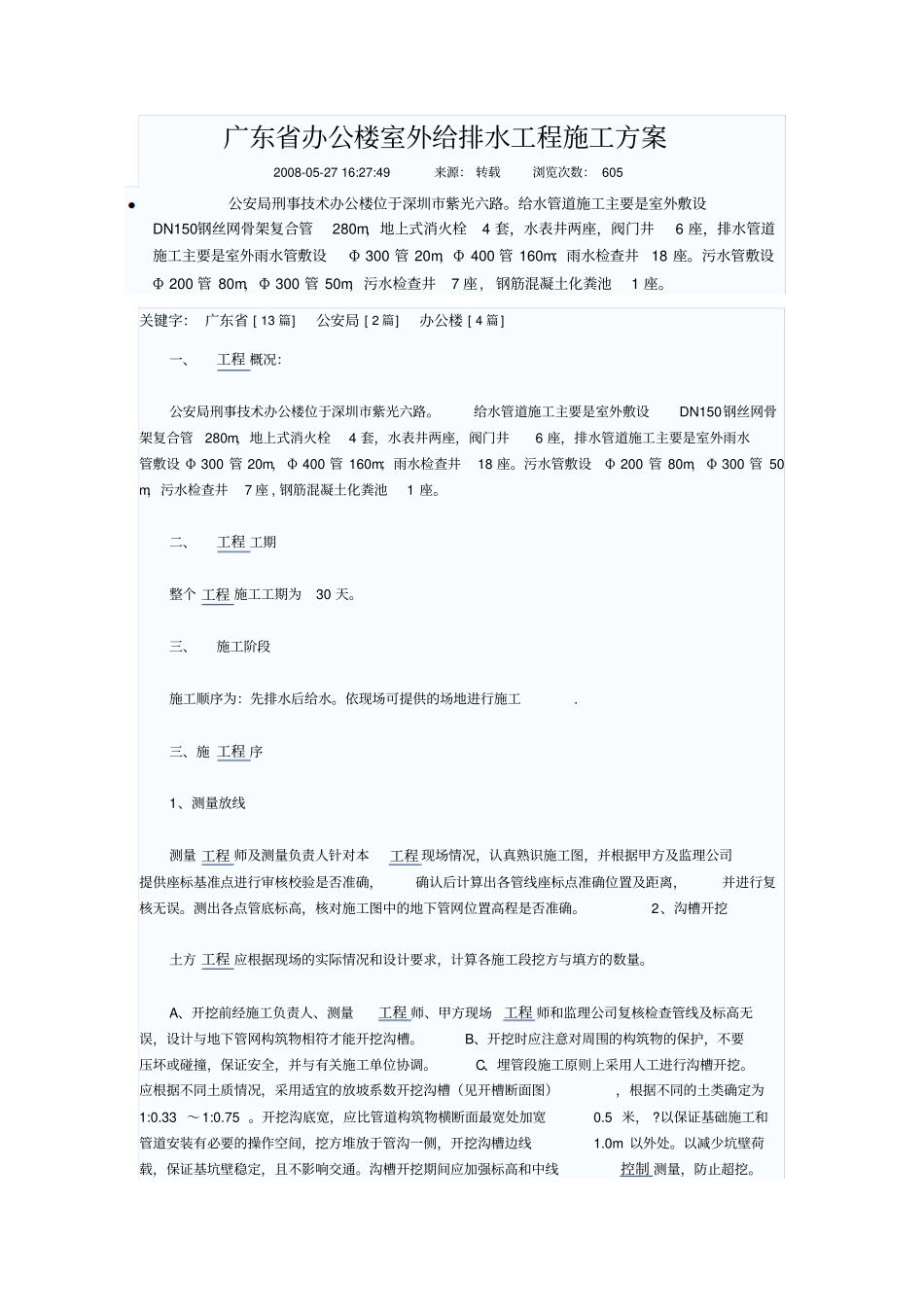

广东省办公楼室外给排水工程施工方案2008-05-27 16:27:49 来源: 转载浏览次数: 605 公安局刑事技术办公楼位于深圳市紫光六路
给水管道施工主要是室外敷设DN150钢丝网骨架复合管280m,地上式消火栓4 套,水表井两座,阀门井6 座,排水管道施工主要是室外雨水管敷设Φ 300 管 20m,Φ 400 管 160m;雨水检查井18 座
污水管敷设Φ 200 管 80m,Φ 300 管 50m,污水检查井7 座, 钢筋混凝土化粪池1 座
关键字: 广东省 [ 13 篇]公安局 [ 2 篇]办公楼 [ 4 篇 ]一、工程 概况:公安局刑事技术办公楼位于深圳市紫光六路
给水管道施工主要是室外敷设DN150钢丝网骨架复合管280m,地上式消火栓4 套,水表井两座,阀门井6 座,排水管道施工主要是室外雨水管敷设 Φ 300 管 20m,Φ 400 管 160m;雨水检查井18 座
污水管敷设Φ 200 管 80m,Φ 300 管 50m,污水检查井7 座 , 钢筋混凝土化粪池1 座
二、工程 工期整个 工程 施工工期为30 天
三、施工阶段施工顺序为:先排水后给水

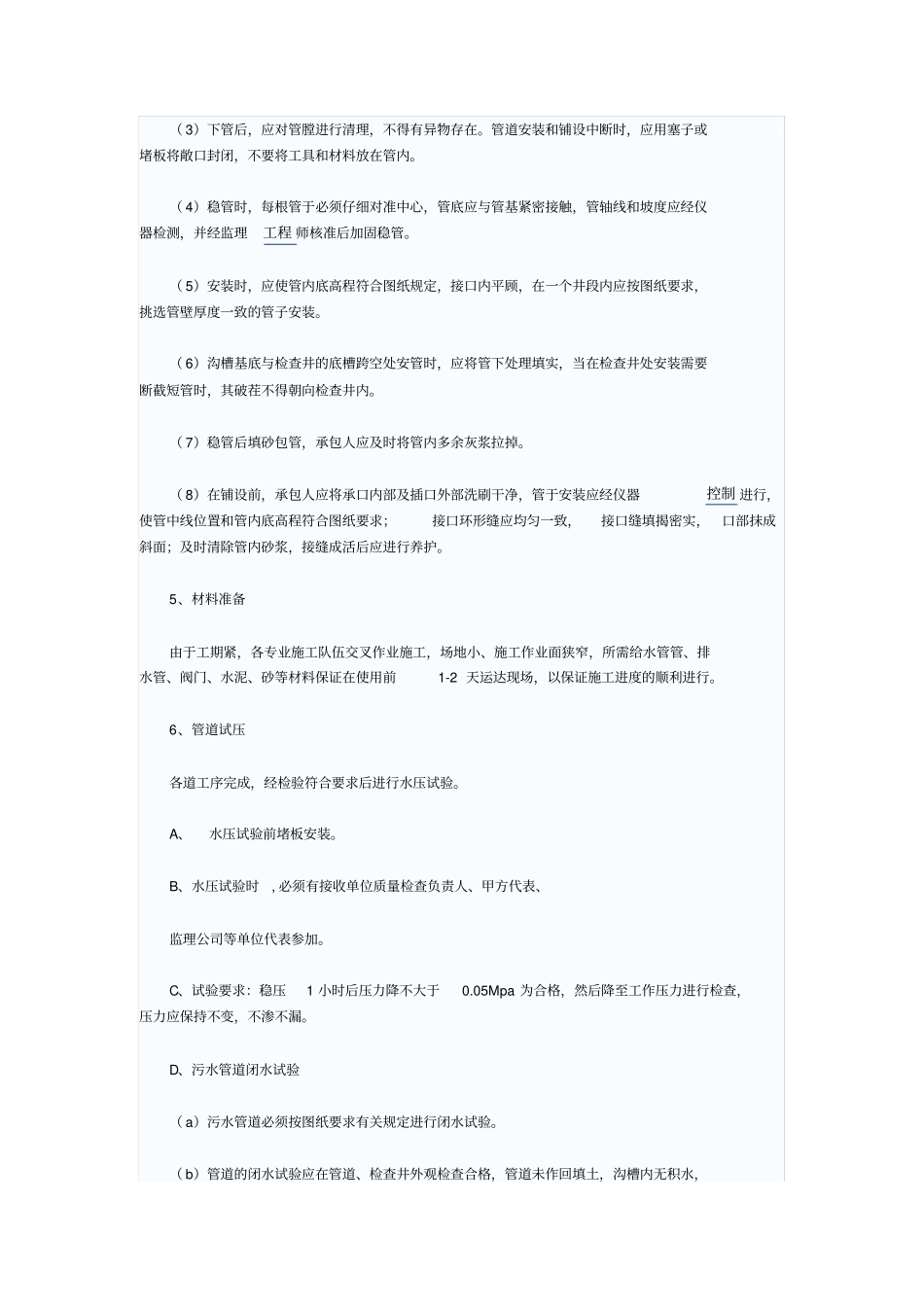

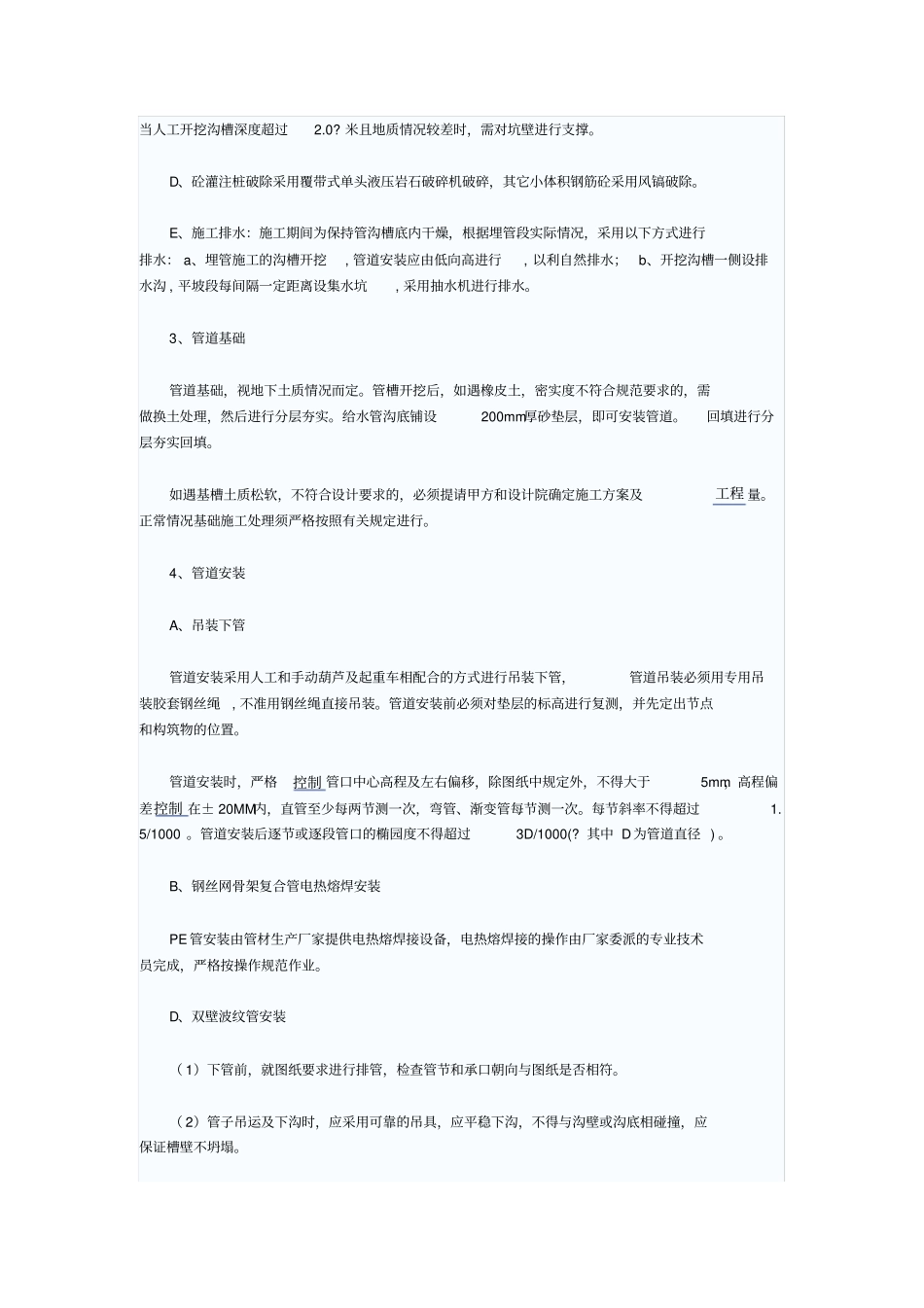

依现场可提供的场地进行施工
三、施 工程 序1、测量放线测量 工程 师及测量负责人针对本工程 现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误
测出各点管底标高,核对施工图中的地下管网位置高程是否准确
2、沟槽开挖土方 工程 应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量
A、开挖前经施工负责人、测量工程 师、甲方现场 工程 师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽
B、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调
C、埋管段施工原则上
