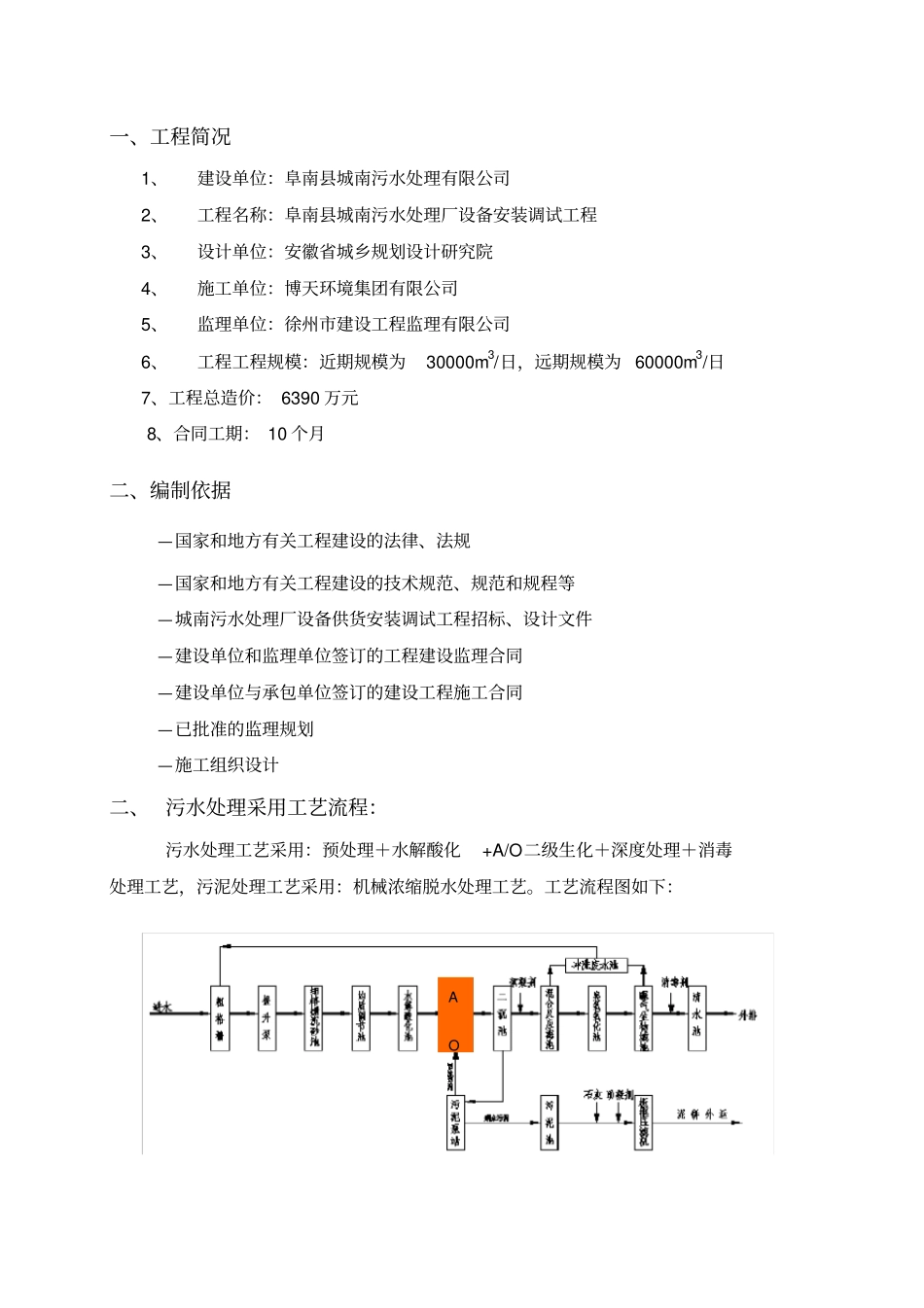

一、工程简况1、建设单位:阜南县城南污水处理有限公司2、工程名称:阜南县城南污水处理厂设备安装调试工程3、设计单位:安徽省城乡规划设计研究院4、施工单位:博天环境集团有限公司5、监理单位:徐州市建设工程监理有限公司6、工程工程规模:近期规模为30000m3/日,远期规模为 60000m3/日7、工程总造价: 6390 万元8、合同工期: 10 个月二、编制依据—国家和地方有关工程建设的法律、法规—国家和地方有关工程建设的技术规范、规范和规程等—城南污水处理厂设备供货安装调试工程招标、设计文件—建设单位和监理单位签订的工程建设监理合同—建设单位与承包单位签订的建设工程施工合同—已批准的监理规划—施工组织设计二、 污水处理采用工艺流程:污水处理工艺采用:预处理+水解酸化+A/O二级生化+深度处理+消毒处理工艺,污泥处理工艺采用:机械浓缩脱水处理工艺。工艺流程图如下:A O 由污水管网送来的污水首先进入格栅井内,经格栅拦截去除漂浮物后,进入提升泵站的吸水井。污水提升至细格栅,进一步去除小颗粒的漂浮物,出水进入沉砂池,分离并清除污水中砂粒。除砂后的污水进入匀质池匀质调节,给后面的处理系统创造一个较稳定的进水条件;当进水流量超过设计流量时,污水由匀质池溢流至调节池。匀质后的污水自流至水解酸化池,将污水中的一些大分子化合物和难生物处理的物质转化为小分子物质或较易生物处理的物质, 改善污水的可生化性, 为后续好氧处理最终去除有机污染物创造条件。水解酸化后的污水自流入A/O池,进行硝化反应和反硝化反应,使污染物得到降解。生化处理后的污水经配水井流入二沉池,进行固液分离。二沉池出水经投加混凝剂混合反应后进入滤池进一步去除污水中的SS和 CODcr。滤池出水进入臭氧氧化池, 对难生物降解和非生物降解的有机物进行氧化,形成可生物降解的小分子有机物,提高污水的可生化性。进行改性后的污水进入BAF池进行深度处理,经BAF池处理后,进一步降低出水中的污染物。 BAF池出水自流入接触池,同时加投二氧化氯进行消毒。污水经消毒处理达标后,自流或加压外排。生化过程中产生的剩余污泥由污泥泵送至污泥池均质,均质后的污泥送污泥脱水间,投加石灰和铁盐等絮凝剂进行调质后,经板框压滤机压滤脱水后形成含水率约60%的泥饼,装车外运。四、监理工作目标值我监理公司工程部在本工程监理中,充分考虑整个工程特点,认真领会业主对工程的要求,实现工期、质量、投资、安全文明监理目标。1...
