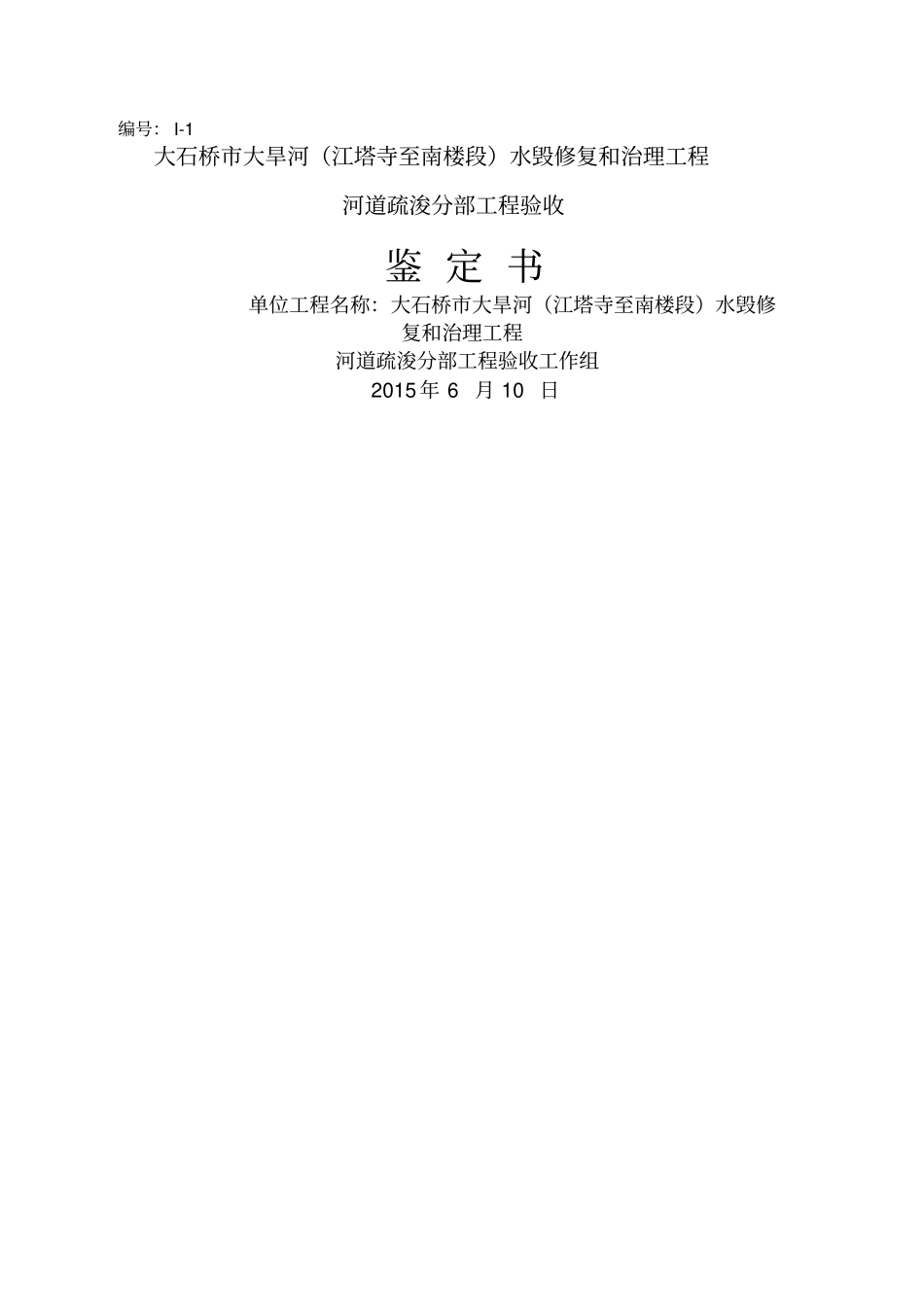

编号: I-1 大石桥市大旱河(江塔寺至南楼段)水毁修复和治理工程河道疏浚分部工程验收鉴 定 书单位工程名称:大石桥市大旱河(江塔寺至南楼段)水毁修复和治理工程河道疏浚分部工程验收工作组2015 年 6 月 10 日前言本分部工程验收依据 :《水利水电建设工程验收规程》SL223-2008;《水利水电工程施工质量检验与评定规程》SL176-2007; 施工设计图纸及设计变更;工程施工合同文件相关规范规程等
组织机构:沈阳德远工程监理有限公司大石桥市大旱河(江塔寺至南楼段)水毁修复和治理工程项目监理部主持本分部工程的验收工作,验收工作组成员由建设单位大石桥市河道工程建设管理处、设计单位大石桥市水利建筑设计院、监理单位沈阳德远工程监理有限公司及施工单位辽宁宇昌建设工程有限公司等各参建单位代表组成
验收过程:2015年 6 月 10 日上午,分部工程验收工作组对河道疏浚分部工程进行验收,听取了施工单位建设河道疏浚分部工程及其单元工程质量评定情况的汇报,现场检查了工程完成情况和工程质量,并检查了工程质量评定及相关档案资料后,认为本分部工程满足验收要求,同意通过验收
一、分部工程开工完工日期本分部工程于 2015年 4 月 6 日开工, 2015年 6 月 4 日完工
二、分部工程建设内容本分部工程包括:河道疏浚一项共11个单元工程
三、施工过程及完成的主要工程量施工过程:清淤采用反铲开挖,基础和边坡采用人工开挖修整
清淤施工前进行测量放线,采用木桩、白灰等标准清除
开挖必须按照测量标志的设计尺寸进行施工,开挖采取分区、分层、分段开挖方式,首先开挖清基线以上部分,开挖基础时废弃料运到监理人指定的堆放场地并加以保护,可利用的料用于防洪填筑
边坡和基础面开挖时适当留有余量,再用人工修整,满足施工设计要求的边坡和平整度
对人工修整完工的边坡和基础面进行加固和保护

自卸汽车配置:土方开挖主要
