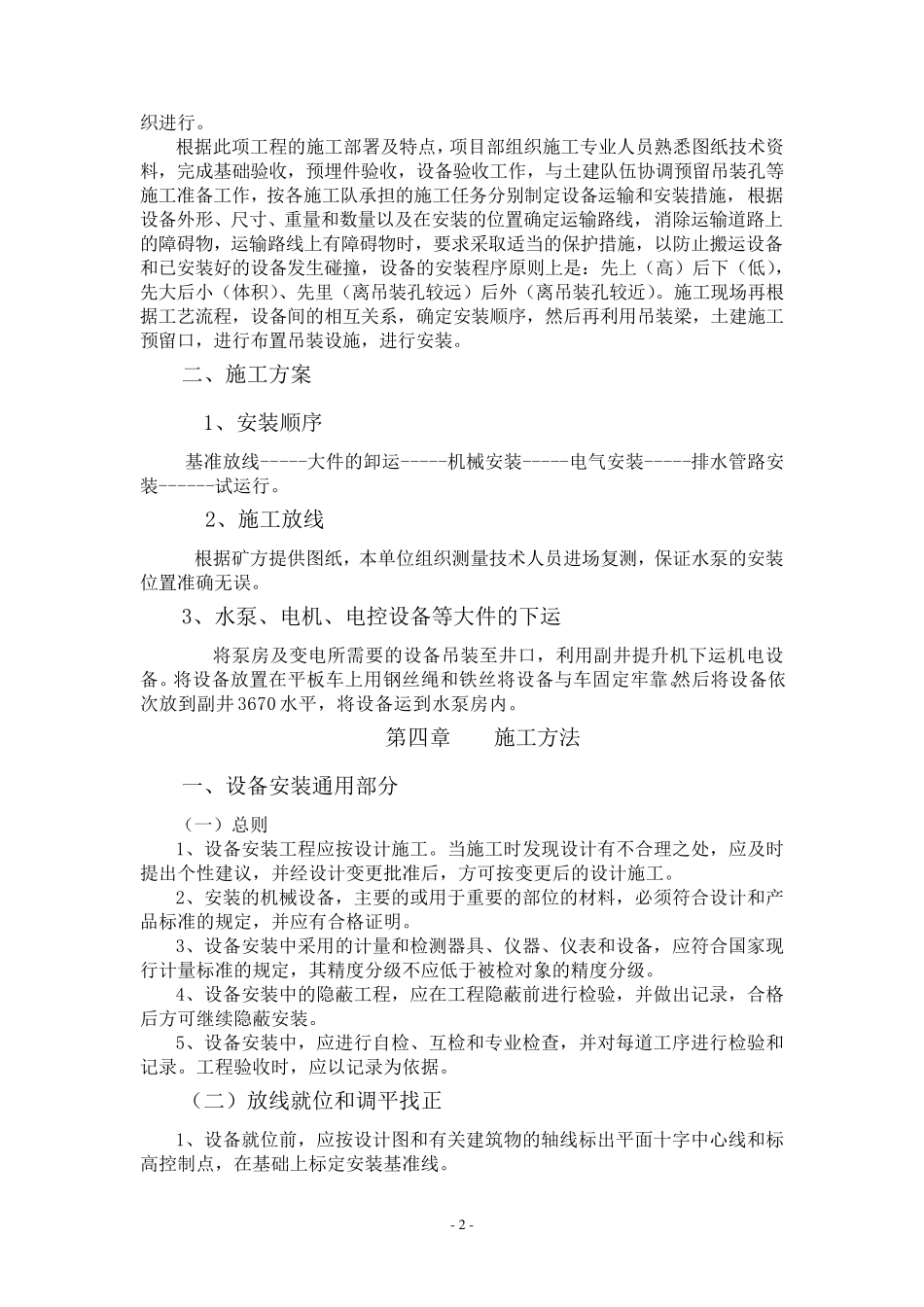

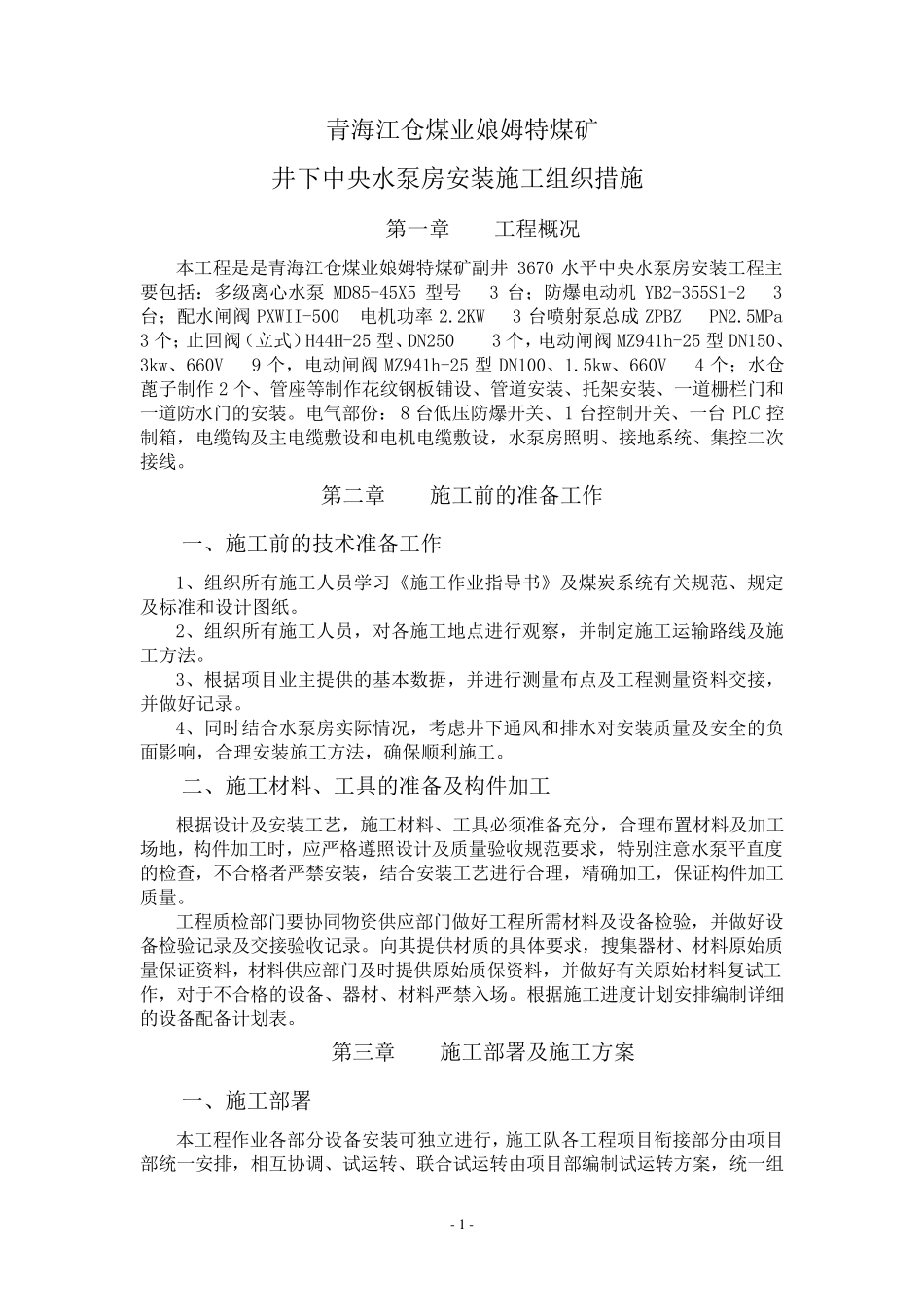

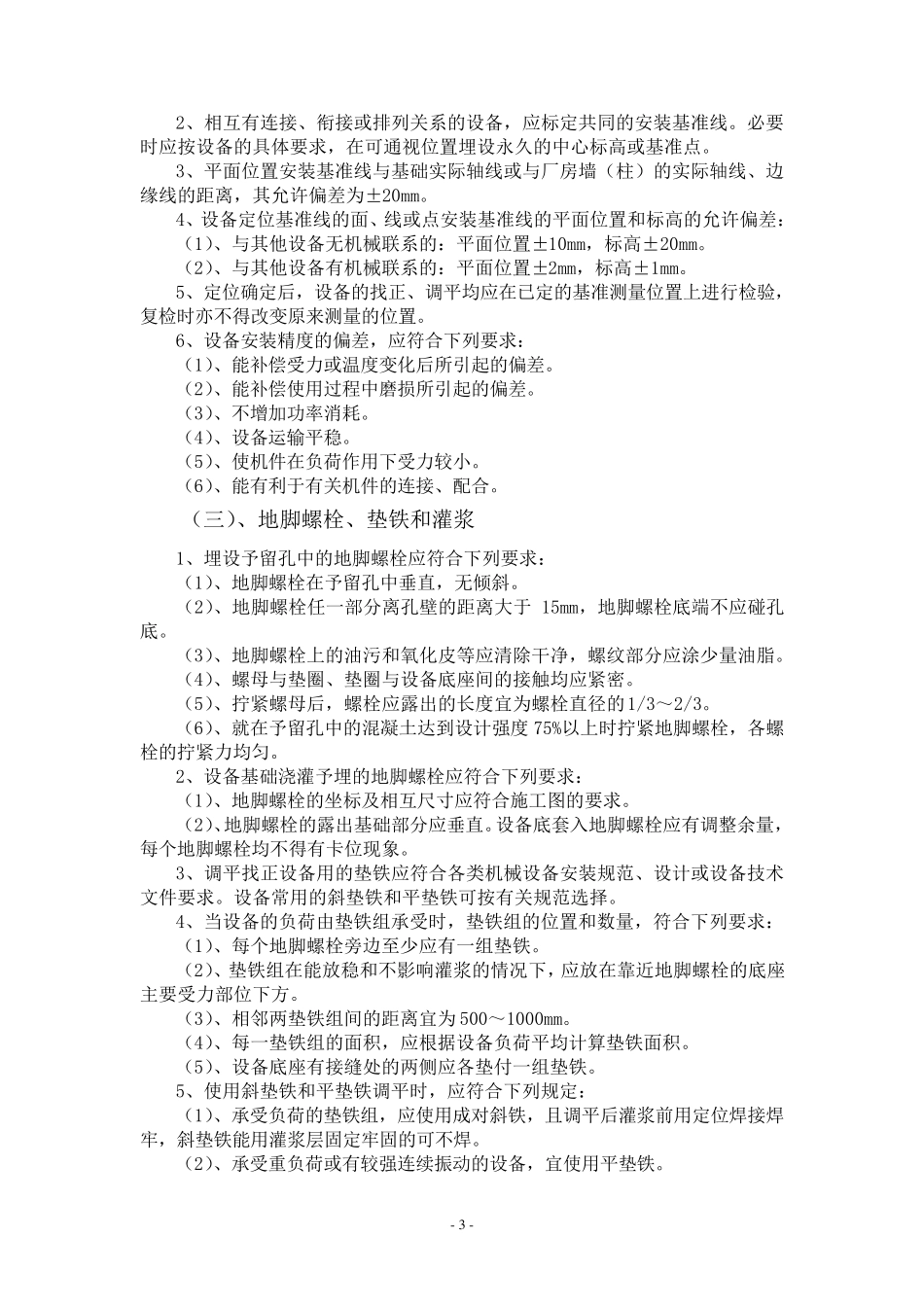

- 1 - 青海江仓煤业娘姆特煤矿 井下中央水泵房安装施工组织措施 第一章 工程概况 本工程是是青海江仓煤业娘姆特煤矿副井3670 水平中央水泵房安装工程主要包括:多级离心水泵MD85-45X5 型号 3 台;防爆电动机YB2-355S1-2 3台;配水闸阀PXWII-500 电机功率2.2KW 3 台喷射泵总成ZPBZ PN2.5MPa 3 个;止回阀(立式)H44H-25 型、DN250 3 个,电动闸阀MZ941h-25 型DN150、3kw、660V 9 个,电动闸阀MZ941h-25 型DN100、1.5kw、660V 4 个;水仓蓖子制作 2 个、管座等制作花纹钢板铺设、管道安装、托架安装、一道栅栏门和一道防水门的安装。电气部份:8 台低压防爆开关、1 台控制开关、一台PLC 控制箱,电缆钩及主电缆敷设和电机电缆敷设,水泵房照明、接地系统、集控二次接线。 第二章 施工前的准备工作 一、施工前的技术准备工作 1、组织所有施工人员学习《施工作业指导书》及煤炭系统有关规范、规定及标准和设计图纸。 2、组织所有施工人员,对各施工地点进行观察,并制定施工运输路线及施工方法。 3、根据项目业主提供的基本数据,并进行测 量 布 点及工程测 量 资 料 交 接,并做 好 记 录 。 4、同 时 结 合 水泵房实 际 情 况,考 虑 井下通 风 和排 水对安装质 量 及安全 的负面 影 响 ,合 理 安装施工方法,确 保 顺 利 施工。 二、施工材 料 、工具 的准备及构 件 加 工 根据设计及安装工艺 ,施工材 料 、工具 必 须 准备充 分 ,合 理 布 置 材 料 及加 工场 地,构 件 加 工时 ,应 严 格 遵 照设计及质 量 验 收 规范要求 ,特别 注 意 水泵平直 度的检 查 ,不 合 格 者 严 禁 安装,结 合 安装工艺 进行合 理 ,精 确 加 工,保 证 构 件 加 工质 量 。 工程质 检 部门要协 同 物 资 供应 部门做 好 工程所需 材 料 及设备检 验 ,并做 好 设备检 验 记 录 及交 接验 收 记 录 。向 其 提供材 质 的具 体 要求 ,搜 集器 材 、材 料 原 始 质量 保 证 资 料 ,材 料 供应 部门及时 提供原 始 质 保 资 料 ,并做 好 有关原 始 材 料 复 试 工作,对于 不 合 格 的设备、器 材 、材 料 严 禁 入 场 。根据施工进度 计划 安排 编 制详 细的设备配备计划 表 。 第三 章 施工部署 及施工方案 一、施...
