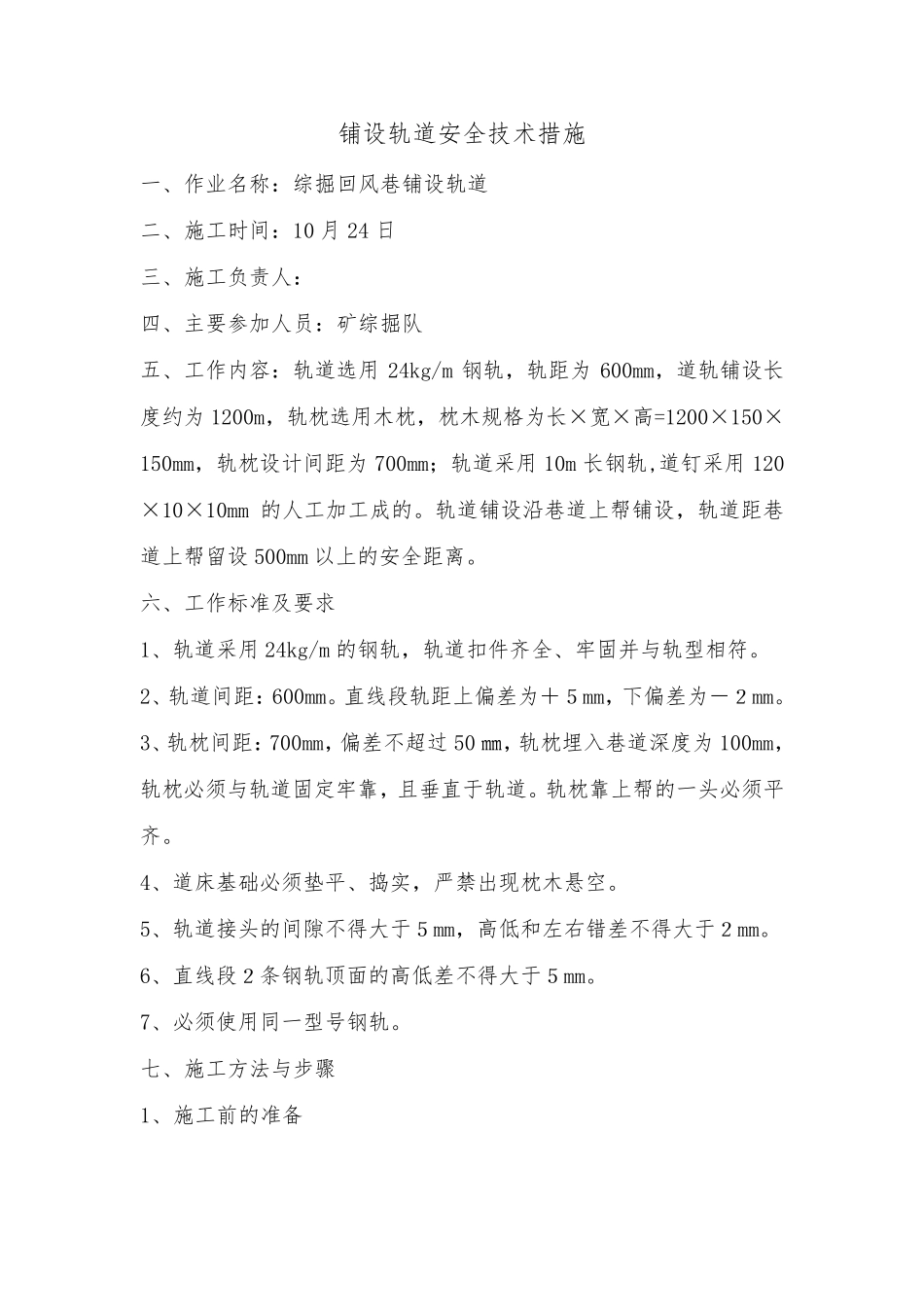

回风巷铺设轨道 安 全 技 术 措 施 编制单位:生产技术科 编制日期:2015 年 10 月 20 日 会审表 名称:回风巷铺设轨道安全技术措施 审批地点: 主持人: 审批时间: 年 月 日 审批单位 审批人 审批意见 机电运输科 通风安全科 生产技术科 调 度 室 机电副矿长 生产副矿长 安全副矿长 总工程师 矿 长 铺设轨道安全技术措施 一、作业名称:综掘回风巷铺设轨道 二、施工时间:10 月24 日 三、施工负责人: 四、主要参加人员:矿综掘队 五、工作内容:轨道选用24kg/m 钢轨,轨距为600mm,道轨铺设长度约为1200m,轨枕选用木枕,枕木规格为长×宽×高=1200×150×150mm,轨枕设计间距为700mm;轨道采用10m 长钢轨,道钉采用120×10×10mm 的人工加工成的
轨道铺设沿巷道上帮铺设,轨道距巷道上帮留设500mm 以上的安全距离
六、工作标准及要求 1、轨道采用24kg/m 的钢轨,轨道扣件齐全、牢固并与轨型相符
2、轨道间距:600mm
直线段轨距上偏差为+5mm,下偏差为-2mm
3、轨枕间距:700mm,偏差不超过 50 ㎜,轨枕埋入巷道深度为100mm,轨枕必须与轨道固定牢靠,且垂直于轨道
轨枕靠上帮的一头必须平齐
4、道床基础必须垫平、捣实,严禁出现枕木悬空
5、轨道接头的间隙不得大于5mm,高低和左右错差不得大于2mm
6、直线段2条钢轨顶面的高低差不得大于5mm
7、必须使用同一型号钢轨
七、施工方法与步骤 1、施工前的准备 (1)、检查铺轨地段的巷道、轨道中心线、位置等测点是否满足施工需要,特别是弯道部分的巷道是否够宽
(2)、准备工具和备料:铺轨前,必须把施工中所有的工具准备齐全,按照要求把铺轨材料、道碴、轨枕和钢轨等准备好
2、施工方法与步骤 (1)、平整道床:沿巷道底板的高度把道床平整好
