第五章 关键施工技术工艺及工程实施的重点难点和解决方案 一、关键施工技术工艺 (一)标线施工 1、冷涂标线施工 本项目冷涂标线用于施工路面的临时交通组织及新建道路中油摊铺完毕正式热熔标线施划前为开放道路交通作为过渡型标线使用
冷涂标线的施工方法: 1)将标线喷涂设备、材料及施工人员运抵施工现场
2)工程技术人员依据施工图纸结合施工现场确定标线施划的大致方案及先后顺序,同时操作人员现场检验施工设备是否工作正常
3)现场材料供应人员依据施工顺序按涂料说明书配合比调制涂料
4)施工现场负责人对现场施工人员进行施工技术及施工安全交底
5)现场施工人员借助交通警示灯、交通标志、交通反光锥等设施组织道路交通,封闭施工区域并派专人负责疏导现场交通
6)清洁人员对施工区域进行清扫,放样人员开始标线放样工作,喷涂人员利用提前预备好的试划铁皮或铝板进行试划并调校好设备
7)标线喷涂人员依据已经放好的样线或样绳进行标线喷涂作业,同时质检人员对标线的长度、宽度、厚度等数据进行测量,如发现有不符合项及时通知喷涂人员进行修正

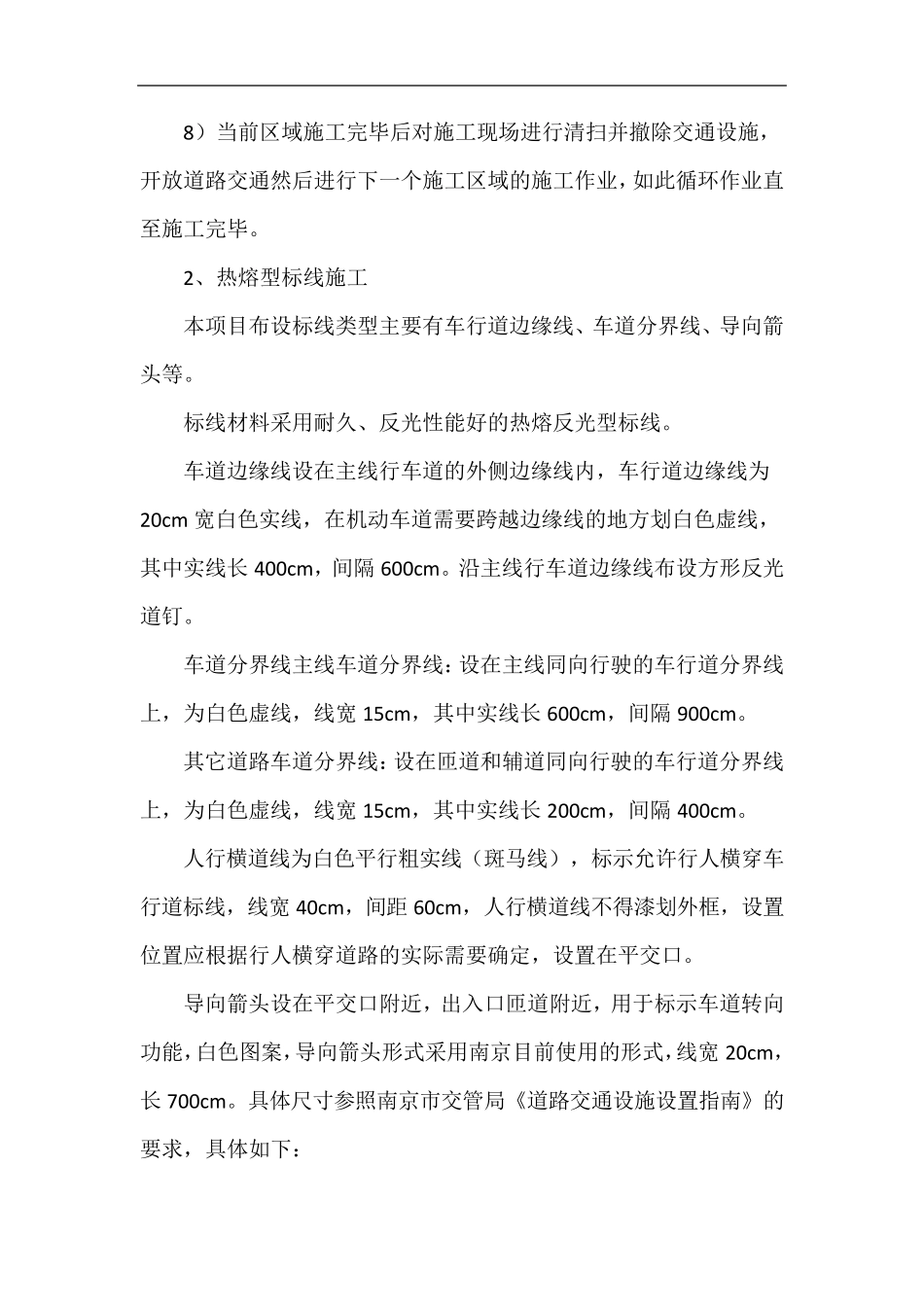

8)当前区域施工完毕后对施工现场进行清扫并撤除交通设施,开放道路交通然后进行下一个施工区域的施工作业,如此循环作业直至施工完毕
2、热熔型标线施工 本项目布设标线类型主要有车行道边缘线、车道分界线、导向箭头等
标线材料采用耐久、反光性能好的热熔反光型标线
车道边缘线设在主线行车道的外侧边缘线内,车行道边缘线为20cm 宽白色实线,在机动车道需要跨越边缘线的地方划白色虚线,其中实线长 400cm ,间隔 600cm
沿主线行车道边缘线布设方形反光道钉
车道分界线主线车道分界线:设在主线同向行驶的车行道分界线上,为白色虚线,线宽 15cm ,其中实线长 600cm ,间隔 900cm

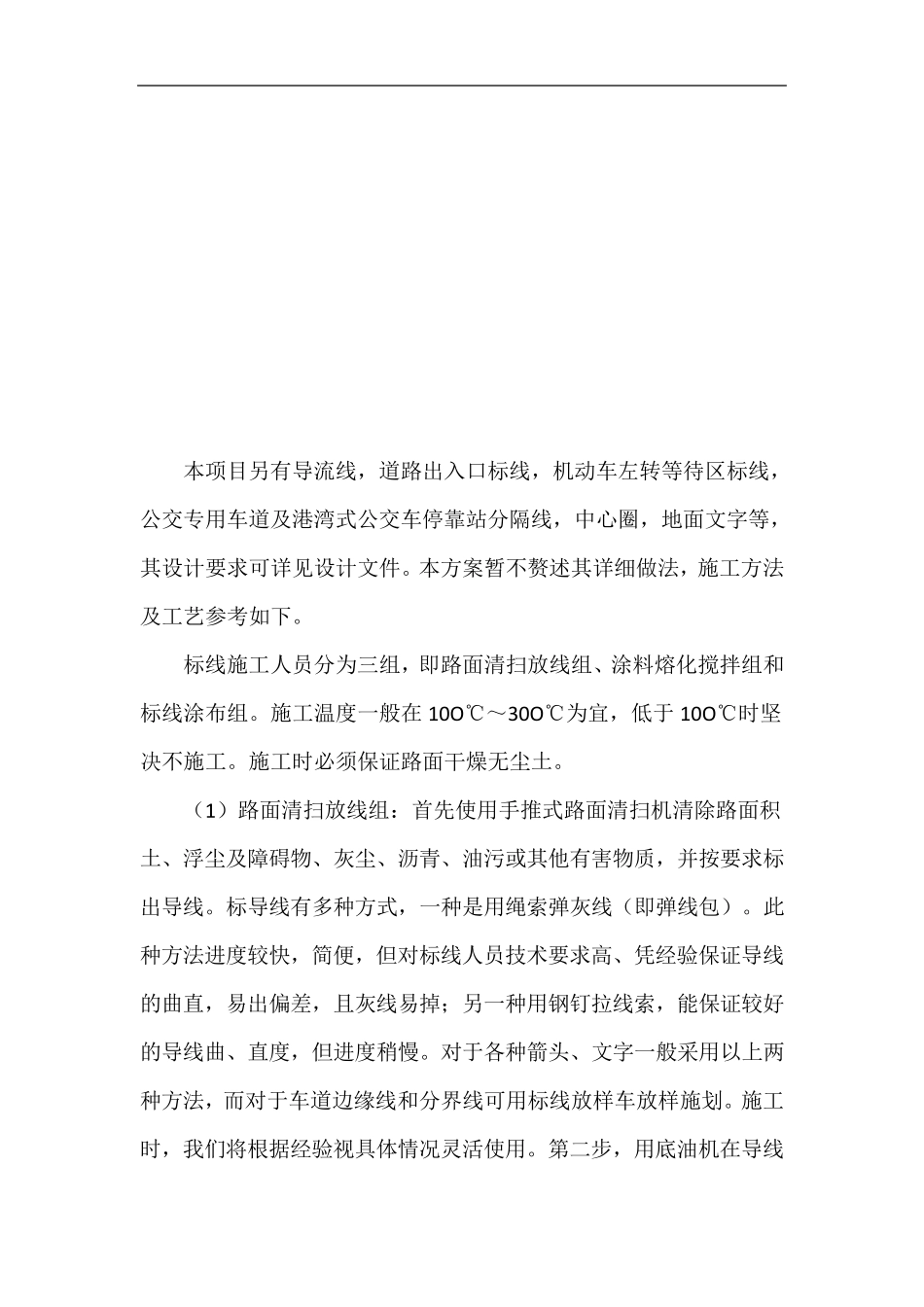

其它道路车道分界线:设在匝道和辅道同向行驶的车行道分界线上,为白色虚线
