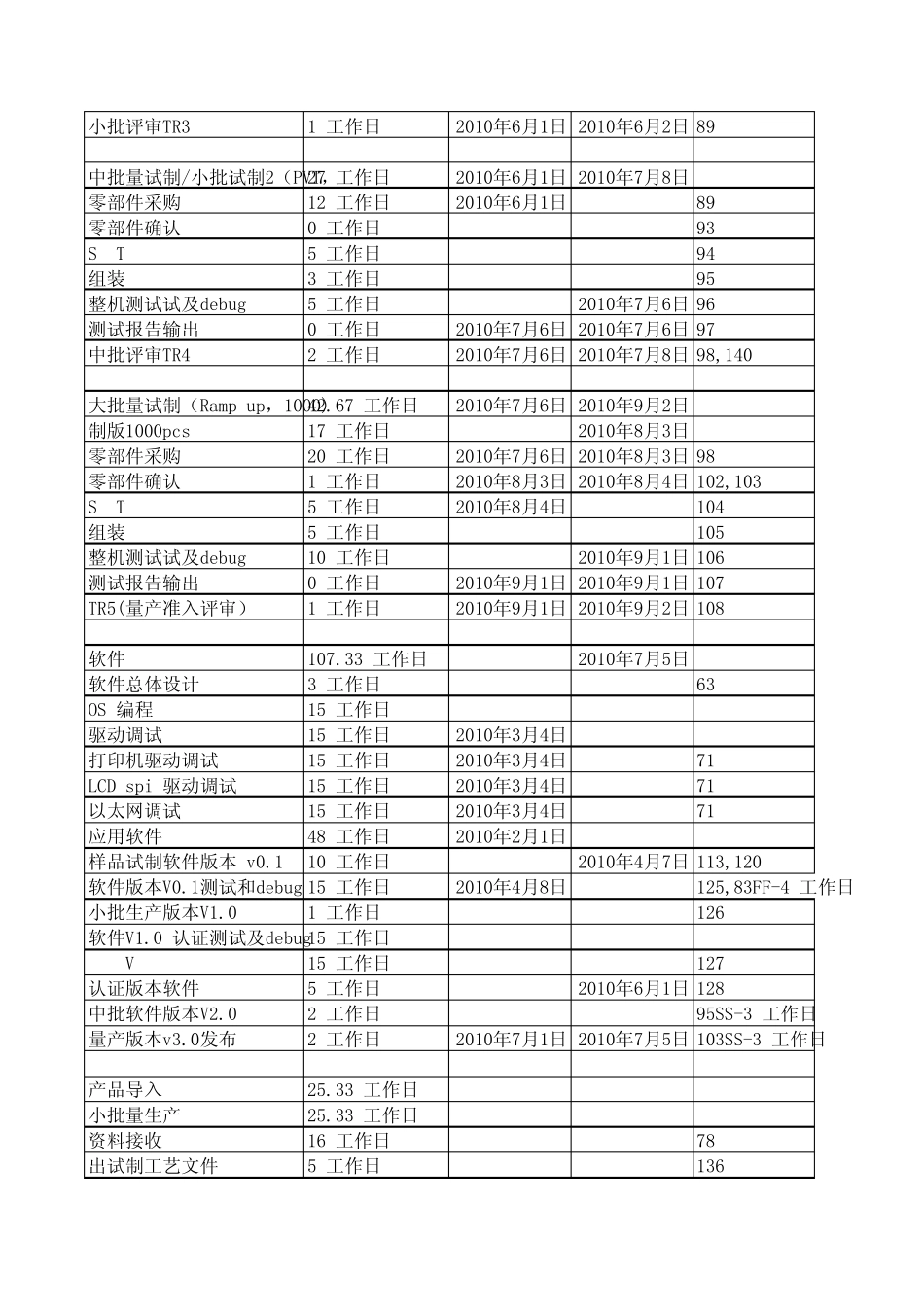

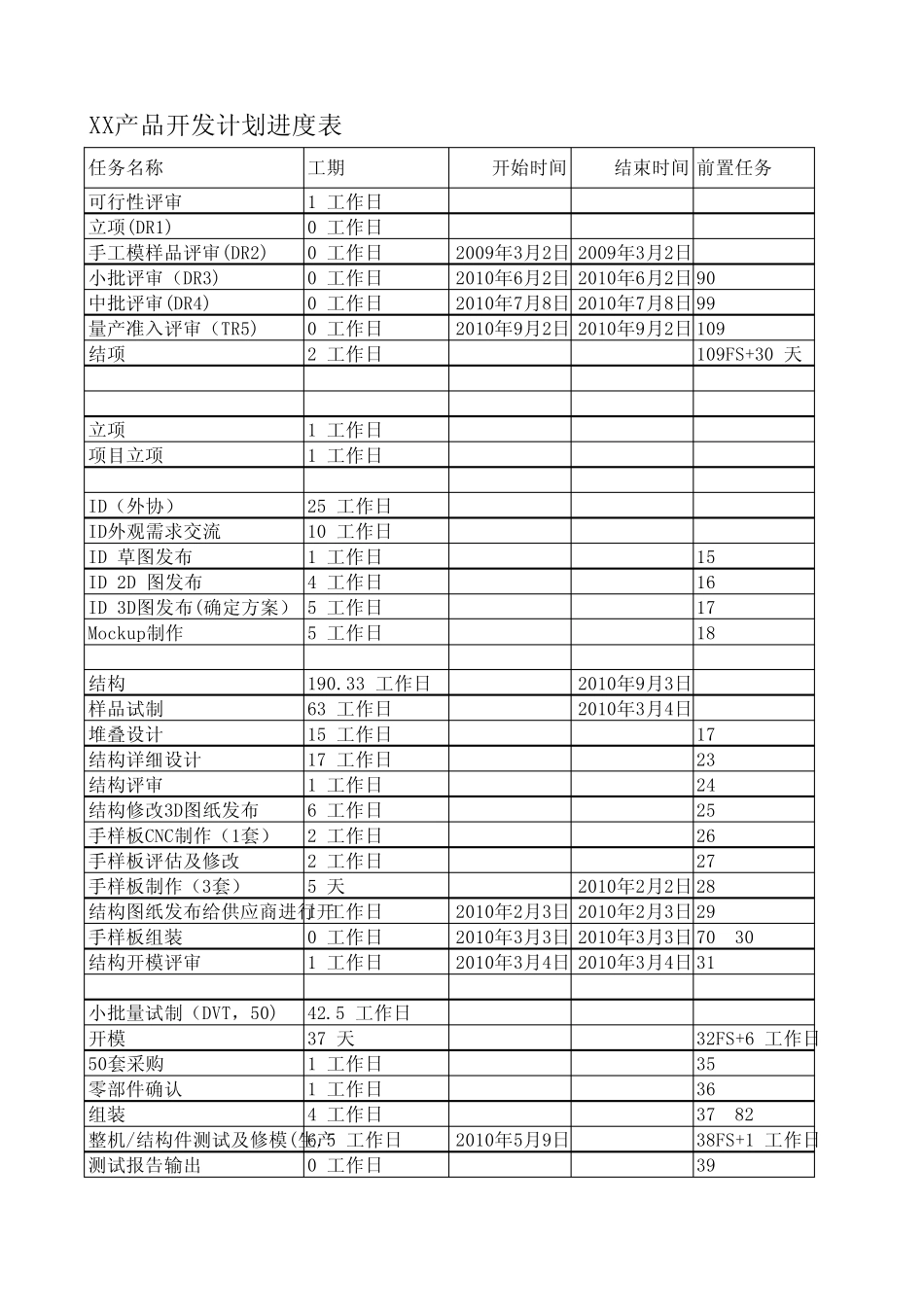

XX产品开发计划进度表任务名称工期开始时间结束时间前置任务可行性评审1 工作日########################立项(DR1)0 工作日########################手工模样品评审(DR2)0 工作日2009年3月2日2009年3月2日小批评审(DR3)0 工作日2010年6月2日2010年6月2日90中批评审(DR4)0 工作日2010年7月8日2010年7月8日99量产准入评审(TR5)0 工作日2010年9月2日2010年9月2日109结项2 工作日########################109FS+30 天立项1 工作日########################项目立项1 工作日########################ID(外协)25 工作日 ########################ID外观需求交流10 工作日 ########################ID 草图发布1 工作日########################15ID 2D 图发布4 工作日########################16ID 3D图发布(确定方案) 5 工作日########################17Mockup制作5 工作日########################18结构190

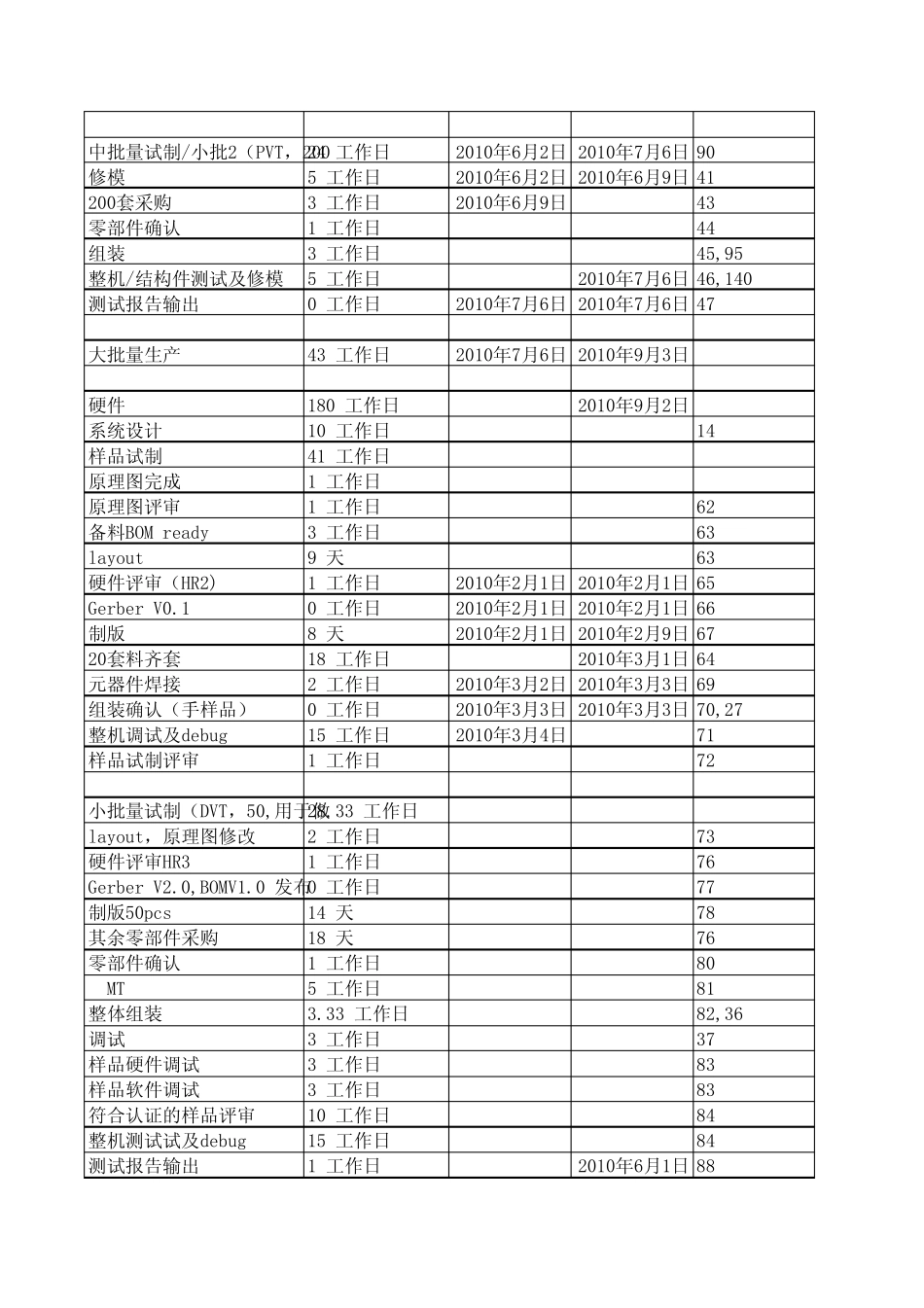

33 工作日############2010年9月3日样品试制63 工作日 ############2010年3月4日堆叠设计15 工作日 ########################17结构详细设计17 工作日 ########################23结构评审1 工作日########################24结构修改3D图纸发布6 工作日########################25
