人工土石方定额说明

人工土石方定额说明_第1页
1/9
人工土石方定额说明_第2页
2/9
人工土石方定额说明_第3页
3/9

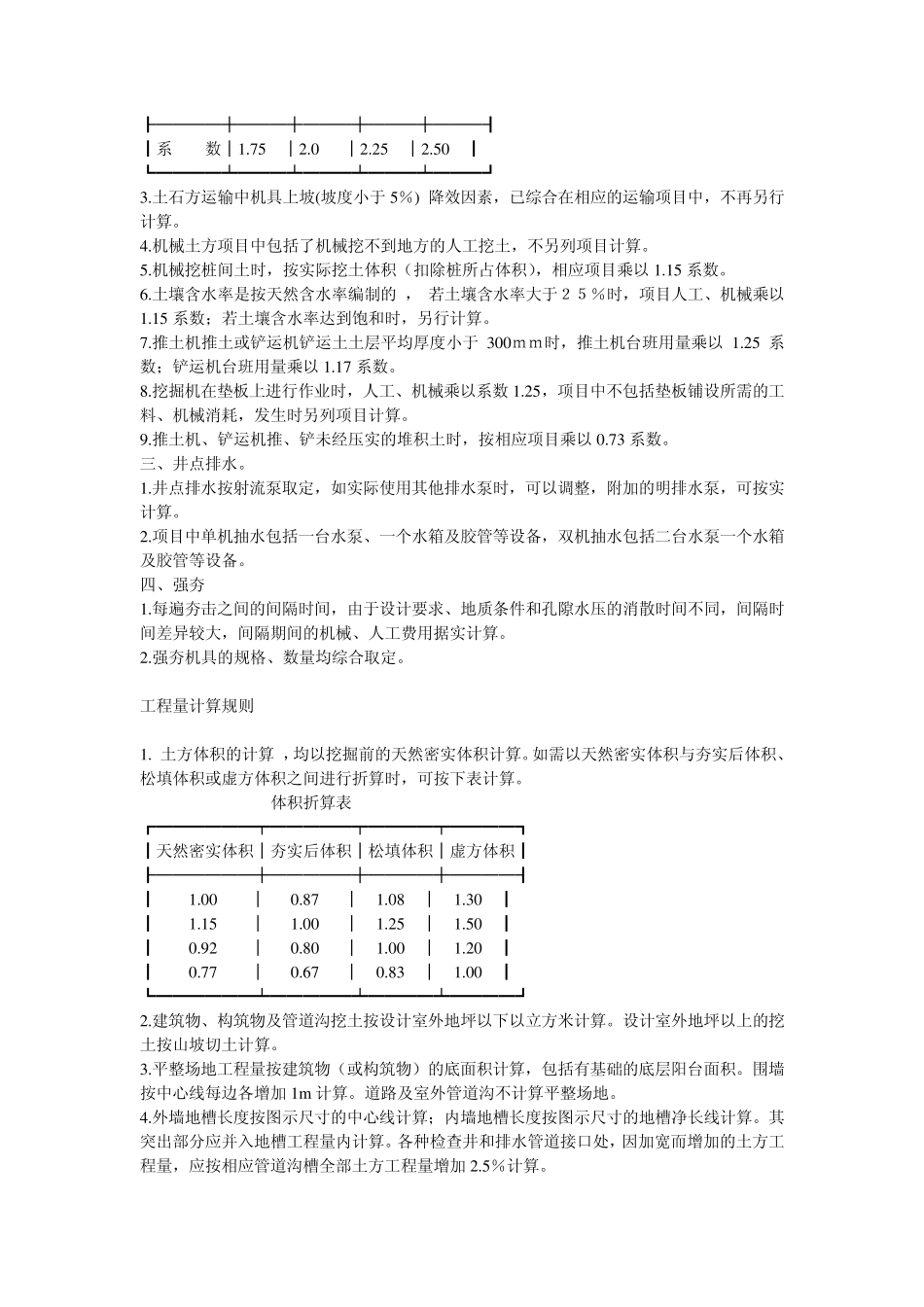

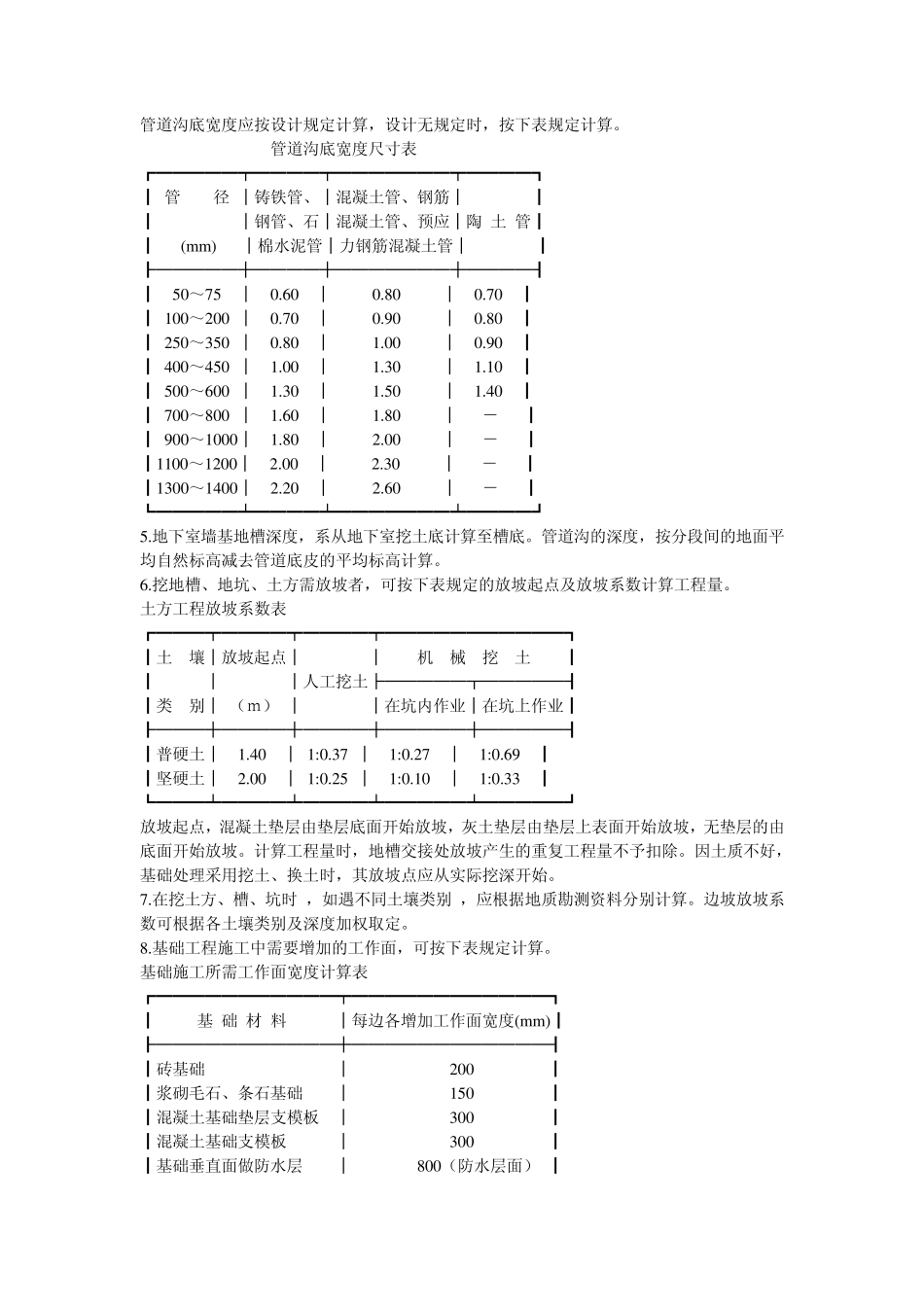

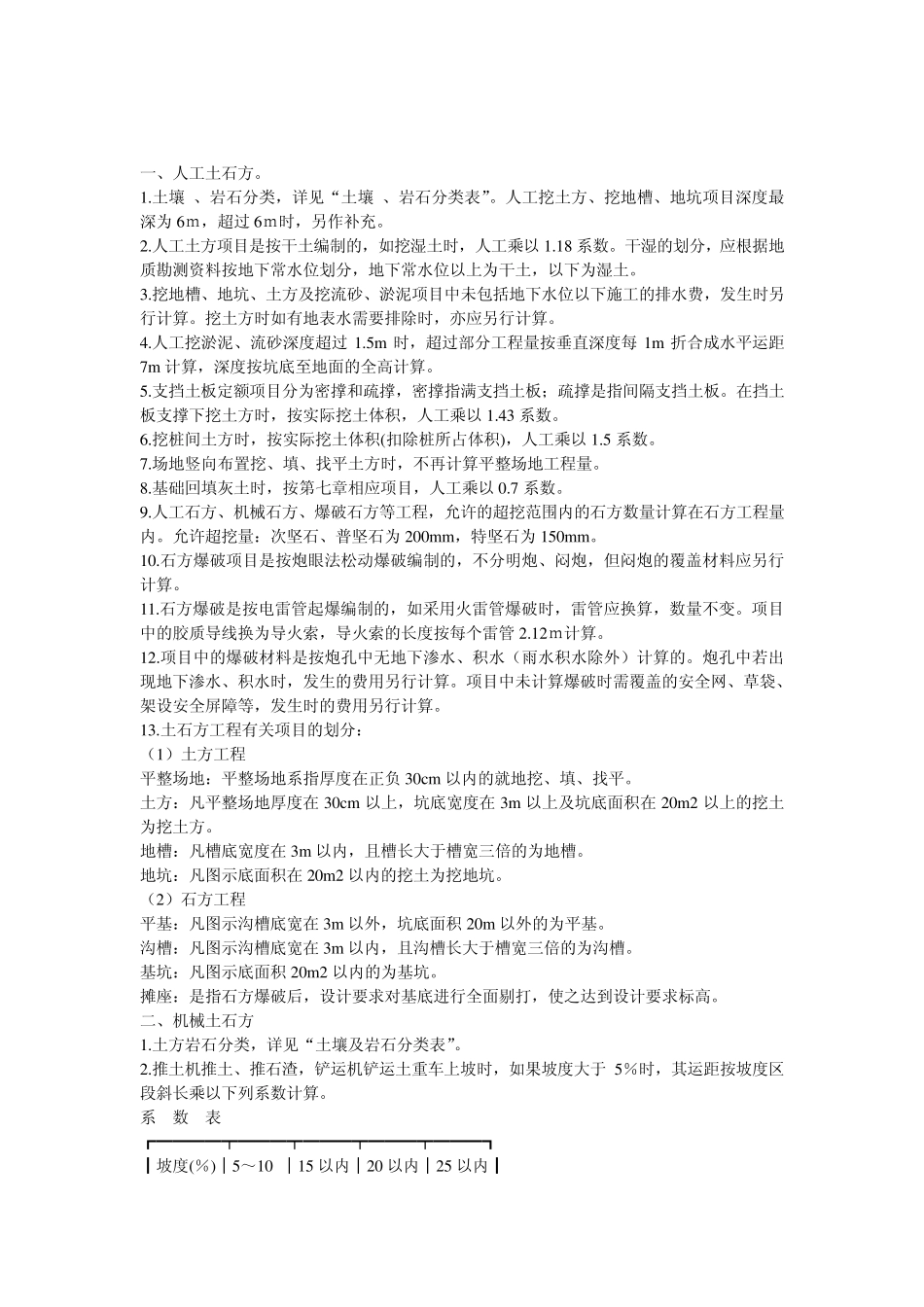

一、人工土石方。 1.土壤 、岩石分类,详见“土壤 、岩石分类表”。人工挖土方、挖地槽、地坑项目深度最深为 6m,超过 6m时,另作补充。 2.人工土方项目是按干土编制的,如挖湿土时,人工乘以 1.18 系数。干湿的划分,应根据地质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土。 3.挖地槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另行计算。挖土方时如有地表水需要排除时,亦应另行计算。 4.人工挖淤泥、流砂深度超过 1.5m 时,超过部分工程量按垂直深度每 1m 折合成水平运距7m 计算,深度按坑底至地面的全高计算。 5.支挡土板定额项目分为密撑和疏撑,密撑指满支挡土板;疏撑是指间隔支挡土板。在挡土板支撑下挖土方时,按实际挖土体积,人工乘以 1.43 系数。 6.挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘以 1.5 系数。 7.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。 8.基础回填灰土时,按第七章相应项目,人工乘以 0.7 系数。 9.人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量内。允许超挖量:次坚石、普坚石为 200m m ,特坚石为 150m m 。 10.石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。 11.石方爆破是按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。项目中的胶质导线换为导火索,导火索的长度按每个雷管 2.12m计算。 12.项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的。炮孔中若出现地下渗水、积水时,发生的费用另行计算。项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生时的费用另行计算。 13.土石方工程有关项目的划分: (1)土方工程 平整场地:平整场地系指厚度在正负 30cm 以内的就地挖、填、找平。 土方:凡平整场地厚度在 30cm 以上,坑底宽度在 3m 以上及坑底面积在 20m 2 以上的挖土为挖土方。 地槽:凡槽底宽度在 3m 以内,且槽长大于槽宽三倍的为地槽。 地坑:凡图示底面积在 20m 2 以内的挖土为挖地坑。 (2)石方工程 平基:凡图示沟槽底宽在 3m 以外,坑底面积 20m 以外的为平基。 沟槽:凡图示沟槽底宽在 3m 以内,且沟槽长大于槽宽三倍的为沟槽。 基坑:凡图示底面积 20m 2 以内的为基坑。 摊座:是指石方爆破后,设计要求对基底进...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工土石方定额说明

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
