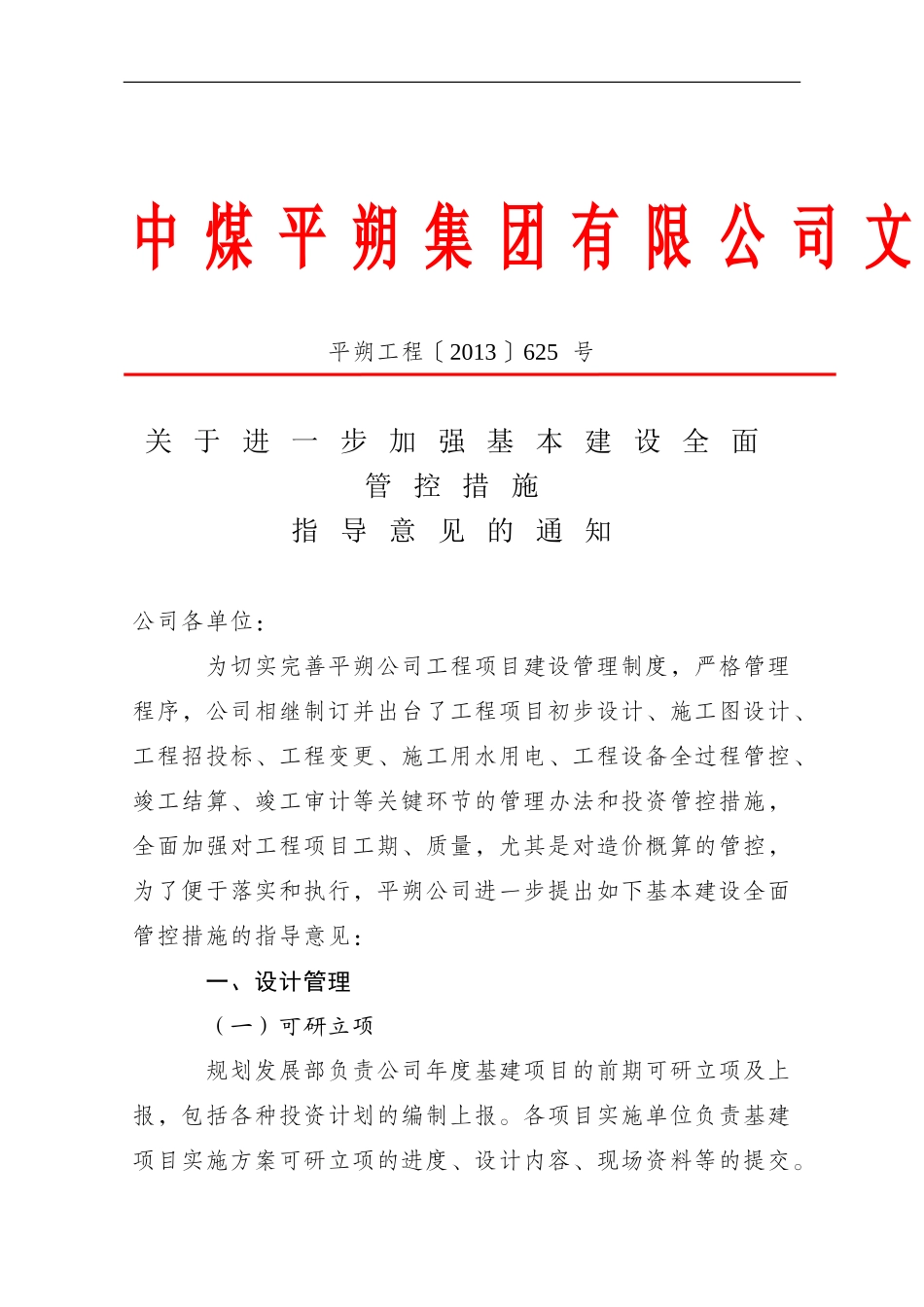

中煤平朔集团有限公司文件平朔工程〔2013〕625号关于进一步加强基本建设全面管控措施指导意见的通知公司各单位:为切实完善平朔公司工程项目建设管理制度,严格管理程序,公司相继制订并出台了工程项目初步设计、施工图设计、工程招投标、工程变更、施工用水用电、工程设备全过程管控、竣工结算、竣工审计等关键环节的管理办法和投资管控措施,全面加强对工程项目工期、质量,尤其是对造价概算的管控,为了便于落实和执行,平朔公司进一步提出如下基本建设全面管控措施的指导意见:一、设计管理(一)可研立项规划发展部负责公司年度基建项目的前期可研立项及上报,包括各种投资计划的编制上报
各项目实施单位负责基建项目实施方案可研立项的进度、设计内容、现场资料等的提交
(二)初步设计1
工程管理部负责初步设计文件的招标工作
基建项目组依据批准的可研报告编制初步设计招标技术要求,并由公司总工程师组织相关部门审核后,作为正式的招标文件由工程管理部进行招标
总工办负责初步设计文件的设计委托工作
总工办依据已获批的可研报告委托中标设计单位编制初步设计文件,项目推行限额设计,经批准的项目可行性研究报告的投资估算是初步设计的参考上限
总工办负责组织年度基建项目的初步设计文件审查
初步设计文件必须依据集团批准的可行性研究报告进行编制,严格执行可研的标准和规模
(三)施工图设计1
工程管理部负责公司年度下达的其它计划类(资本支出计划、维简费计划、煤炭生产安全费计划等)及其它零星计划的项目实施方案的梳理(按计划进行限额设计)
工程管理部牵头组织总工办、设计院及各二级单位针对(资本支出计划、维简费计划、煤炭生产安全费计划等)计划前期做好技术交流并进行现场踏勘
总工办负责各基建项目、其它计划(资本支出计划、维简费计划、煤炭生产安全费计划等)的施工图设计委托
工程管理部负责提交年度(资本支出计划、维简费计划、煤炭生产安全
