-1-双柱式桥墩、系梁施工方案一、编制依据1、《公路桥涵施工技术规范》(JTGTF50-2011);2、《公路工程质量检验评定标准》(JTGF801-2012);3、麻昭高速公路有关施工设计图;4、《高速公路施工标准化技术指南》;二、编制原则1、强化质量管理,确保工程质量达到优良工程,争创精品工程
2、满足业主的工期要求
3、优化资源配置,精心组织施工,努力缩短工期
4、强化现场管理,控制工程成本;强化安全管理,杜绝伤亡事故
5、重视文明施工和环境保护
三、工程概况麻昭高速公路 C5 工区起止里程:K62+000-K69+000,全长 7Km
起点位于青岗岭南侧二级公路旁,路线由北向南沿山坡布设,经龙潭湾、罩子寨、北闸等地,线路总体走向由北向南
沿线穿越地形地貌类型多样,以山地、丘陵居多
地层岩性规律较差,较为复杂
路线区域属高原性气候,具有温凉、四季温差明显,干雨季分明的特点
本工区共计桥梁 11 座,墩柱 248 个,其中双柱墩 202 个,系梁 177 个
本施工方案适用于以下桥梁墩柱、系梁施工,统计如下:桥梁名称双柱墩系梁1
8m中系梁底系梁K62+400144K63+630123K64+4811266199K55+1011318K66+02332126472K66+5691511K67+016106142341K67+3451124324K68+29221K68+276411合计(个):433478321515918-2-四、施工安排4

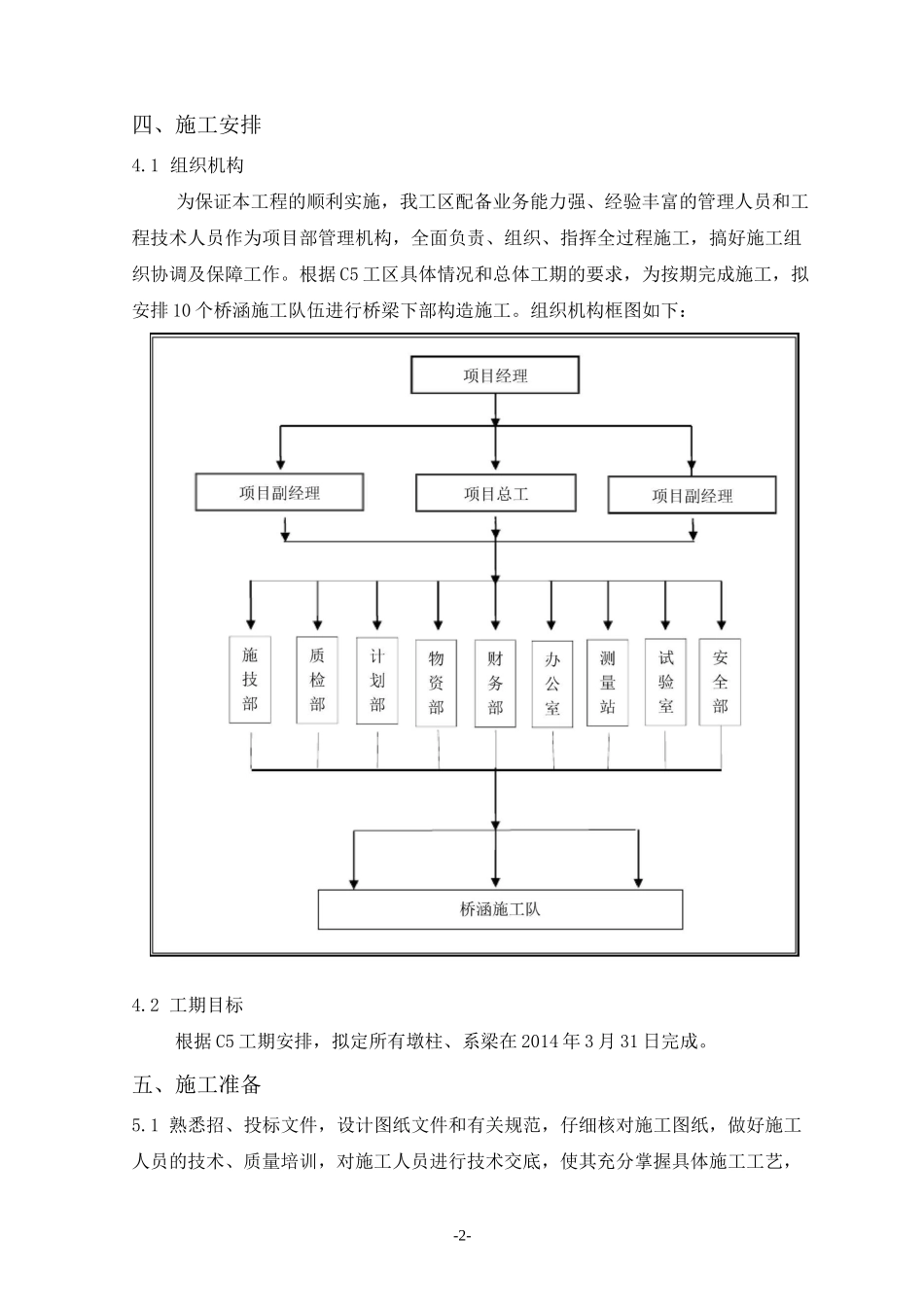

1 组织机构为保证本工程的顺利实施,我工区配备业务能力强、经验丰富的管理人员和工程技术人员作为项目部管理机构,全面负责、组织、指挥全过程施工,搞好施工组织协调及保障工作
根据 C5 工区具体情况和总体工期的要求,为按期完成施工,拟安排 10 个桥涵施工队伍进行桥梁下部构造施工
组织机构框图如下:4
