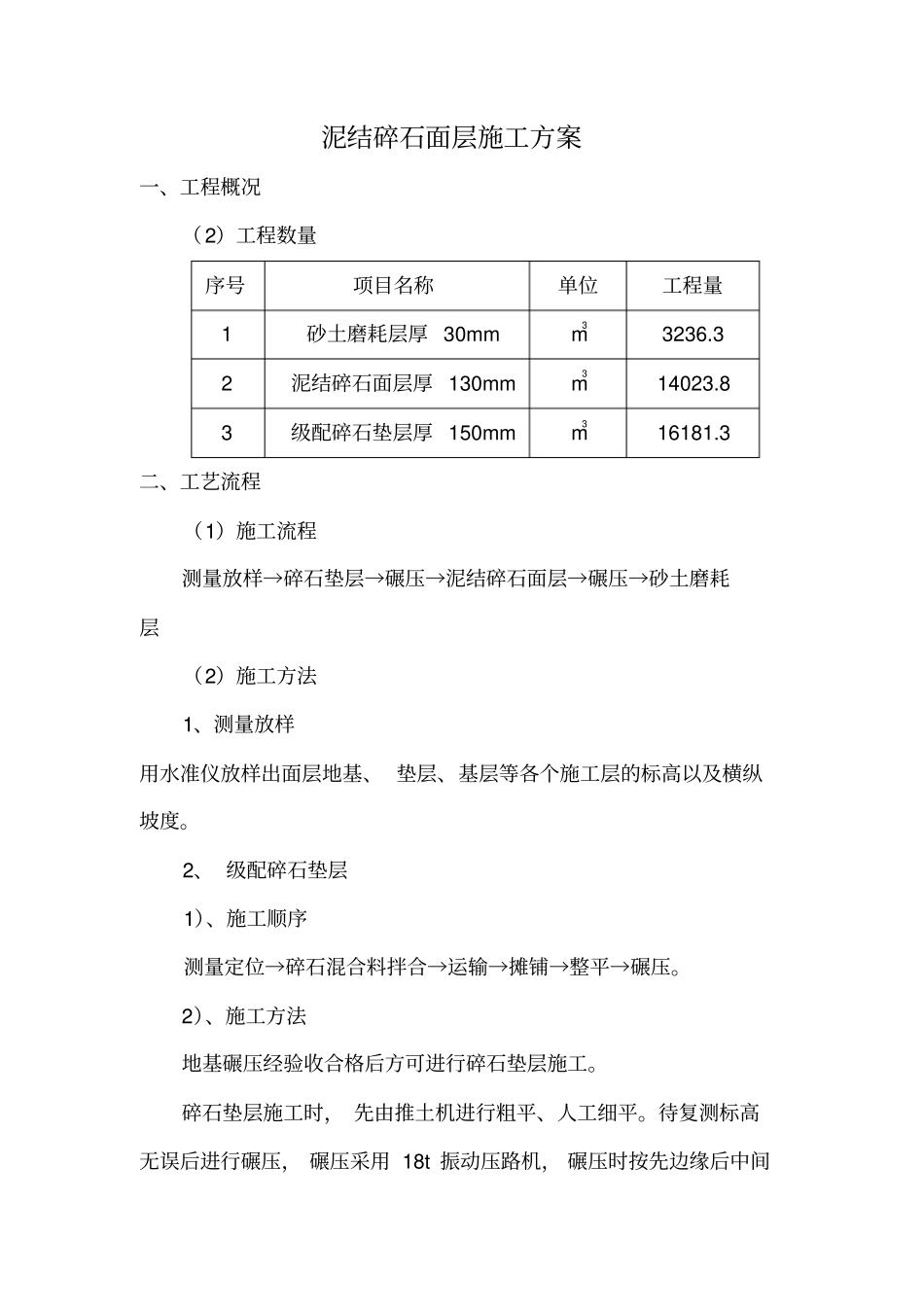

泥结碎石面层施工方案一、工程概况(2)工程数量序号项目名称单位工程量1 砂土磨耗层厚 30mm m33236
3 2 泥结碎石面层厚 130mm m314023
8 3 级配碎石垫层厚 150mm m316181
3 二、工艺流程(1)施工流程测量放样→碎石垫层→碾压→泥结碎石面层→碾压→砂土磨耗层(2)施工方法1、测量放样用水准仪放样出面层地基、 垫层、基层等各个施工层的标高以及横纵坡度
2、 级配碎石垫层1)、施工顺序测量定位→碎石混合料拌合→运输→摊铺→整平→碾压
2)、施工方法地基碾压经验收合格后方可进行碎石垫层施工
碎石垫层施工时, 先由推土机进行粗平、人工细平
待复测标高无误后进行碾压, 碾压采用 18t 振动压路机, 碾压时按先边缘后中间顺序,先慢后快的原则进行,碾压至密实度底基层达96%以上

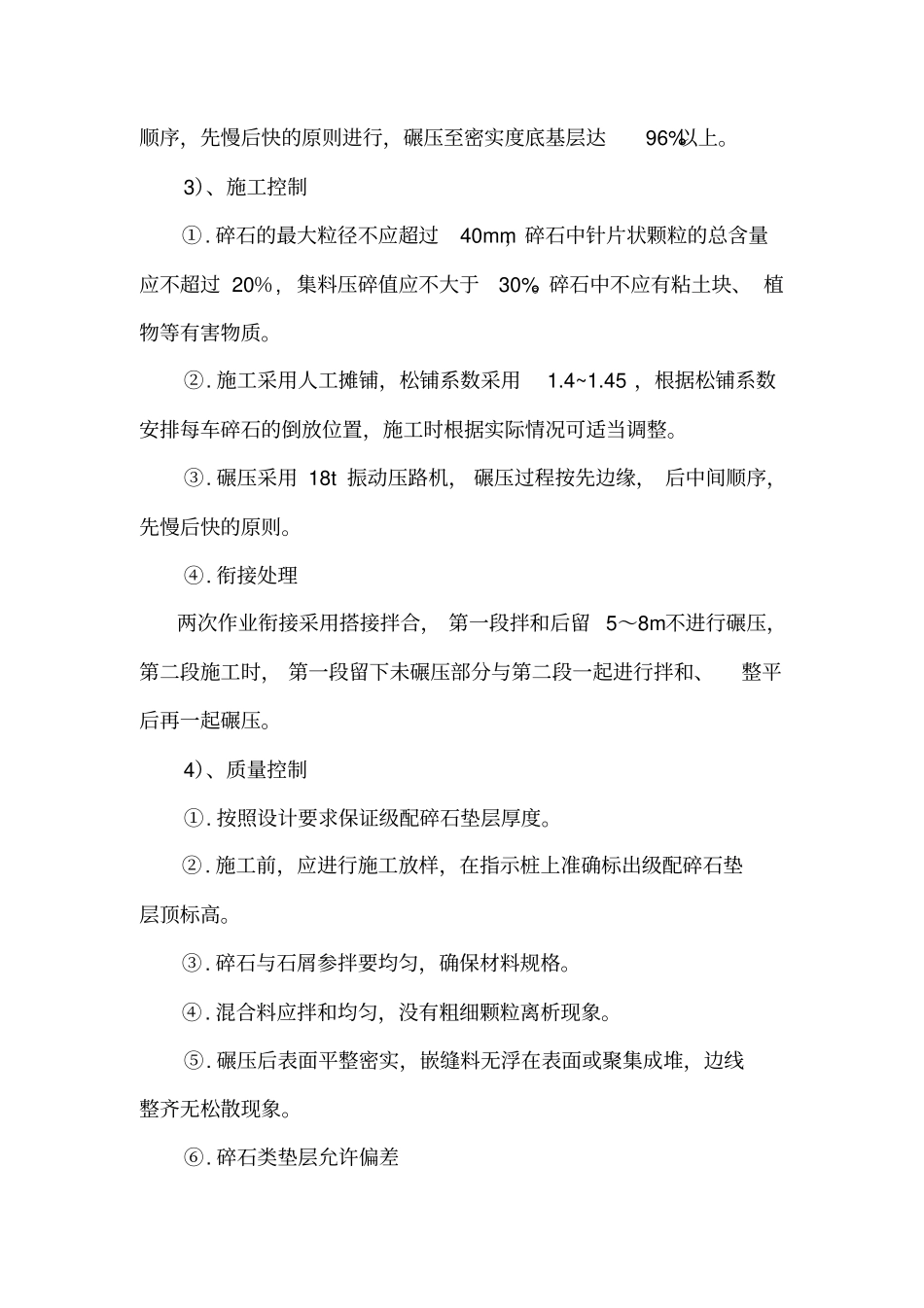

3)、施工控制①
碎石的最大粒径不应超过40mm,碎石中针片状颗粒的总含量应不超过 20%, 集料压碎值应不大于30%
碎石中不应有粘土块、 植物等有害物质
施工采用人工摊铺,松铺系数采用1
45 ,根据松铺系数安排每车碎石的倒放位置,施工时根据实际情况可适当调整
碾压采用 18t 振动压路机, 碾压过程按先边缘, 后中间顺序,先慢后快的原则
衔接处理两次作业衔接采用搭接拌合, 第一段拌和后留 5~8m不进行碾压,第二段施工时, 第一段留下未碾压部分与第二段一起进行拌和、整平后再一起碾压
4)、质量控制①
按照设计要求保证级配碎石垫层厚度
施工前,应进行施工放样,在指示桩上准确标出级配碎石垫层顶标高
碎石与石屑参拌要均匀,确保材料规格
混合料应拌和均匀,没有粗细颗粒离析现象
碾压后表面平整密实,嵌缝料无浮在表面或聚集成堆,边线整齐无松散现象

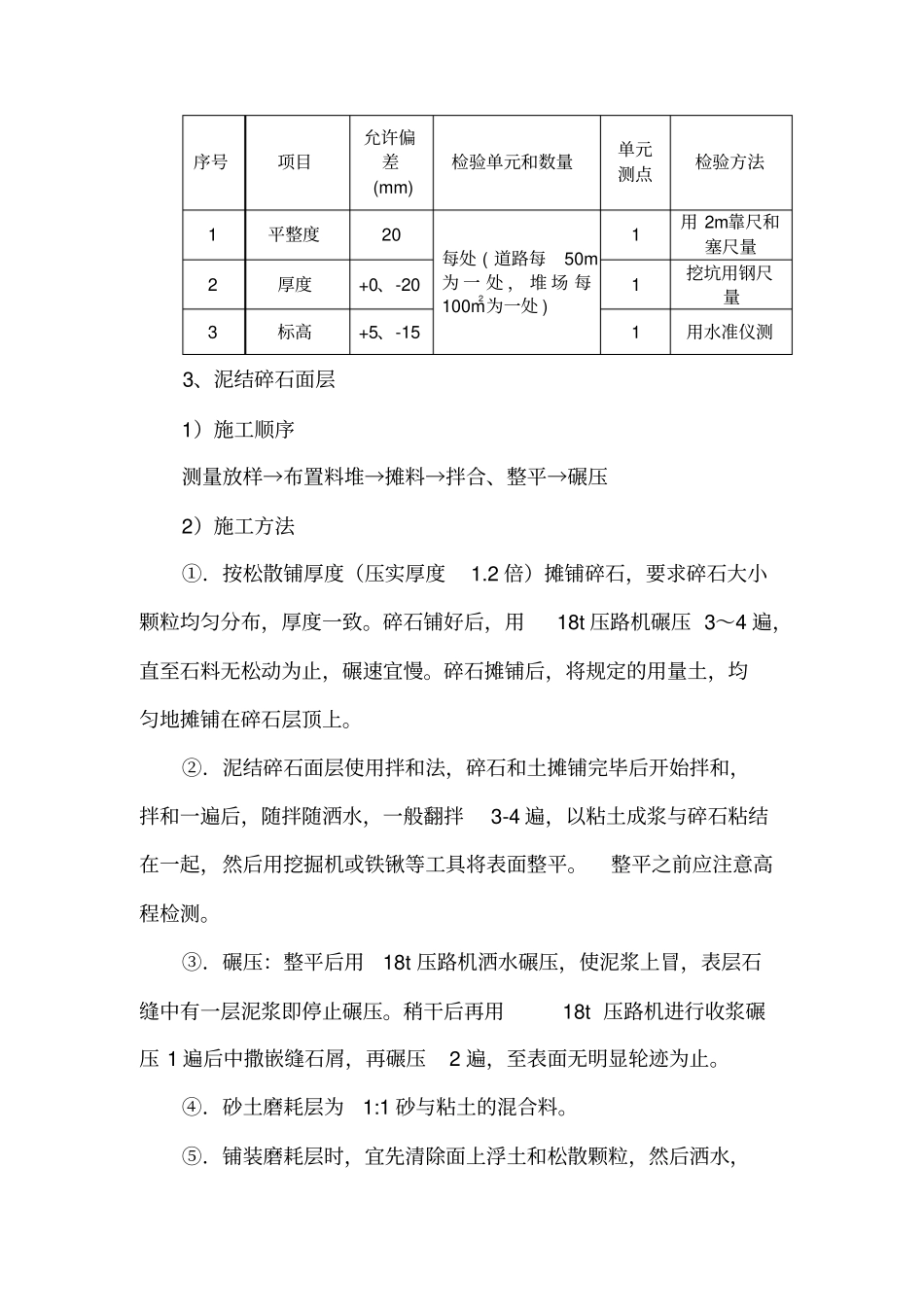

碎石类垫层允许偏差序号项目允许偏差(mm) 检验单元和数量单元测点检验
