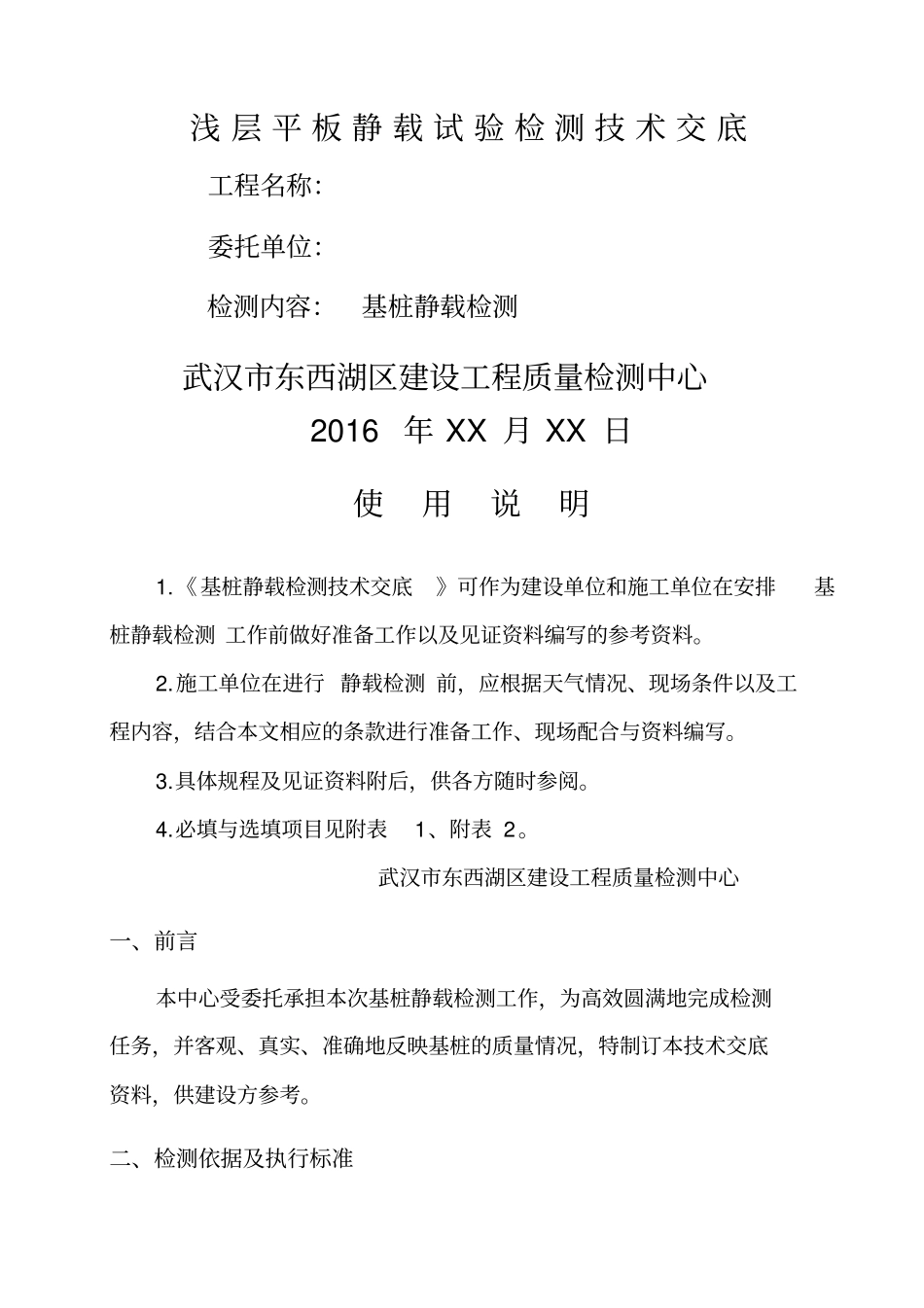

浅 层 平 板 静 载 试 验 检 测 技 术 交 底工程名称:委托单位:检测内容:基桩静载检测武汉市东西湖区建设工程质量检测中心2016 年 XX 月 XX 日使用说明1.《基桩静载检测技术交底》可作为建设单位和施工单位在安排基桩静载检测 工作前做好准备工作以及见证资料编写的参考资料。2.施工单位在进行 静载检测 前,应根据天气情况、现场条件以及工程内容,结合本文相应的条款进行准备工作、现场配合与资料编写。3.具体规程及见证资料附后,供各方随时参阅。4.必填与选填项目见附表1、附表 2。武汉市东西湖区建设工程质量检测中心一、前言本中心受委托承担本次基桩静载检测工作,为高效圆满地完成检测任务,并客观、真实、准确地反映基桩的质量情况,特制订本技术交底资料,供建设方参考。二、检测依据及执行标准结合工程实际情况以及设计图纸要求,并参照湖北省地方标准《建筑地基基础检测技术规范》 (DB42/269-2003)中的规定进行检测工作。三、主要仪器设备1、2000kN油压千斤顶 X 台,电动油泵1 台,沉降观测系统1 套,高压油管若干;2、其他相关耗材;以上仪器经计量部门检定,均在使用有效期内。四、现场检测流程:关于黑字部分的具体解释将在后文详细阐述。五、静载试验进场前现场准备工作1、检测前提供技术资料:委托单、 基础设计说明图和点位平面图、地勘报告。2、点位要求;按设计要求划出点号,尺寸大小应符合设计要求,应保持试验土层的原始结构和天然湿度,在试压土层的表面用不超过20mm厚的中粗砂找平。3、施工便道要求: 现场施工便道要求硬化至检测桩周围,先将基底淤泥清干后,用毛碴或砖碴回填50-100CM厚度,并用堆土机堆平碾压,要求便道宽度为300CM 。建设方进行 检测前准备工作 ,完成后通知本中心安排进场检测检测人员到达现场确定 检测方式、数量在监理见证下进行静载检测建设方或施工方填写相关资料并签字盖章资料送达根据资料 出具报告4、提供长度和宽度为1000CM*1000CM的作业面, 以检测点位为中心。六、其他现场需配合事宜现场检测需由甲方协调施工单位进行现场配合点位的处理及场地的硬化,保证施工现场三通一平。检测全程在监理的见证下进行,每次试压开始和结束前现场试验人员均会通知监理或甲方。应市质监站要求所有静载检测试验必须提前进行申报交由市站审核,审核通过后方可进行现场静载试验。要求静载试验进场检测应提前3 天由建设方或施工方提供委 托 资 料 ,(1、委托...
