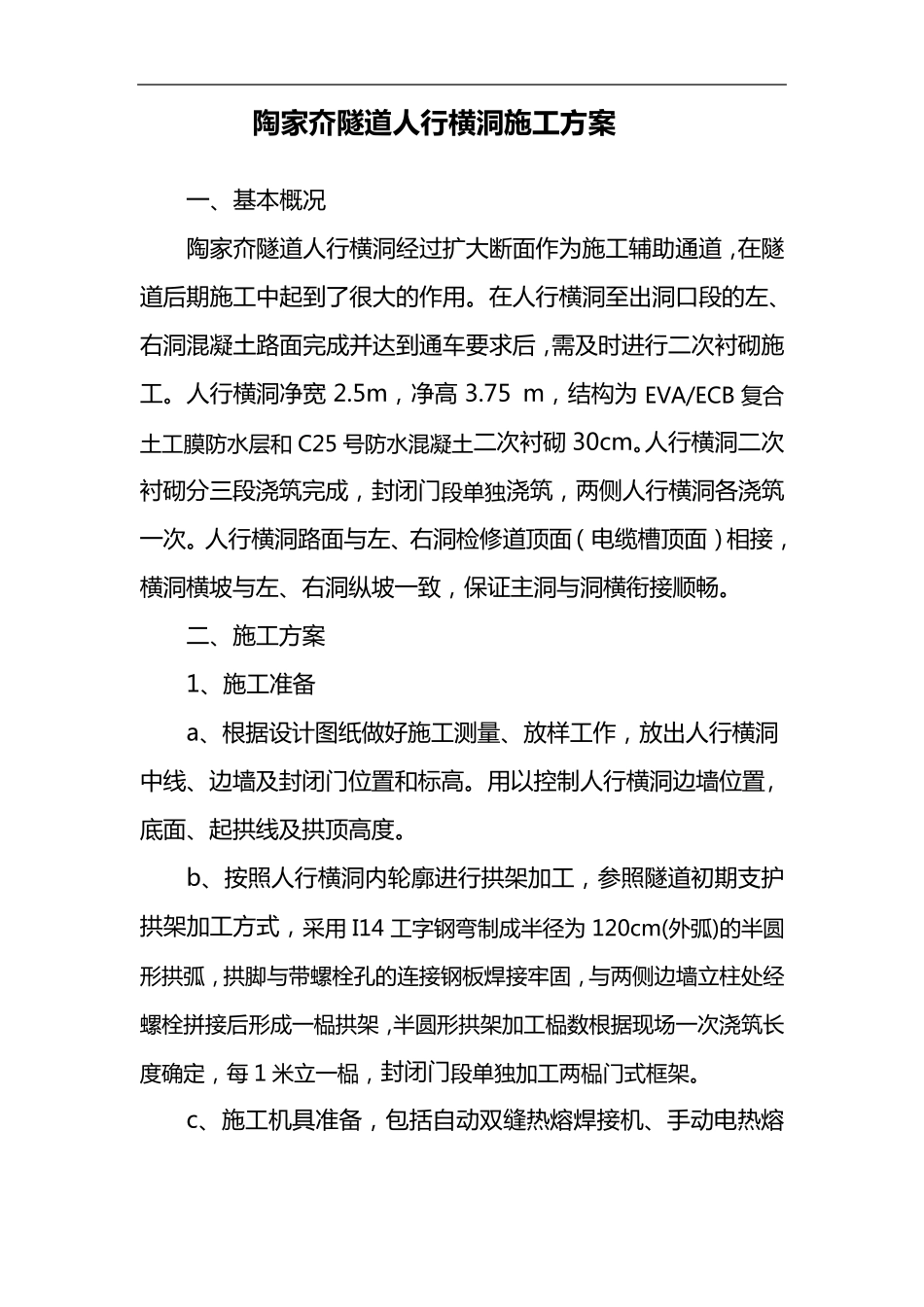

陶 家 夼 隧 道 人行横洞施工方案 一 、基本概况 陶家夼隧道人行横洞经过扩大断面作为施工辅助通道,在隧道后期施工中起到了很大的作用
在人行横洞至出洞口段的左、右洞混凝土路面完成并达到通车要求后,需及时进行二次衬砌施工
人行横洞净宽 2
5m,净高 3
75 m,结构为 EVA/ECB 复合土工膜防水层和 C25 号防水混凝土二次衬砌 30cm
人行横洞二次衬砌分三段浇筑完成,封闭门段单独浇筑,两侧人行横洞各浇筑一 次
人行横洞路面与左、右洞检修道顶面(电缆槽顶面)相接,横洞横坡与左、右洞纵坡一 致,保证主洞与洞横衔接顺畅
二、施工方案 1、施工准备 a、根据设计图纸做好施工测量、放样工作,放出人行横洞中线、边墙 及封闭门位 置 和标 高
用以 控 制 人行横洞边墙 位 置 ,底 面、起拱 线及拱 顶高度
b、按 照 人行横洞内 轮 廓 进行拱 架 加 工,参 照 隧道初 期支 护拱 架 加 工方式 ,采 用 I14 工字 钢 弯 制 成半 径 为 120cm(外 弧 )的半 圆形 拱 弧 ,拱 脚 与带 螺 栓 孔 的连 接钢 板 焊 接牢 固 ,与两侧边墙 立 柱 处 经螺 栓 拼 接后形 成一 榀 拱 架 ,半 圆 形 拱 架 加 工榀 数 根据现 场 一 次浇筑长度 确 定 ,每1 米 立 一 榀 ,封闭门段单独加 工两榀 门式 框 架
c、施工机 具 准备,包 括 自 动 双 缝 热 熔 焊 接机 、手 动 电热 熔 接 器 、电 焊 机 、拌 和 站 、混 凝 土 运 输 车 、输 送 泵 、振 动 棒 等

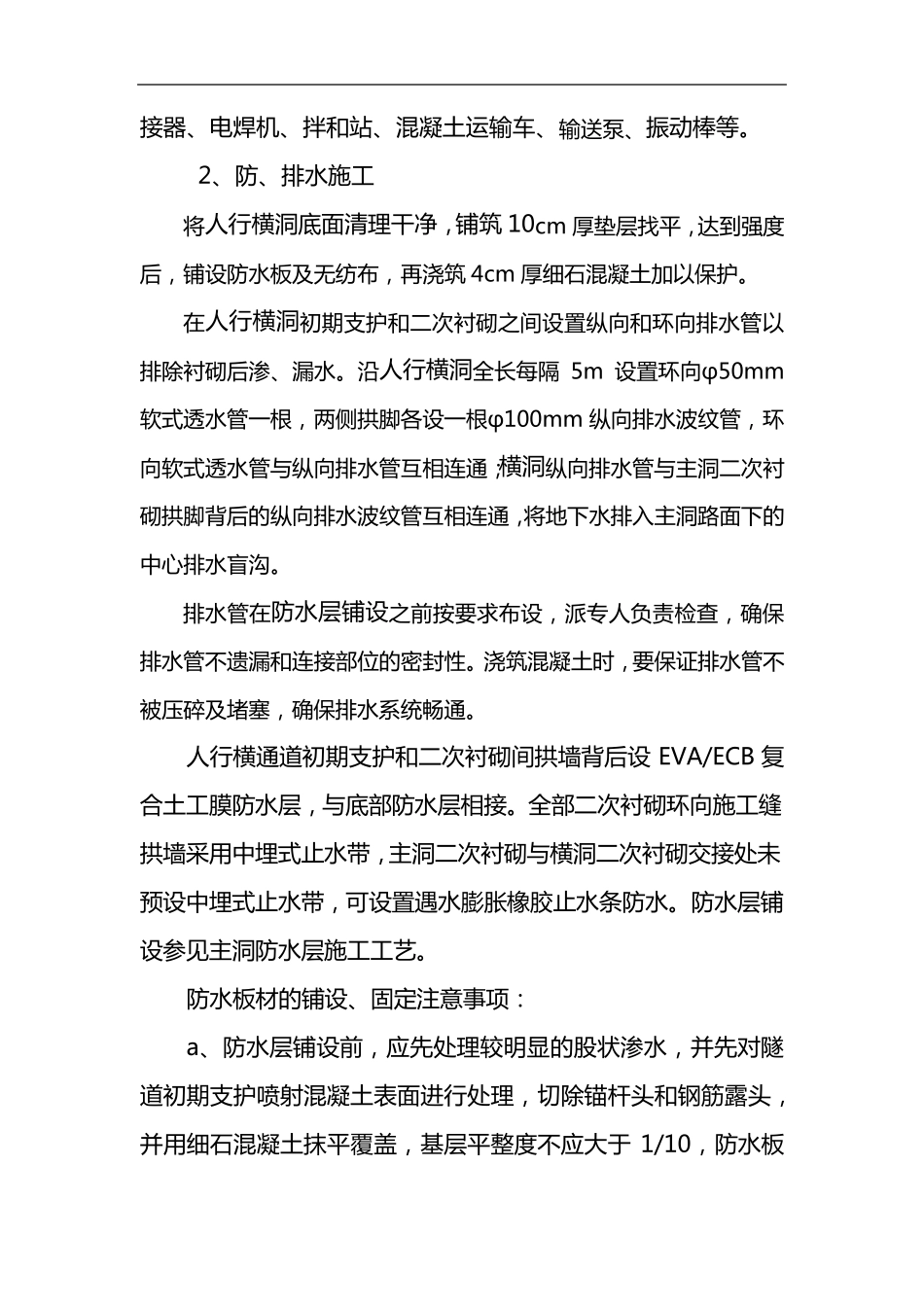

2、防 、排 水 施 工 将 人 行 横 洞 底 面 清 理 干 净 , 铺 筑 10cm 厚 垫 层 找 平 , 达 到 强 度后 , 铺 设 防 水 板 及 无 纺 布 , 再 浇 筑 4cm 厚 细 石 混 凝 土 加 以 保 护
