1 / 56 华瑞公司露天煤矿消防水池与水泵房设备安装工程施工组织设计一

施工现场总平面布置图与临时用地量2 / 56 经现场勘察临时用地可占用工地南侧外空地,建设项目部与临时生活设施,共需用地500M2,共需用地时间为35 天
平面布置力求科学、合理,充分利用所提供的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工等目标的实现
根据现场平面布置图和现场的实际情况,按场地原来的自然排水坡向,对场地进行平整,修筑宽3
5 米现场临时道路
现场路基铺100 毫米厚砂卵石,压路机压实

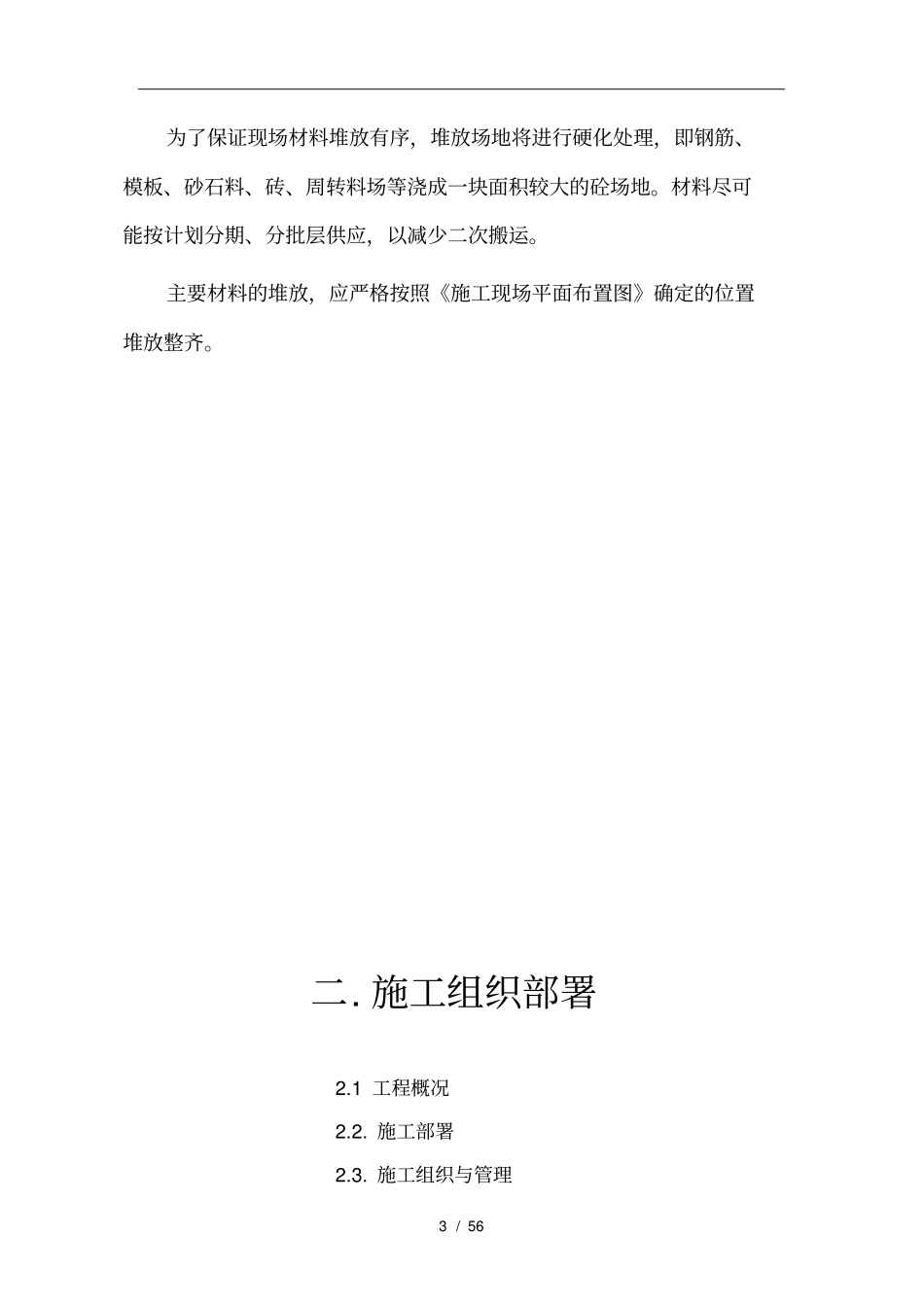

3 / 56 为了保证现场材料堆放有序,堆放场地将进行硬化处理,即钢筋、模板、砂石料、砖、周转料场等浇成一块面积较大的砼场地
材料尽可能按计划分期、分批层供应,以减少二次搬运
主要材料的堆放,应严格按照《施工现场平面布置图》确定的位置堆放整齐
施工组织部署2
1 工程概况2
施工组织与管理4 / 56 2
施工组织部署2
1 工程概况本施工组织设计对华瑞公司露天煤矿消防水池与水泵房工程进行统一施工策划
其中水水泵房为砖混结构,建筑面积63
13m2,建筑层数为一层,建筑高度 3
消防水池为钢筋砼结构,水池容积500m3
水泵房配备给水泵一套, 设 KQDL150-25*5立式离心泵两台, 其中一台备用
水泵参数, Q=160M3/H,H=125
0MP=90KW
设一台排污水泵WQ2120-201
本工程还包括电动与电照和采暖工程
5 / 56 本工程由源通煤矿设计设计
主要工程容为:安装立式离心泵两台2台、排污水泵 1 台、动力配电箱 1 台、照明系统 1 套、采暖系统 1 套以与配套的管道与电路等
施工部署本工程工期紧,又处于冬季寒冷季节施工,对施工技术与施工管理都提出了较高的要求,本着创名牌、树信誉和“质量第一、信誉
