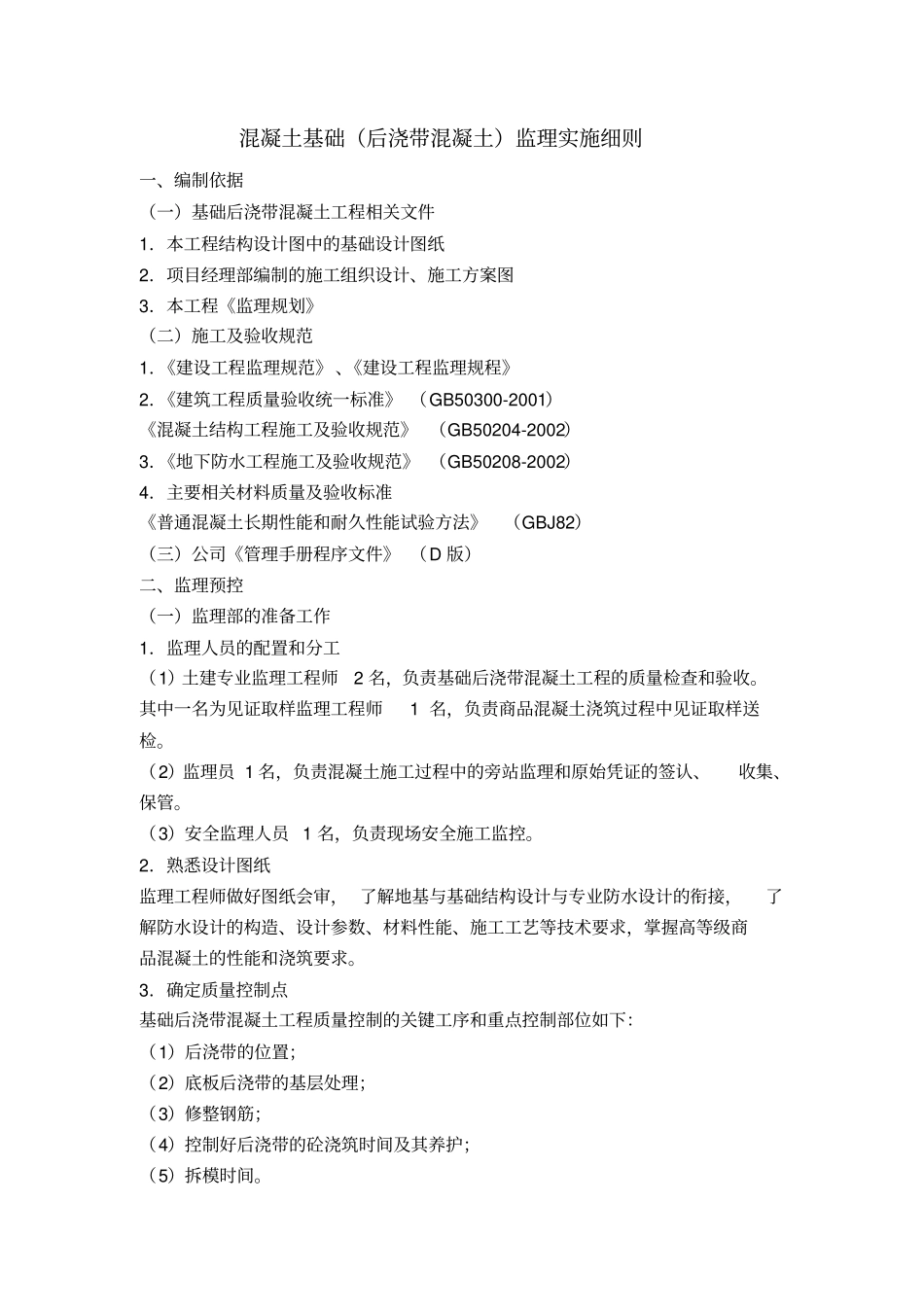

西安曲江贞观文化交流广场工程监理实施细则(混凝土工程 ) 编制:审核:中咨工程建设监理公司第四监理部( 8)项目部混凝土基础(后浇带混凝土)监理实施细则一、编制依据(一)基础后浇带混凝土工程相关文件1.本工程结构设计图中的基础设计图纸2.项目经理部编制的施工组织设计、施工方案图3.本工程《监理规划》(二)施工及验收规范1.《建设工程监理规范》 、《建设工程监理规程》2.《建筑工程质量验收统一标准》 (GB50300-2001)《混凝土结构工程施工及验收规范》 (GB50204-2002)3.《地下防水工程施工及验收规范》 (GB50208-2002)4.主要相关材料质量及验收标准《普通混凝土长期性能和耐久性能试验方法》(GBJ82)(三)公司《管理手册程序文件》 (D 版)二、监理预控(一)监理部的准备工作1.监理人员的配置和分工(1)土建专业监理工程师2 名,负责基础后浇带混凝土工程的质量检查和验收
其中一名为见证取样监理工程师1 名,负责商品混凝土浇筑过程中见证取样送检
(2)监理员 1 名,负责混凝土施工过程中的旁站监理和原始凭证的签认、收集、保管
(3)安全监理人员 1 名,负责现场安全施工监控
2.熟悉设计图纸监理工程师做好图纸会审, 了解地基与基础结构设计与专业防水设计的衔接,了解防水设计的构造、设计参数、材料性能、施工工艺等技术要求,掌握高等级商品混凝土的性能和浇筑要求
3.确定质量控制点基础后浇带混凝土工程质量控制的关键工序和重点控制部位如下:(1)后浇带的位置;(2)底板后浇带的基层处理;(3)修整钢筋;(4)控制好后浇带的砼浇筑时间及其养护;(5)拆模时间

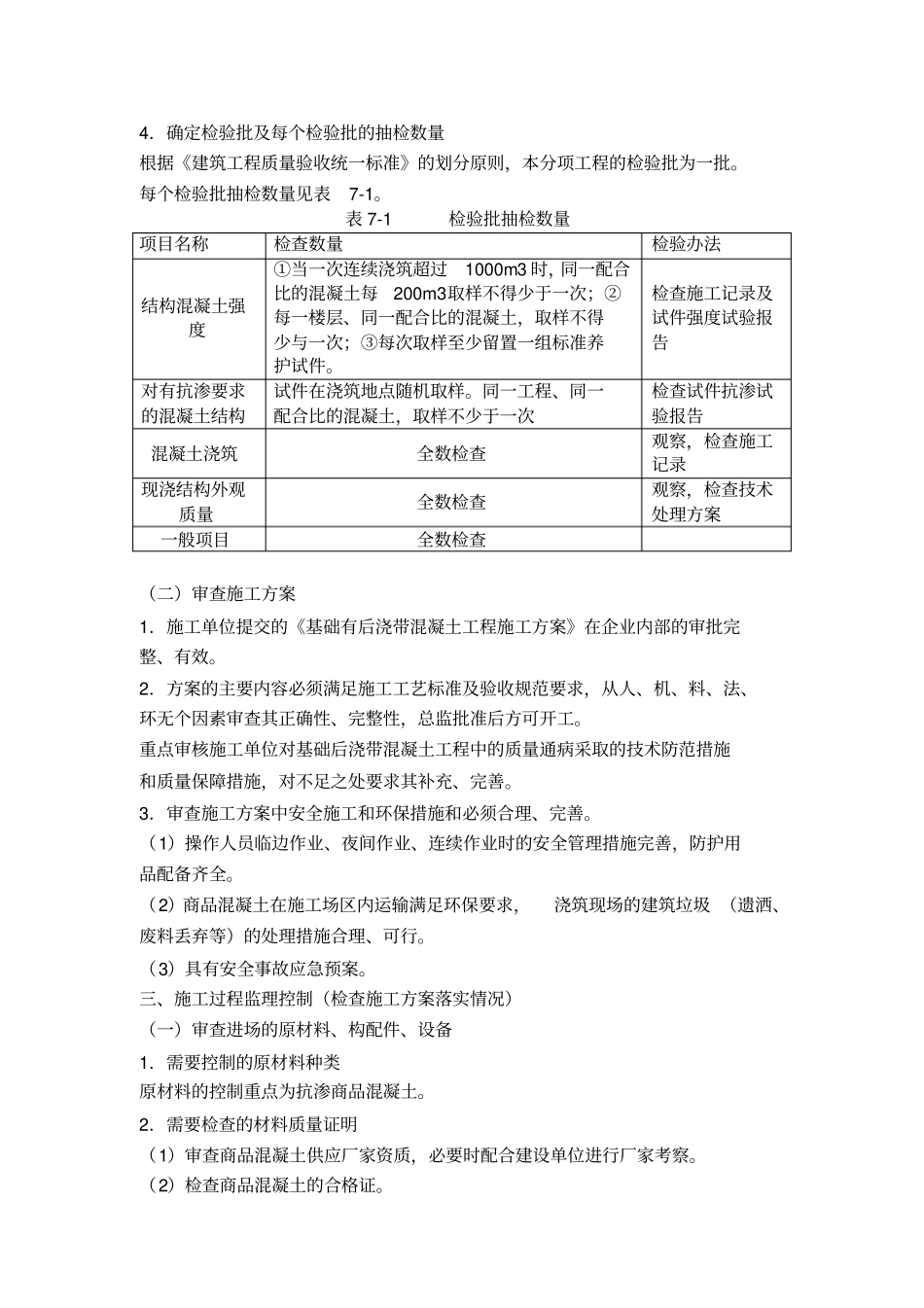

4.确定检验批及每个检验批的抽检数量根据《建筑工程质量验收统一标准》的划分原则,本分项工程的检验批为一批
每个检验批抽检数量见表7-1
表 7-1 检验批抽检数量项目名称检查数量检验办法结构混凝土强度
