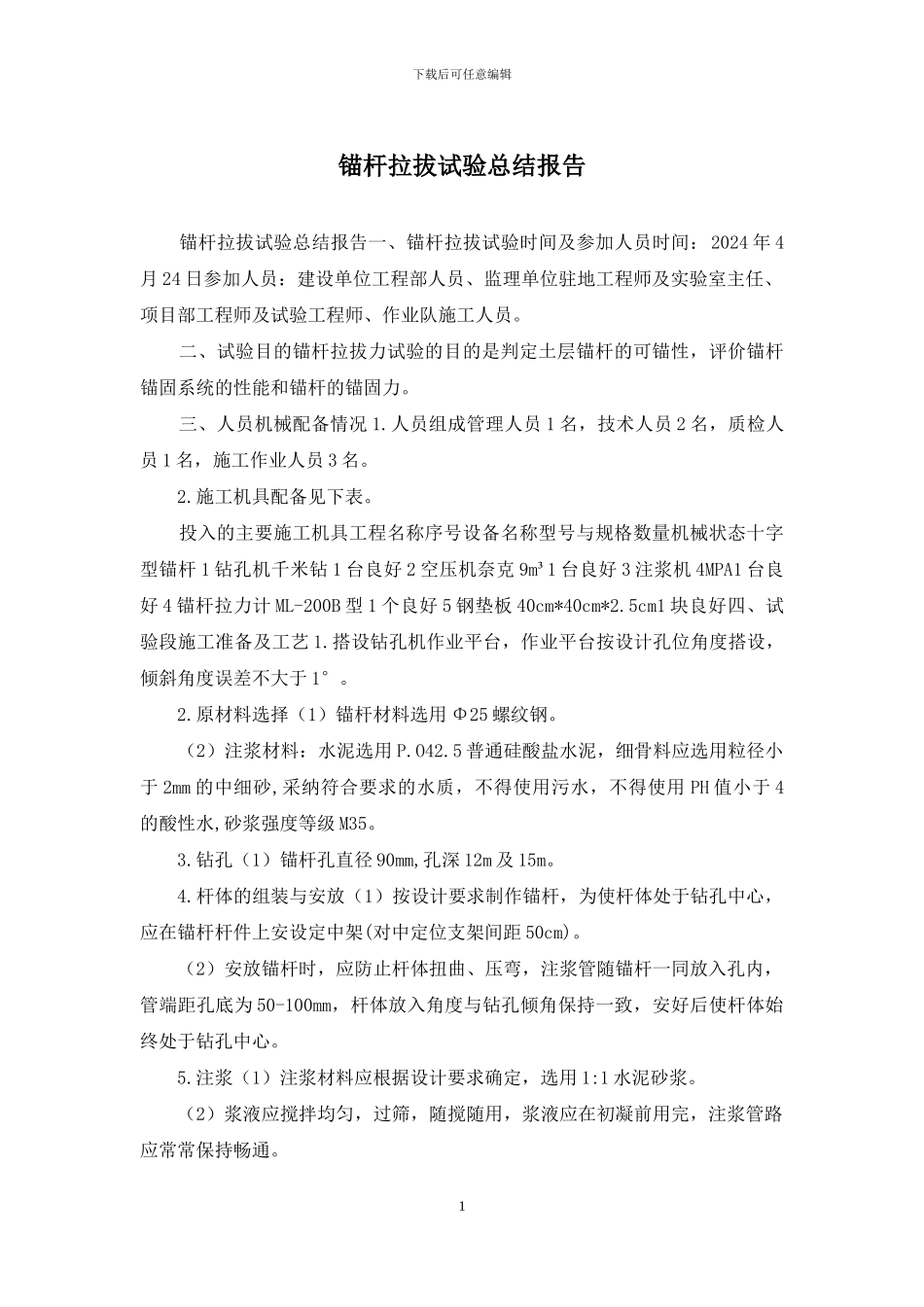

下载后可任意编辑锚杆拉拔试验总结报告 锚杆拉拔试验总结报告一、锚杆拉拔试验时间及参加人员时间:2024 年 4月 24 日参加人员:建设单位工程部人员、监理单位驻地工程师及实验室主任、项目部工程师及试验工程师、作业队施工人员
二、试验目的锚杆拉拔力试验的目的是判定土层锚杆的可锚性,评价锚杆锚固系统的性能和锚杆的锚固力

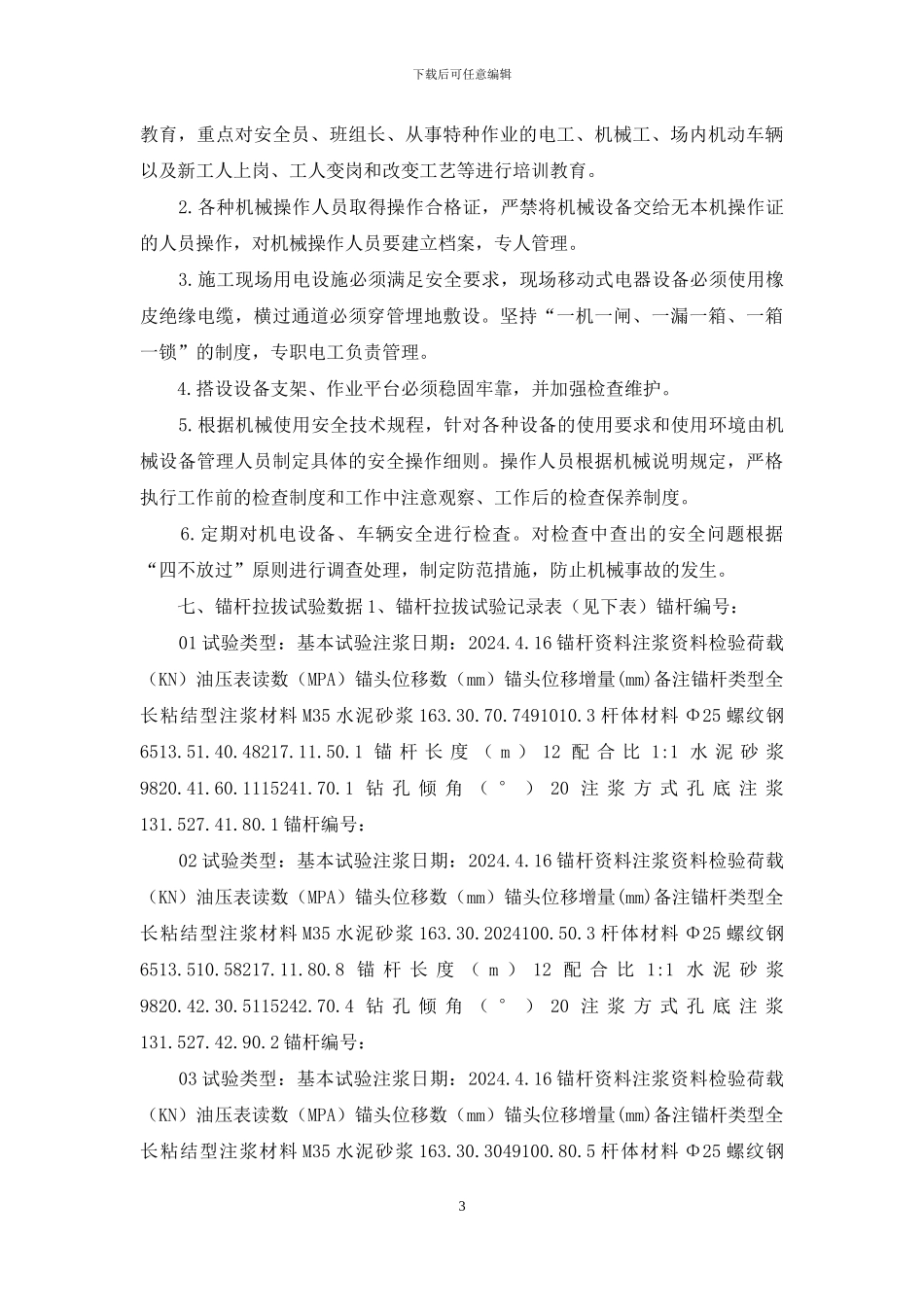

三、人员机械配备情况 1
人员组成管理人员 1 名,技术人员 2 名,质检人员 1 名,施工作业人员 3 名
施工机具配备见下表
投入的主要施工机具工程名称序号设备名称型号与规格数量机械状态十字型锚杆 1 钻孔机千米钻 1 台良好 2 空压机奈克 9m³1 台良好 3 注浆机 4MPA1 台良好 4 锚杆拉力计 ML-200B 型 1 个良好 5 钢垫板 40cm*40cm*2
5cm1 块良好四、试验段施工准备及工艺 1
搭设钻孔机作业平台,作业平台按设计孔位角度搭设,倾斜角度误差不大于 1°
原材料选择(1)锚杆材料选用 Φ25 螺纹钢
(2)注浆材料:水泥选用 P
5 普通硅酸盐水泥,细骨料应选用粒径小于 2mm 的中细砂,采纳符合要求的水质,不得使用污水,不得使用 PH 值小于 4的酸性水,砂浆强度等级 M35
钻孔(1)锚杆孔直径 90mm,孔深 12m 及 15m
杆体的组装与安放(1)按设计要求制作锚杆,为使杆体处于钻孔中心,应在锚杆杆件上安设定中架(对中定位支架间距 50cm)
(2)安放锚杆时,应防止杆体扭曲、压弯,注浆管随锚杆一同放入孔内,管端距孔底为 50-100mm,杆体放入角度与钻孔倾角保持一致,安好后使杆体始终处于钻孔中心
注浆(1)注浆材料应根据设计要求确定,选用 1:1 水泥砂浆
(2)浆液应搅拌均匀,过筛,随搅随用,浆液应在初凝前用完,注浆管路应常常保持畅通
