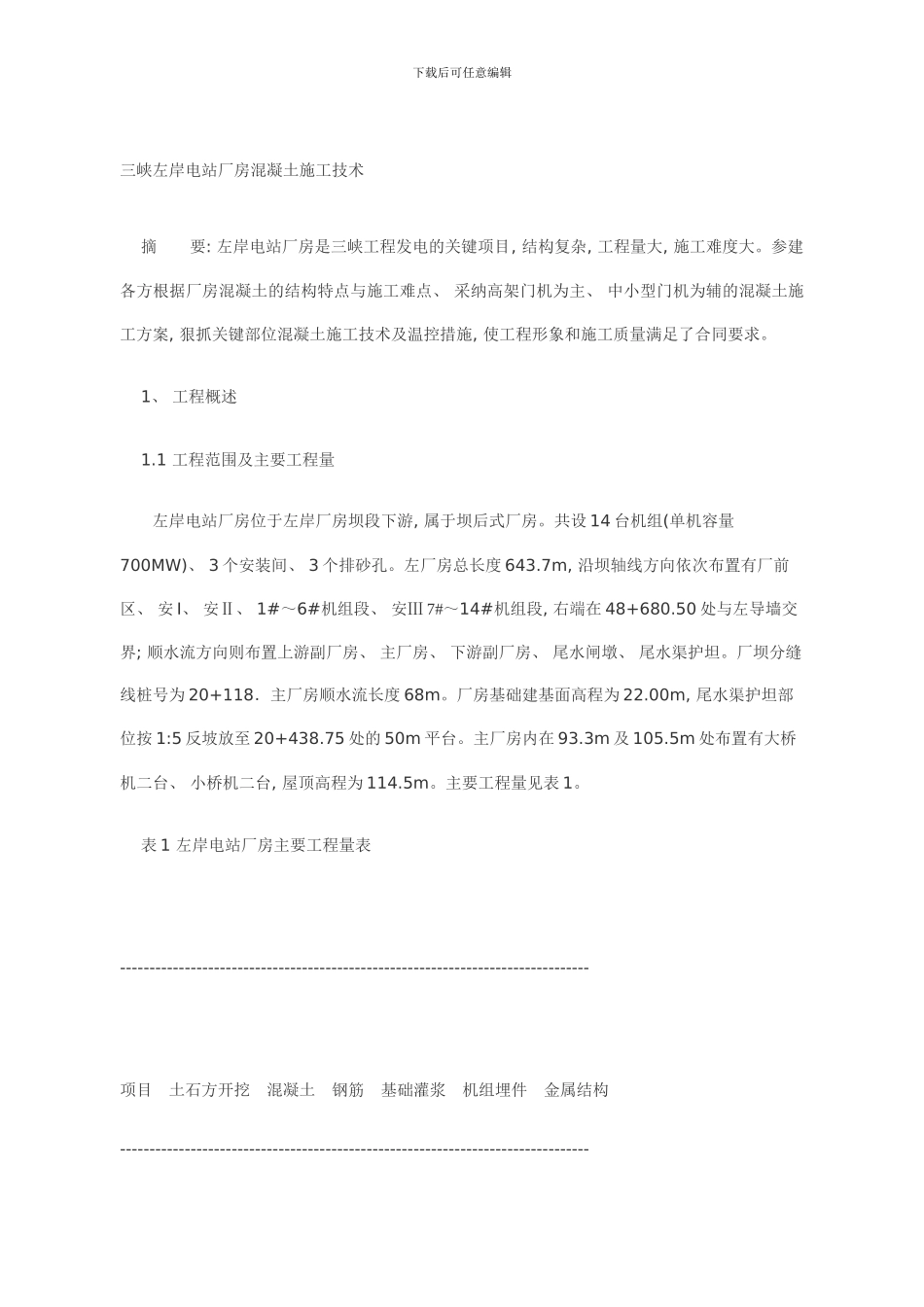

下载后可任意编辑 三峡左岸电站厂房混凝土施工技术 摘 要: 左岸电站厂房是三峡工程发电的关键项目, 结构复杂, 工程量大, 施工难度大
参建各方根据厂房混凝土的结构特点与施工难点、 采纳高架门机为主、 中小型门机为辅的混凝土施工方案, 狠抓关键部位混凝土施工技术及温控措施, 使工程形象和施工质量满足了合同要求
1、 工程概述 1
1 工程范围及主要工程量 左岸电站厂房位于左岸厂房坝段下游, 属于坝后式厂房
共设 14 台机组(单机容量700MW)、 3 个安装间、 3 个排砂孔
左厂房总长度 643
7m, 沿坝轴线方向依次布置有厂前区、 安 I、 安Ⅱ、 1#~6#机组段、 安Ⅲ 7#~14#机组段, 右端在 48+680
50 处与左导墙交界; 顺水流方向则布置上游副厂房、 主厂房、 下游副厂房、 尾水闸墩、 尾水渠护坦

厂坝分缝线桩号为 20+118.主厂房顺水流长度 68m
厂房基础建基面高程为 22
00m, 尾水渠护坦部位按 1:5 反坡放至 20+438
75 处的 50m 平台
主厂房内在 93
3m 及 105
5m 处布置有大桥机二台、 小桥机二台, 屋顶高程为 114
主要工程量见表 1

表 1 左岸电站厂房主要工程量表 -------------------------------------------------------------------------------- 项目 土石方开挖 混凝土 钢筋 基础灌浆 机组埋件 金属结构 --------------------------------------------------------------------------------下载后可任意编辑 数量 262 万 m3 162 万 m3 6
8 万 t 11
2m 3 万 t 1
17 万 t --------------
