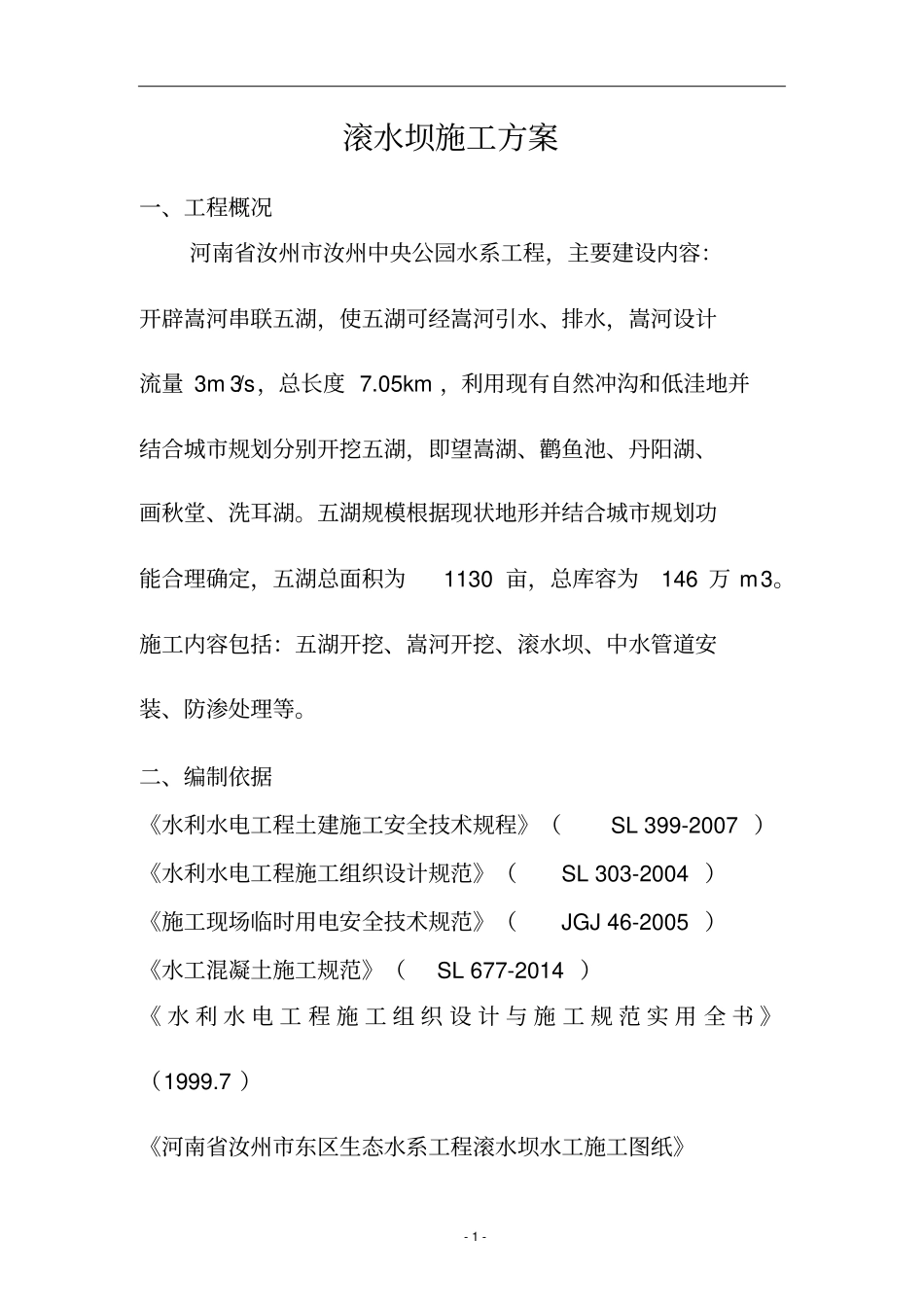

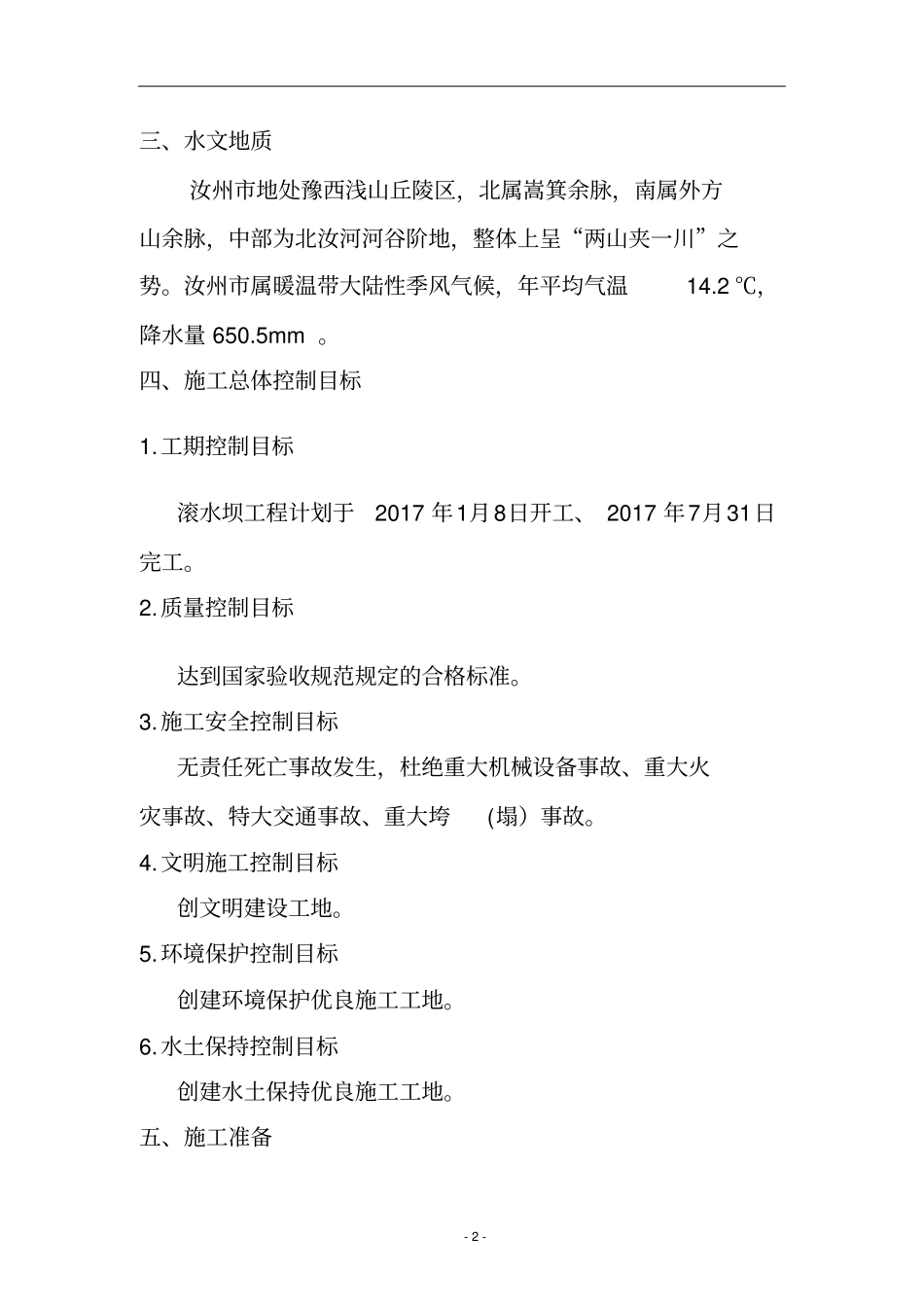

汝州市中央公园水系工程滚 水 坝 施 工 方 案批准:冯 爱 军审核:刘 建 峰编制:韩光高 宇 龙河南省水利第一工程局2017 年 1 月- 1 - 滚水坝施工方案一、工程概况河南省汝州市汝州中央公园水系工程,主要建设内容:开辟嵩河串联五湖,使五湖可经嵩河引水、排水,嵩河设计流量 3m 3/s,总长度 7.05km ,利用现有自然冲沟和低洼地并结合城市规划分别开挖五湖,即望嵩湖、鹳鱼池、丹阳湖、画秋堂、洗耳湖。五湖规模根据现状地形并结合城市规划功能合理确定,五湖总面积为1130 亩,总库容为146 万 m3。施工内容包括:五湖开挖、嵩河开挖、滚水坝、中水管道安装、防渗处理等。二、编制依据《水利水电工程土建施工安全技术规程》(SL 399-2007 )《水利水电工程施工组织设计规范》(SL 303-2004 )《施工现场临时用电安全技术规范》(JGJ 46-2005 )《水工混凝土施工规范》(SL 677-2014 )《 水 利 水 电 工 程 施 工 组 织 设 计 与 施 工 规 范 实 用 全 书 》(1999.7 )《河南省汝州市东区生态水系工程滚水坝水工施工图纸》- 2 - 三、水文地质汝州市地处豫西浅山丘陵区,北属嵩箕余脉,南属外方山余脉,中部为北汝河河谷阶地,整体上呈“两山夹一川”之势。汝州市属暖温带大陆性季风气候,年平均气温14.2 ℃,降水量 650.5mm 。四、施工总体控制目标1.工期控制目标滚水坝工程计划于2017 年1月8日开工、 2017 年7月31日完工。2.质量控制目标达到国家验收规范规定的合格标准。3.施工安全控制目标无责任死亡事故发生,杜绝重大机械设备事故、重大火灾事故、特大交通事故、重大垮(塌)事故。4.文明施工控制目标创文明建设工地。5.环境保护控制目标创建环境保护优良施工工地。6.水土保持控制目标创建水土保持优良施工工地。五、施工准备- 3 - 1.施工测量本工程项目测量控制,投入测量人员3人,GPS1 台,全站仪 1台,水准仪 1台。2.施工交通(1)对外交通本工程对外交通运输条件较为便利。施工人员、设备、材料可直接通过场外道路进入施工现场。(2)场内交通根据施工要求,修建滚水坝场内施工道路,场内道路采用路基宽 7m 、路面宽度 6m 的碎石路面,推土机整平压实,与场外公路相连。(3)施工道路养护配备 1台洒水车,作为日常施工道路养护、洒水用。配专职养护人员,对施工道路在施工期间日常维护和清理,以保证施工道路整洁、畅通。3.施工供电及照明(1)施工照明施工...
