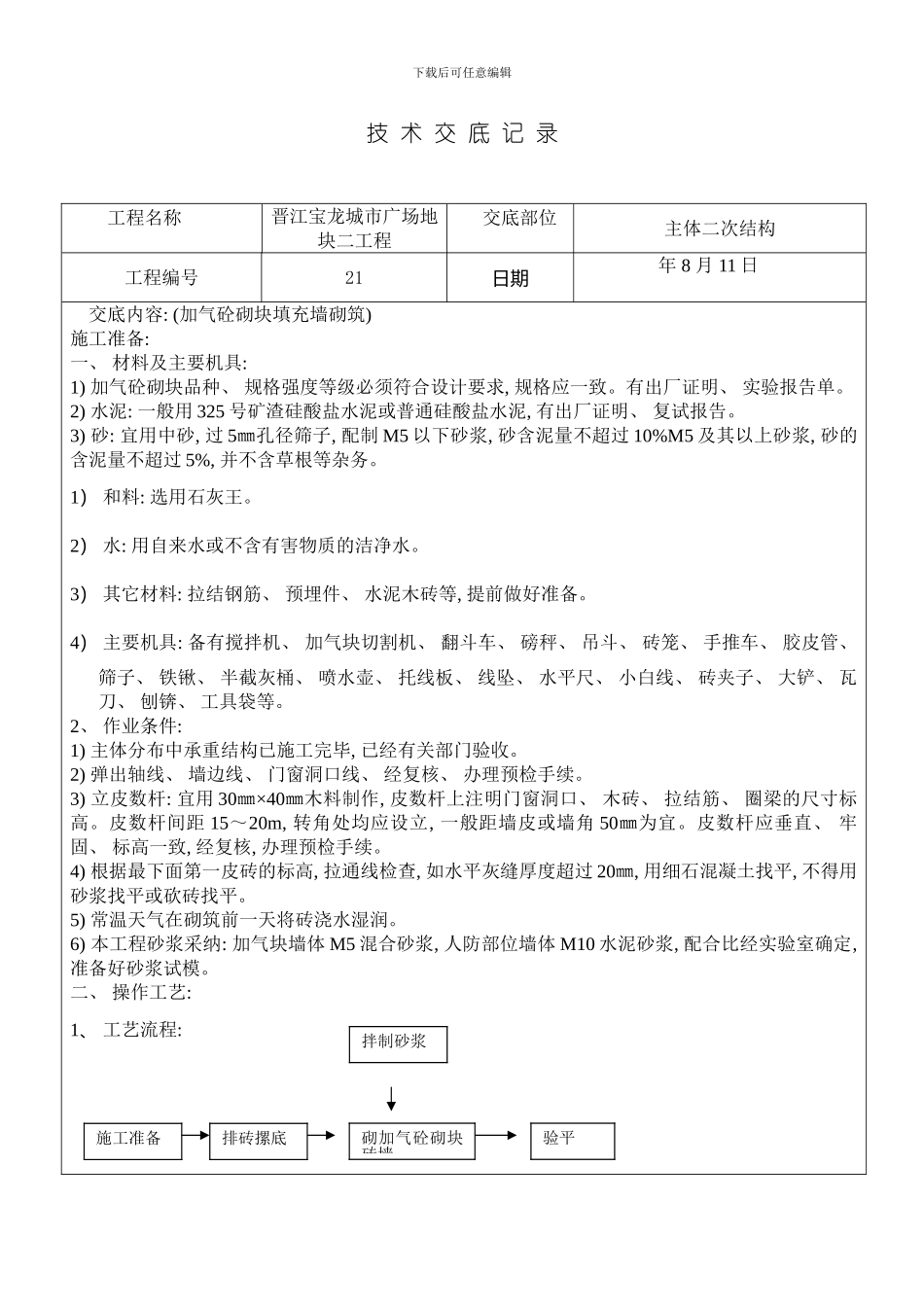

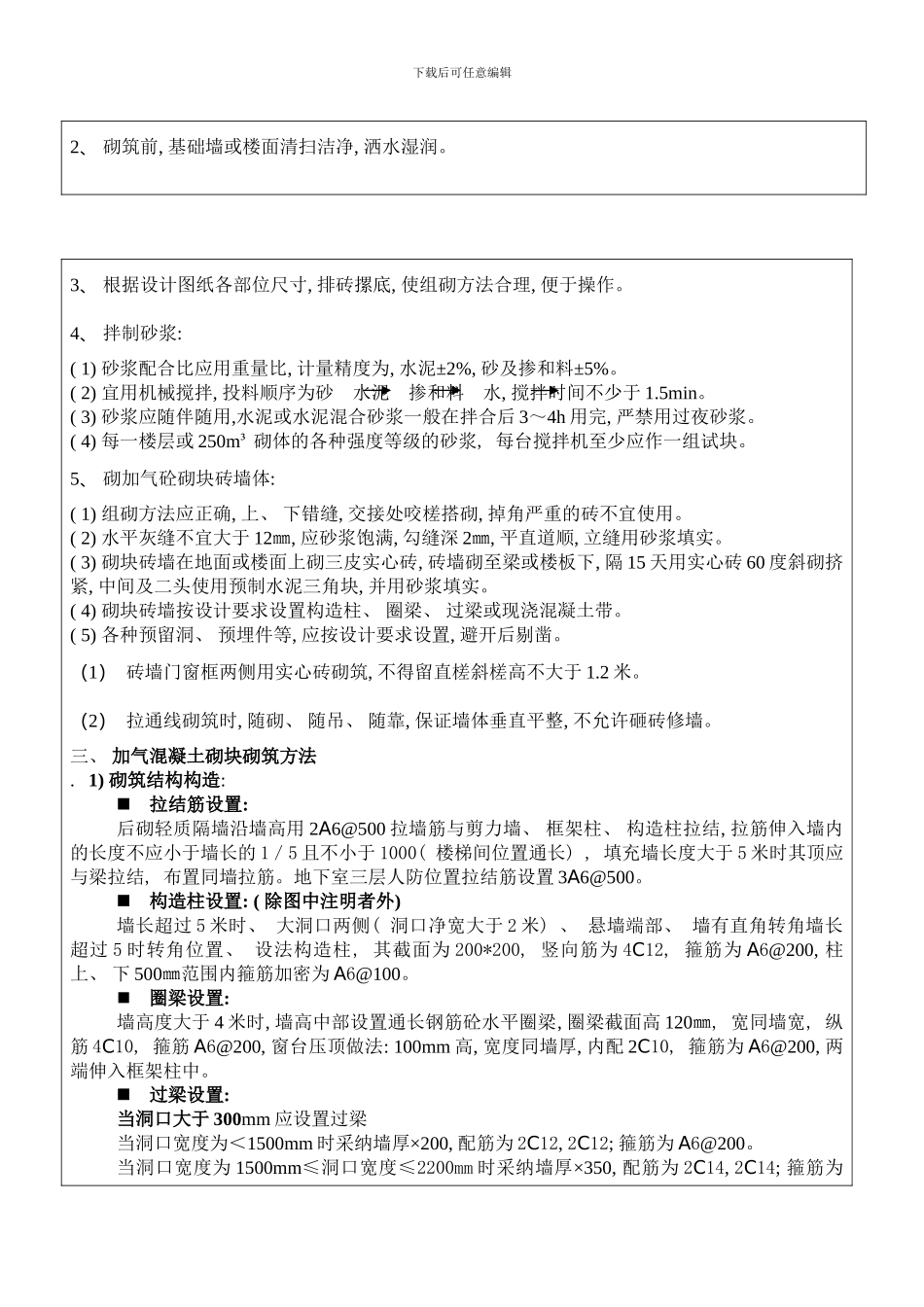

下载后可任意编辑技 术 交 底 记 录工程名称晋江宝龙城市广场地块二工程交底部位主体二次结构工程编号21日期 年 8 月 11 日交底内容: (加气砼砌块填充墙砌筑)施工准备: 一、 材料及主要机具: 1) 加气砼砌块品种、 规格强度等级必须符合设计要求, 规格应一致
有出厂证明、 实验报告单
2) 水泥: 一般用 325 号矿渣硅酸盐水泥或普通硅酸盐水泥, 有出厂证明、 复试报告
3) 砂: 宜用中砂, 过 5㎜孔径筛子, 配制 M5 以下砂浆, 砂含泥量不超过 10%M5 及其以上砂浆, 砂的含泥量不超过 5%, 并不含草根等杂务
1) 和料: 选用石灰王
2) 水: 用自来水或不含有害物质的洁净水
3) 其它材料: 拉结钢筋、 预埋件、 水泥木砖等, 提前做好准备
4) 主要机具: 备有搅拌机、 加气块切割机、 翻斗车、 磅秤、 吊斗、 砖笼、 手推车、 胶皮管、 筛子、 铁锹、 半截灰桶、 喷水壶、 托线板、 线坠、 水平尺、 小白线、 砖夹子、 大铲、 瓦刀、 刨锛、 工具袋等
2、 作业条件: 1) 主体分布中承重结构已施工完毕, 已经有关部门验收
2) 弹出轴线、 墙边线、 门窗洞口线、 经复核、 办理预检手续
3) 立皮数杆: 宜用 30㎜×40㎜木料制作, 皮数杆上注明门窗洞口、 木砖、 拉结筋、 圈梁的尺寸标高
皮数杆间距 15~20m, 转角处均应设立, 一般距墙皮或墙角 50㎜为宜
皮数杆应垂直、 牢固、 标高一致, 经复核, 办理预检手续
4) 根据最下面第一皮砖的标高, 拉通线检查, 如水平灰缝厚度超过 20㎜, 用细石混凝土找平, 不得用砂浆找平或砍砖找平
5) 常温天气在砌筑前一天将砖浇水湿润
6) 本工程砂浆采纳: 加气块墙体 M5 混合砂浆, 人防部位墙体 M10 水泥砂浆, 配合比经实验室确定, 准备好砂浆试模

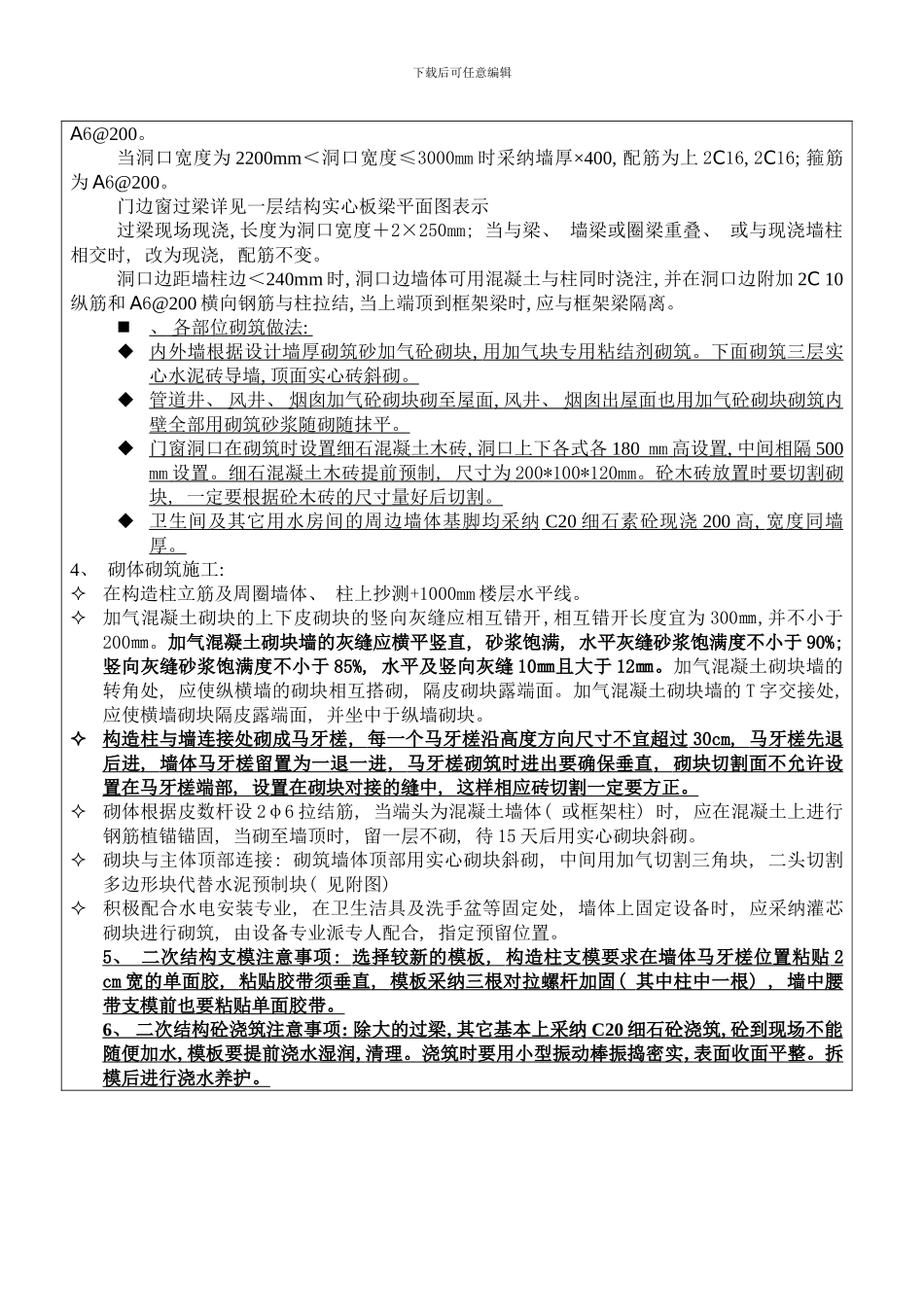

二、 操作工艺: 1、
