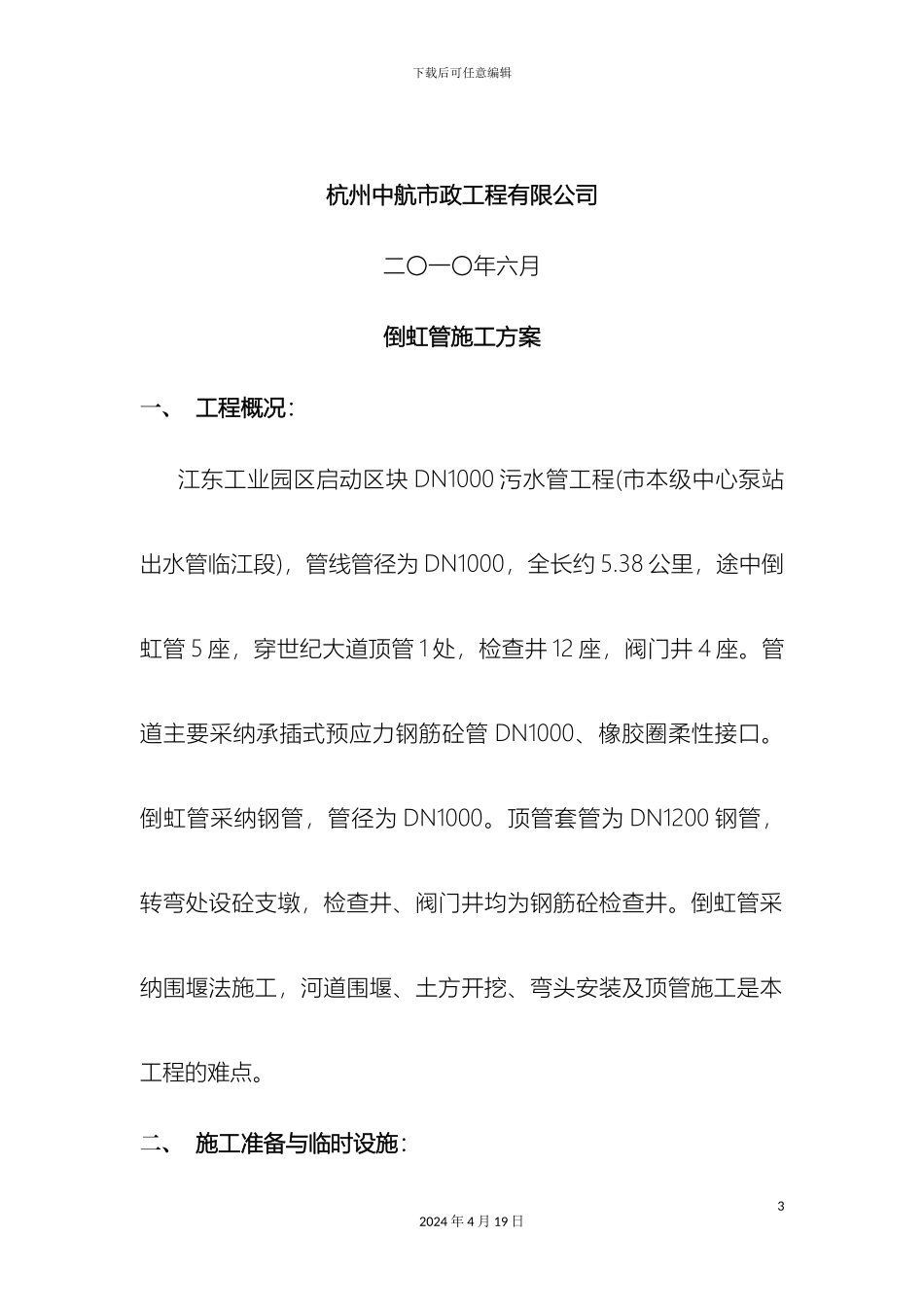

下载后可任意编辑倒虹管施工方案12024 年 4 月 19 日下载后可任意编辑江东工业园区启动区块 DN1000 污水管工程(市本级中心泵站出水管临江段)倒虹管施工方案编制人: 审核人: 批准人: 22024 年 4 月 19 日下载后可任意编辑杭州中航市政工程有限公司二〇一〇年六月倒虹管施工方案一、 工程概况: 江东工业园区启动区块 DN1000 污水管工程(市本级中心泵站出水管临江段),管线管径为 DN1000,全长约 5
38 公里,途中倒虹管 5 座,穿世纪大道顶管 1 处,检查井 12 座,阀门井 4 座
管道主要采纳承插式预应力钢筋砼管 DN1000、橡胶圈柔性接口
倒虹管采纳钢管,管径为 DN1000
顶管套管为 DN1200 钢管,转弯处设砼支墩,检查井、阀门井均为钢筋砼检查井
倒虹管采纳围堰法施工,河道围堰、土方开挖、弯头安装及顶管施工是本工程的难点
二、 施工准备与临时设施:32024 年 4 月 19 日下载后可任意编辑 因本工程量小、时间紧、战线范围长且正值夏季给工程施工带来直接影响,因此我公司在施工前期准备和临时设施布置方面本着“安全第一,质量至上”的方针,满足施工需要,仔细讨论,熟悉图纸,保证施工质量,确保施工进度
1、原材料供应:选择质量好、信誉高的供应商进行材料采购,确保工程有充分的材料使用(管材、阀、闸为甲供)
2、水、电供应:因工程战线较长,无法满足水、电全部到位,采纳 1 台 125kw 柴油发电机组作为临时供电设施,3台 30kw 发电机备用,日常维护有专人负责,水采纳河道水净化沉淀后直接使用
3、临设:距倒虹管沟槽边 20m 处设置小型拌和场并搭设简易施工棚用于设备、材料仓库,工人宿舍及管理人员用42024 年 4 月 19 日下载后可任意编辑房租用民房
三、 主要施工方法:1、操作流程:定位放样→清理草皮→围堰→抽水清淤→冲设井点
