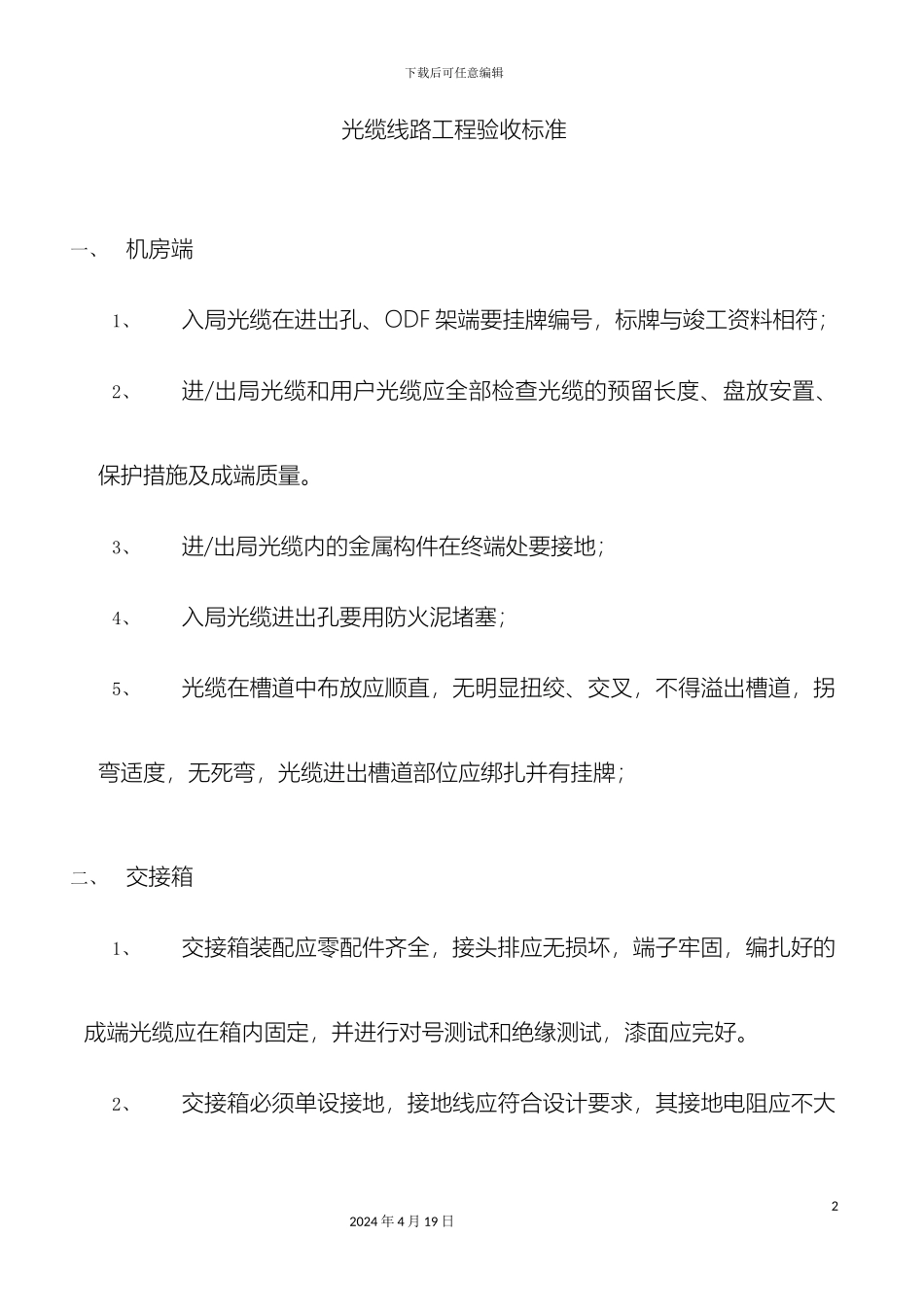

下载后可任意编辑光缆线路工程验收标准12024 年 4 月 19 日下载后可任意编辑光缆线路工程验收标准一、机房端1、入局光缆在进出孔、ODF 架端要挂牌编号,标牌与竣工资料相符;2、进/出局光缆和用户光缆应全部检查光缆的预留长度、盘放安置、保护措施及成端质量
3、进/出局光缆内的金属构件在终端处要接地;4、入局光缆进出孔要用防火泥堵塞;5、光缆在槽道中布放应顺直,无明显扭绞、交叉,不得溢出槽道,拐弯适度,无死弯,光缆进出槽道部位应绑扎并有挂牌;二、交接箱1、交接箱装配应零配件齐全,接头排应无损坏,端子牢固,编扎好的成端光缆应在箱内固定,并进行对号测试和绝缘测试,漆面应完好
2、交接箱必须单设接地,接地线应符合设计要求,其接地电阻应不大22024 年 4 月 19 日下载后可任意编辑于 10 欧姆
进入交接箱的光缆必须接地并挂标识牌
3、交接箱箱号、光缆编号的漆写(印)应符合设计要求,交接箱箱盖的内侧有光缆线路路由示意图
交接箱内跳纤布放合理、整齐,无接头且不影响模块支架开启;4、墙式交接箱的安装位置,应选择坚实、牢固、安全的墙面,交接箱底部距地平线、箱体距墙角应符合设计要求(包括室内交接箱);架空交接箱的安装,应根据设计要求采纳 H 型杆,并加装工作平台;落地式交接箱的安装位置的选择箱体就位的坚固件必须牢固、安全、可靠,安装高度、防潮措施应符合设计要求
5、成端是否法律规范(要有余留,保证可随时调换,特别是主干光缆部分)6、交接箱下方光缆进出口、光缆引管上端必须进行防鼠、蚁处理
三、线路32024 年 4 月 19 日下载后可任意编辑架空杆路:1、架空光缆抽查的长度应不小于光缆全长的 10%,沿线检查杆路与其它设施间距(含垂直、水平)、光缆及接头安装质量、预留光缆盘放、与其它线路交越、靠近供电线保护措施
2、电杆应按设计规定的杆距立杆
一般情况下,市区光缆线路的杆距为 3
