化工初期雨水规定 【篇一:关于初期雨水问题的讨论】 关于初期雨水问题的讨论 初期污染雨水是指可能受物料污染的污染区地面的初期雨水
根据《化学工业污水处理与回用设计规范》(gb50684-2011),3
2 第3:初期污染雨水量宜按一次降雨初期污染总量和调蓄设施的排空时间计算确定,宜采用下式计算: qs
1000 式中:qs—初期污染雨水量(m3/h); fs—污染区面积(m2); hs—降雨深度,宜取10mm—30mm; ts—初期污染雨水调蓄池排空时间(h),宜小于120h
根据上述公式,可理解为: 由于有初期污染雨水的企业的地面均采用了防腐防渗处理,因此不考虑雨水的径流系数,即径流系数为1
2、ts 表示收集池内的初期污染雨水应在 120 小时内排至相关污水处理设施进行处理,以保证初期污染雨水调蓄池在平时是空的
因为初期污染雨水调蓄池按储存一次降雨初期污染雨水计,考虑到在 5日内再降雨时,地面应视为基本干净,不再收集,故初期污染雨水量宜按调蓄池排空时间小于120 小时
3、初期雨水不计入项目污水总量中,因为这部分污水具有很大的不确定性
但在污水处理装置设计处理规模时应考虑初期雨水量(m3/h)
【篇二:关于企业厂区内雨水收集的参考做法】 关于企业厂区内雨水收集的参考做法 化工企业初期雨水收集池和事故池,经常会遇到各种各样的水污染问题,今天的技术篇,简要说明污水处理问题的对策,详看下文

一、初期雨水收集池 1、初期雨水收集池常见问题 化工企业初期雨水通常含有较高浓度的化学品、按照清污分流的原则,污染的初期雨水需进行分流收集妥善处理,后期污染程度较轻的雨水进过简单预处理截留水中的悬浮物、固体颗粒杂质后,通过雨水系统直接排入自然受纳水体

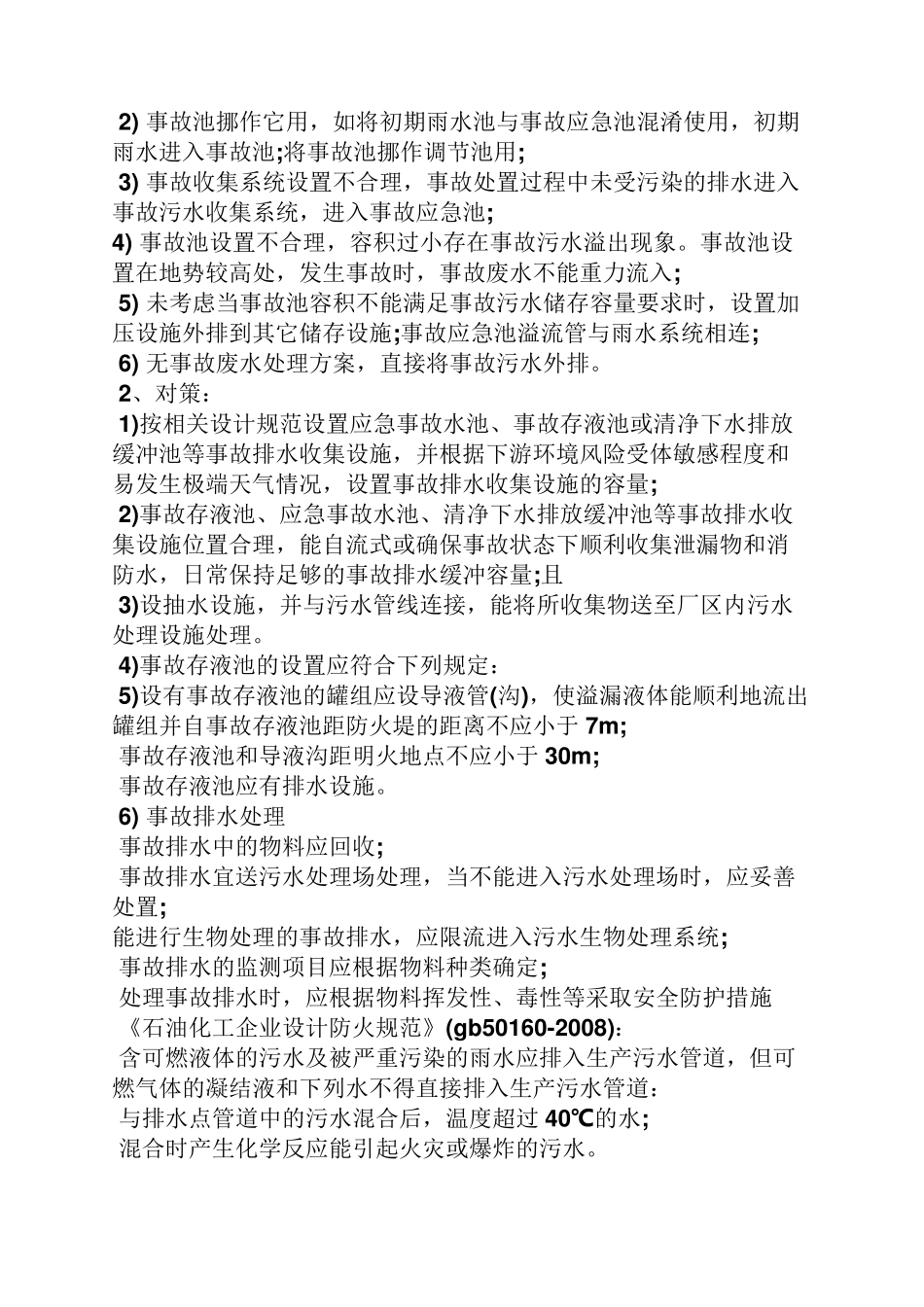

常见问题如下: 1) 初期雨水量计算和收集不科学,初期雨水收集池设计过大或过小; 2) 未设置初期雨水收集池
