关于隧道施工的几点要求各驻地办、总监办、施工标段:为了保证临离高速公路隧道工程施工质量与安全,针对土质隧道居多、围岩级别较差的特点,特提出以下几点要求,请在隧道施工与管理过程中认真贯彻执行
具体如下:一、施工准备1、隧道施工前,应做好现场调查和图纸核对工作
对黄土隧道要在较大范围内调查黄土陷穴及冲沟,寻找进水口、出水口,测量冲沟处隧道埋深
隧道施工前先行处理落水洞、陷穴及冲沟,防止雨水灌入土体,侵入围岩
2、严禁将临时房屋布置在受洪水、泥石流、塌方及滑坡等自然灾害威胁的地段
3、爆破器材库、油库的位置,应符合有关规定
4、隧道施工前应对施工人员进行安全培训和安全、技术交底
5、衬砌台车必须提前到位
进洞作业之前台车应该拼装、整修完毕,检验合格
二、施工测量1、隧道进口、出口两端必须布设精度符合要求的导线点、水准点
进出口处的导线点、水准点宜由同一基准线或基准点引测,保证闭合误差满足要求
2、导线点、水准点每半个月必须复测一次;遭破坏或疑有变动时必须马上复测
3、上述第1、2项测量工作监理与施工单位必须平行进行
监理要根据自己的测量结果对施工单位测量结果进行签认并存档备查
4、隧道边仰坡开挖之前,要对地表、地形、地貌进行测量,内容包括隧道进出口段中轴线处地表纵断面、设计明暗洞交界处前后20m段落内横断面(每隔3-5m一个横断面,左右洞地表横断面连续绘制),并把隧道轮廓按比例绘制在纵、横断面图上,以利准确判定合适的进洞桩号
5、洞内施工测量各标段必须实行测量双检制,监理测量工程师必须按规范和合同要求进行验收测量,确保施工测量准确无误
尤其是两头对打的隧道更应严格按此要求执行,保证贯通误差满足规范要求
三、洞口工程1、洞口边仰坡开挖及进洞施工应避开雨期、融雪期及严寒季节2、边坡和仰坡以上可能滑塌的表土、灌木及山坡危石等必须清除或加固

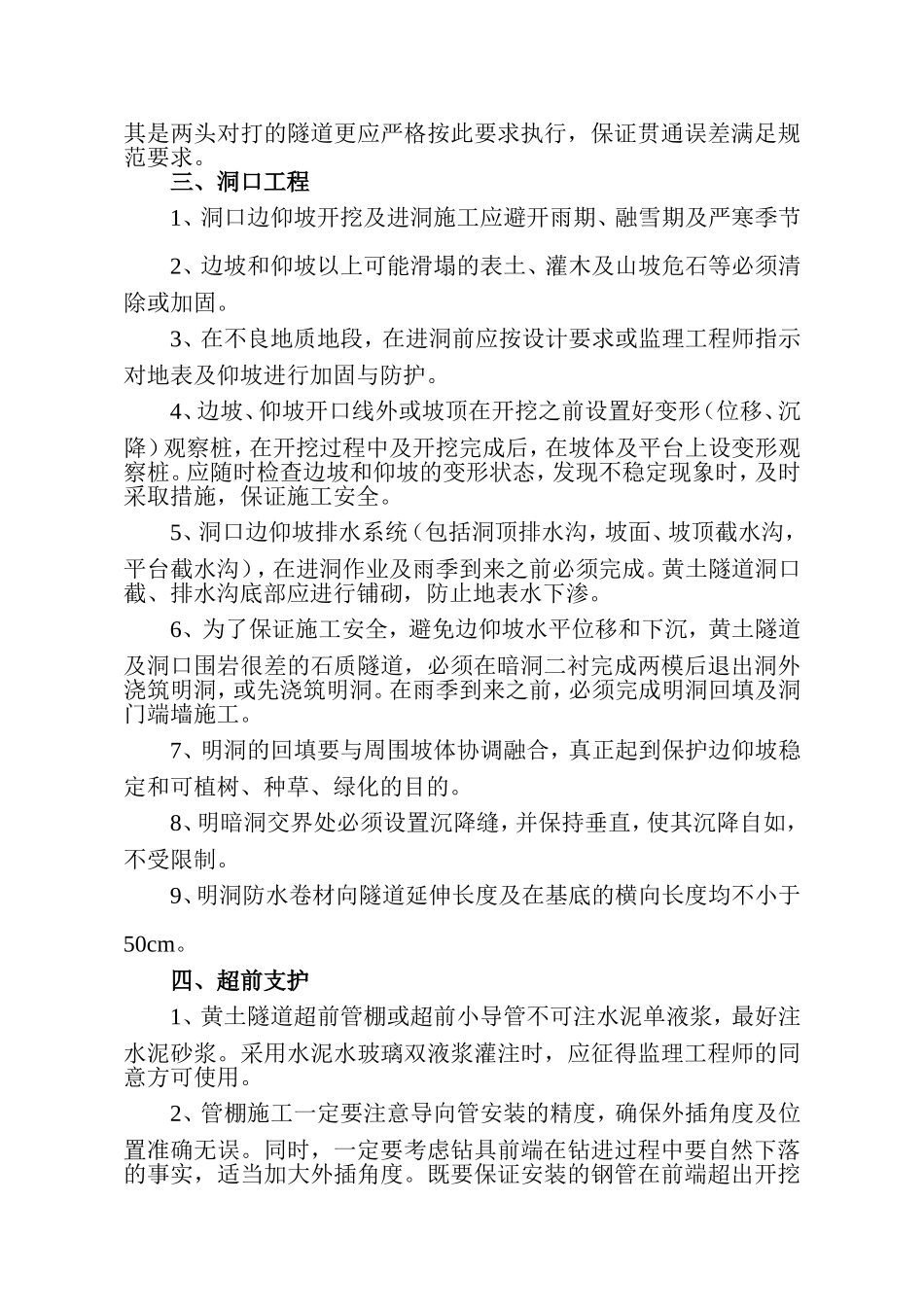

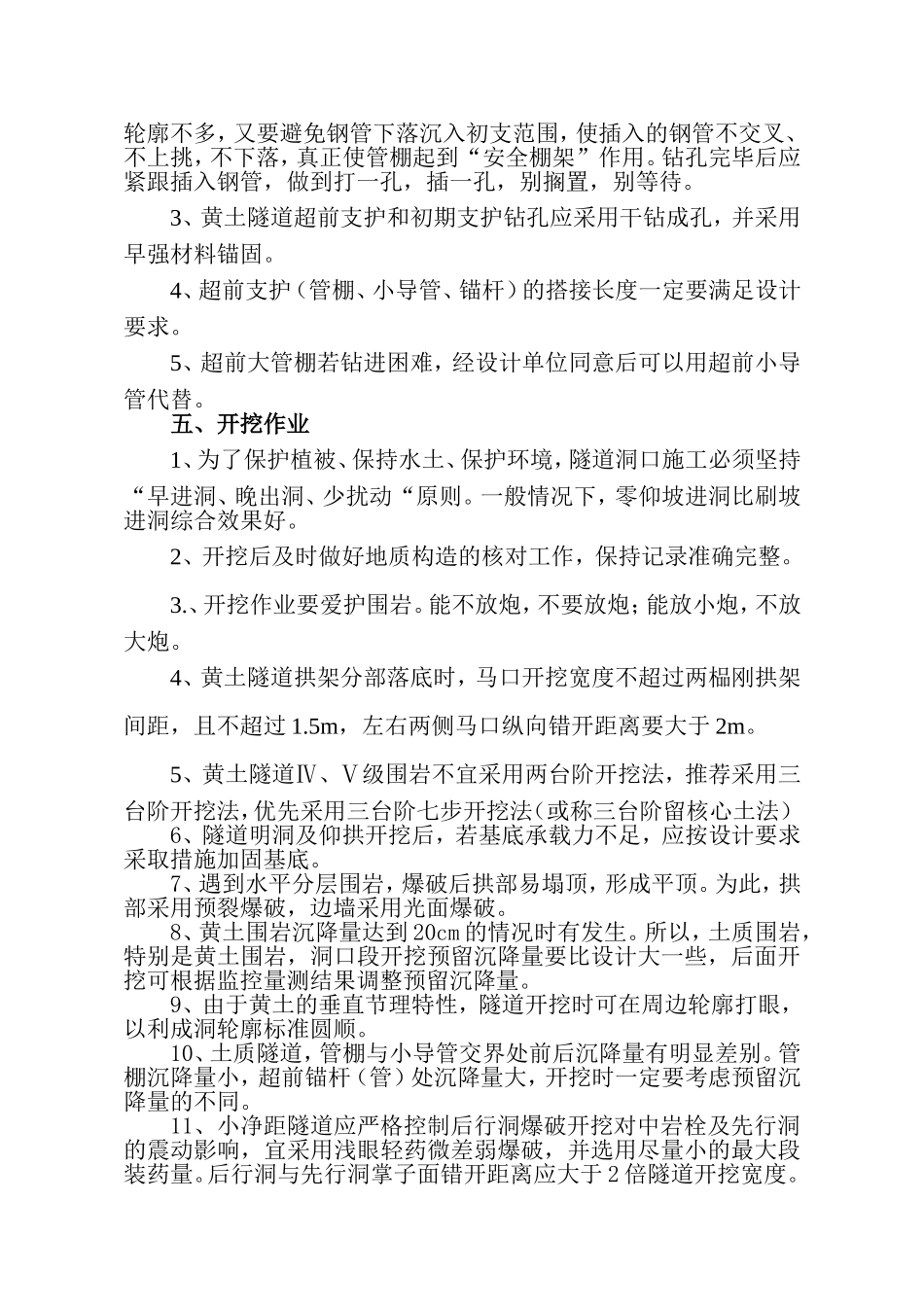

3、在不良地质地段,在进洞前应按设计要求或监理
