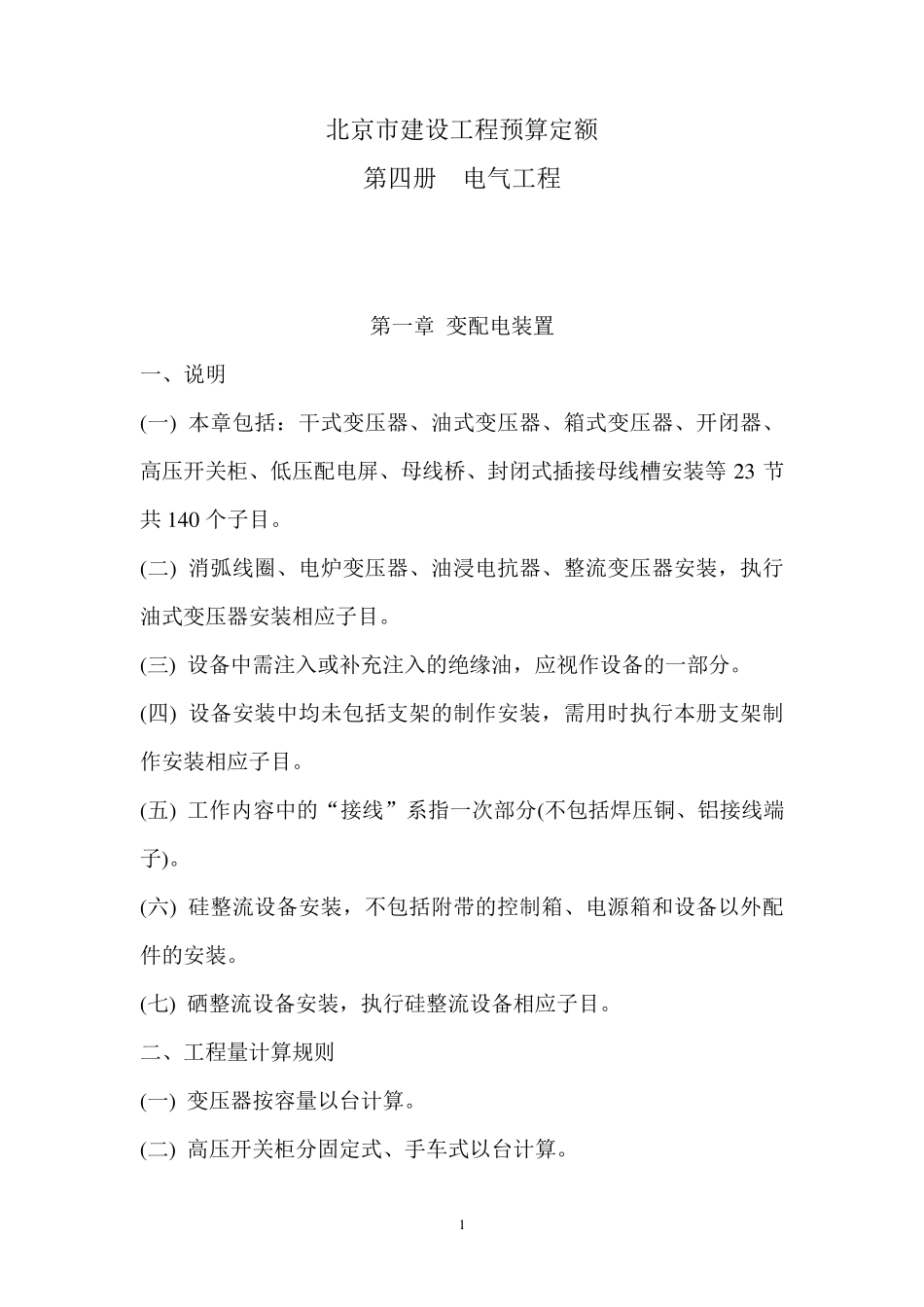

1 北京市建设工程预算定额 第四册 电气工程 第一章 变配电装置 一、说明 (一) 本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等2 3 节共1 4 0 个子目
(二) 消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目
(三) 设备中需注入或补充注入的绝缘油,应视作设备的一部分
(四) 设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目
(五) 工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)
(六) 硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装
(七) 硒整流设备安装,执行硅整流设备相应子目
二、工程量计算规则 (一) 变压器按容量以台计算
(二) 高压开关柜分固定式、手车式以台计算

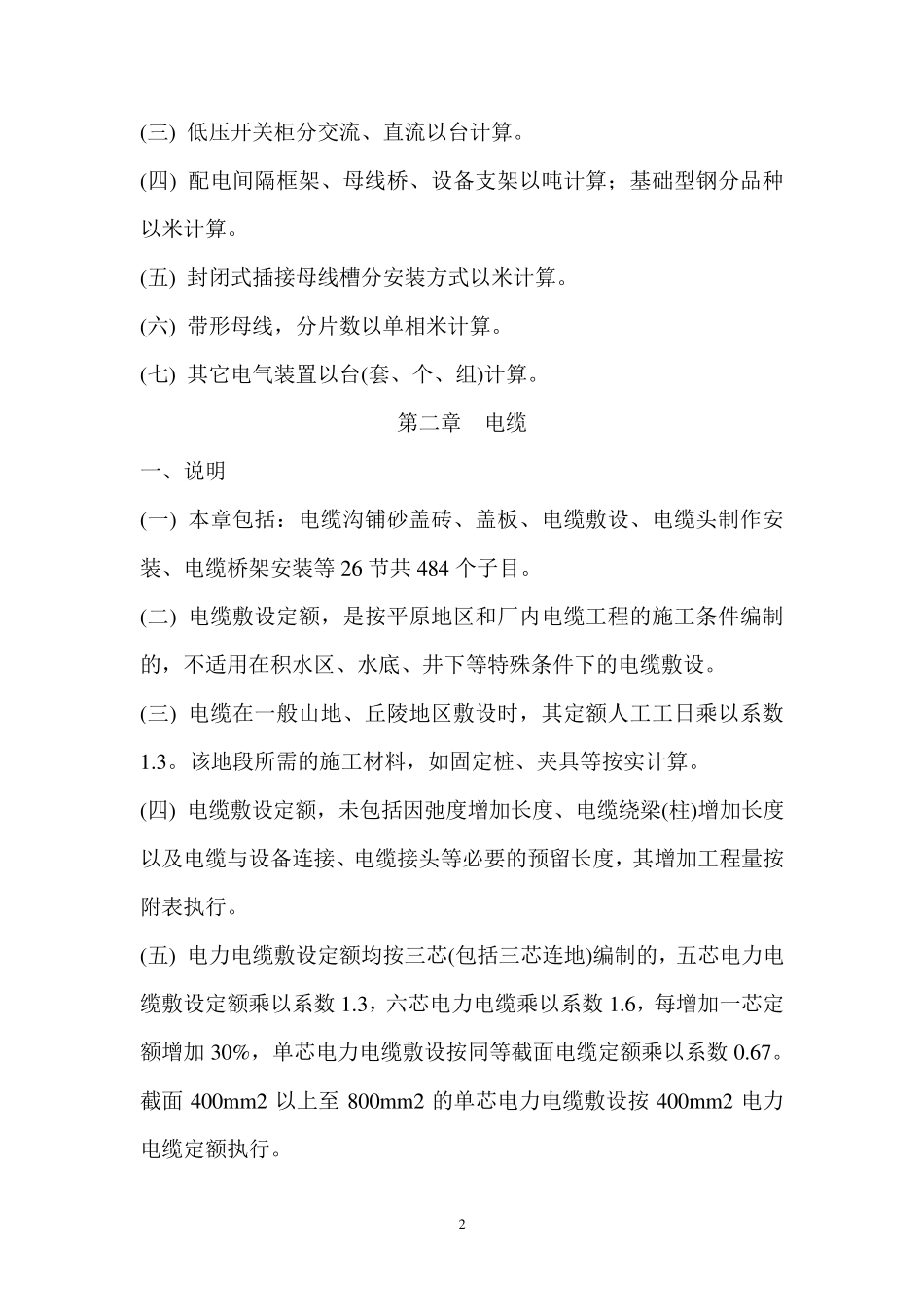

2 (三) 低压开关柜分交流、直流以台计算
(四) 配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算
(五) 封闭式插接母线槽分安装方式以米计算
(六) 带形母线,分片数以单相米计算
(七) 其它电气装置以台(套、个、组)计算
第二章 电缆 一、说明 (一) 本章包括:电缆沟铺砂盖砖、盖板、电缆敷设、电缆头制作安装、电缆桥架安装等 26 节共 484 个子目
(二) 电缆敷设定额,是按平原地区和厂内电缆工程的施工条件编制的,不适用在积水区、水底、井下等特殊条件下的电缆敷设
(三) 电缆在一般山地、丘陵地区敷设时,其定额人工工日乘以系数1
该地段所需的施工材料,如固定桩、夹具等按实计算
(四) 电缆敷设定额,未包括因弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,其增加工程量按附表执行
(五) 电力电缆敷设定额均按三芯(包括三芯连地)编制的,五芯电力电缆敷设定额乘以系数
