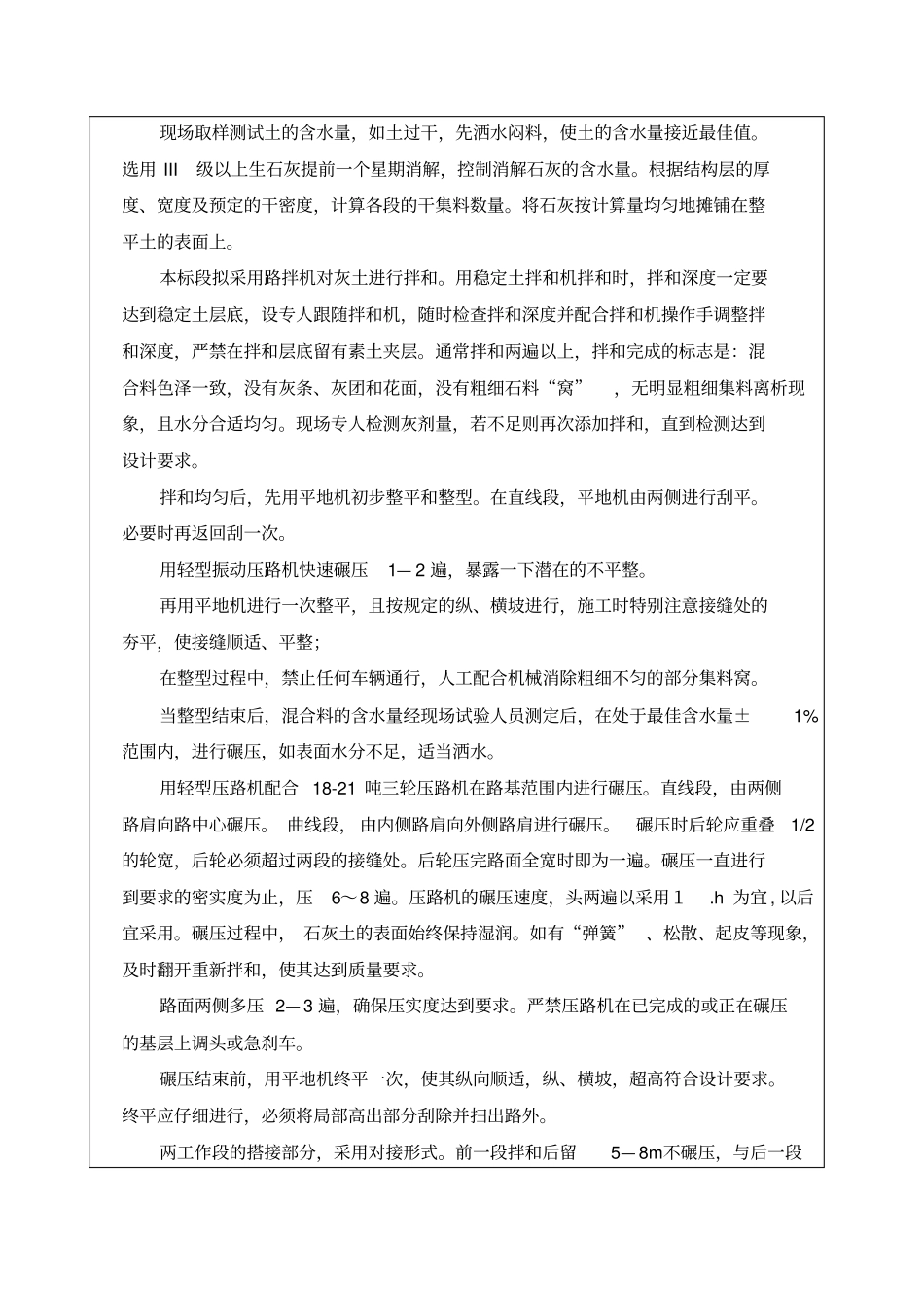

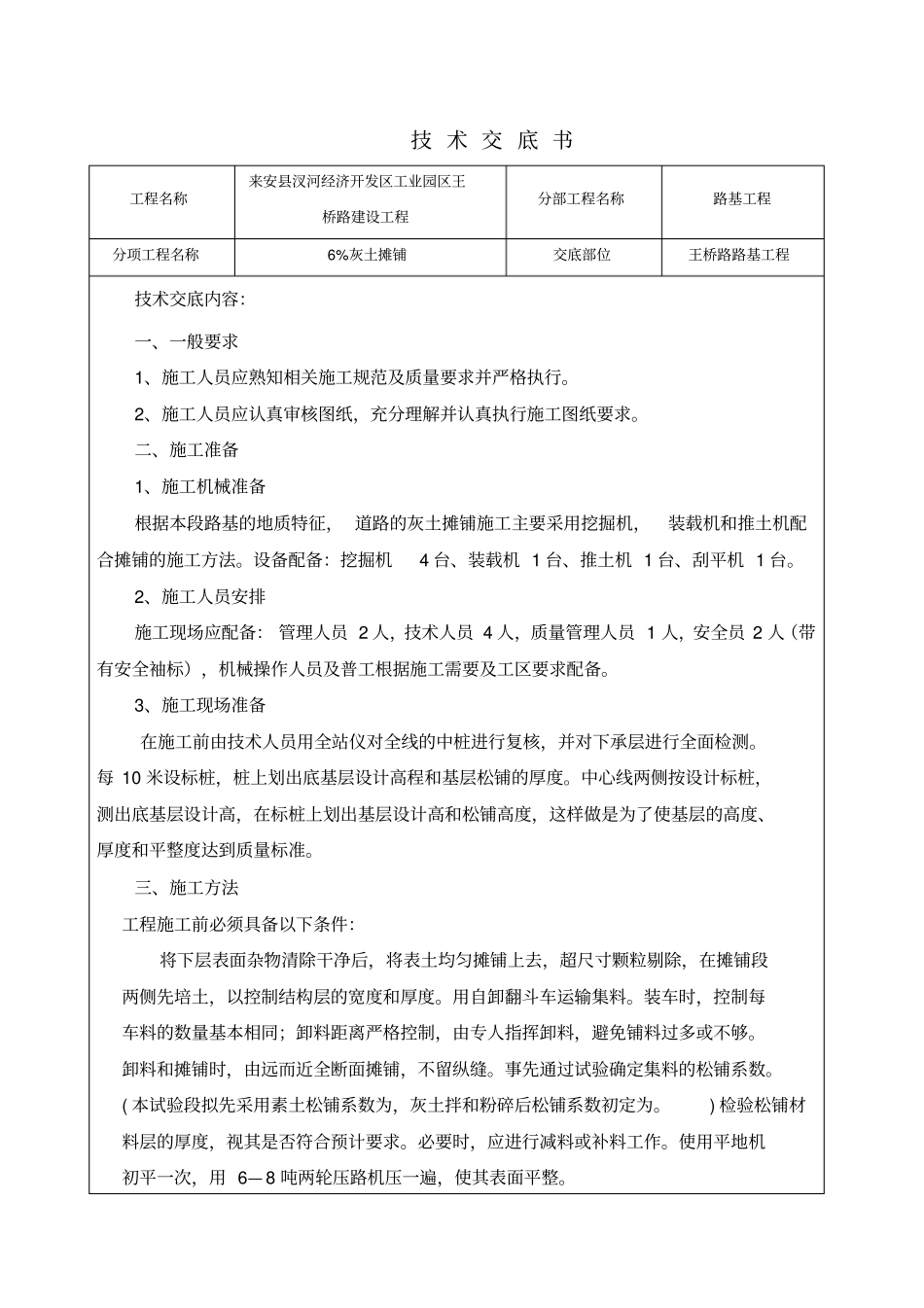

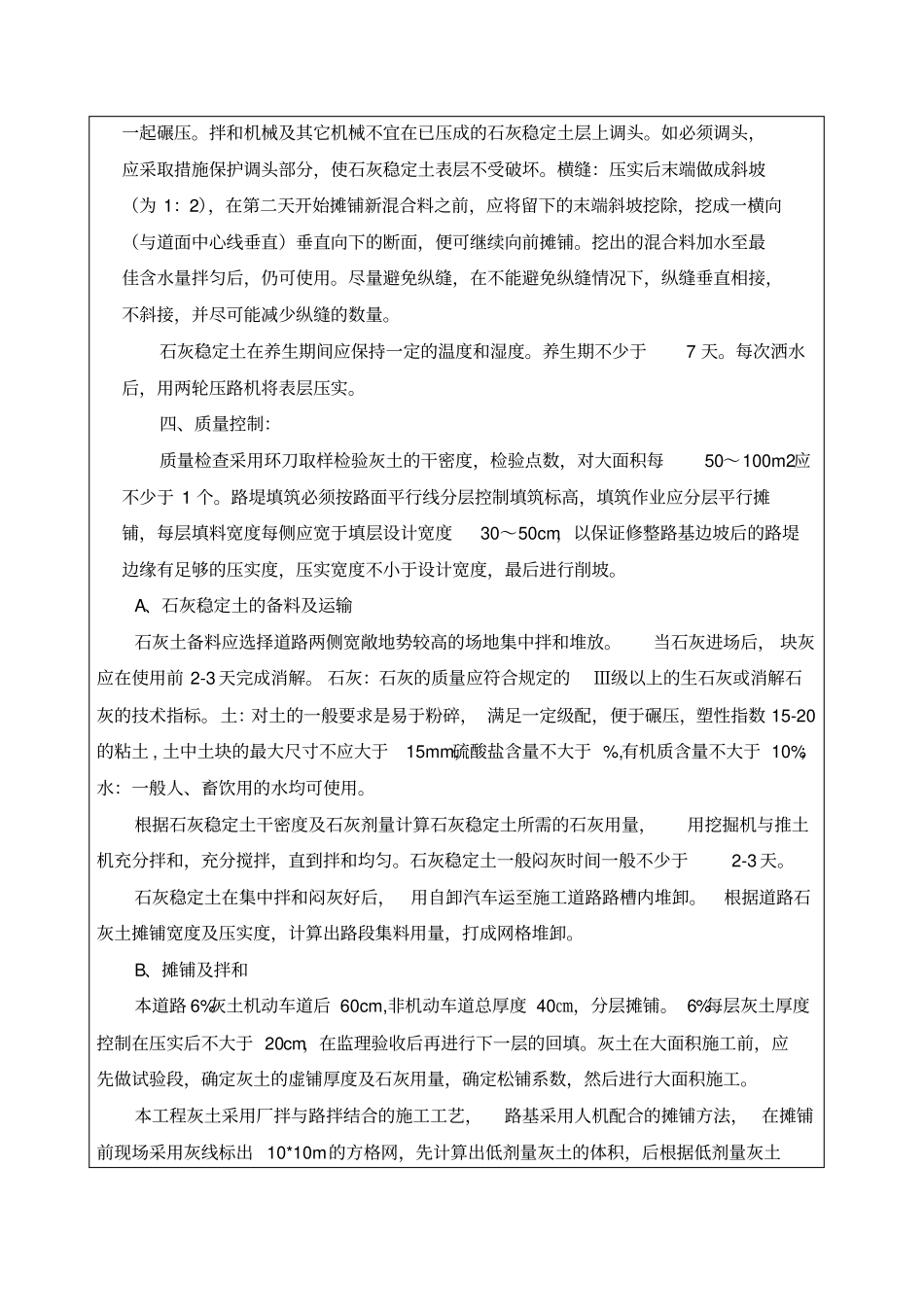

技 术 交 底 书工程名称来安县汊河经济开发区工业园区王桥路建设工程分部工程名称路基工程分项工程名称6%灰土摊铺交底部位王桥路路基工程技术交底内容:一、一般要求1、施工人员应熟知相关施工规范及质量要求并严格执行。2、施工人员应认真审核图纸,充分理解并认真执行施工图纸要求。二、施工准备1、施工机械准备根据本段路基的地质特征, 道路的灰土摊铺施工主要采用挖掘机,装载机和推土机配合摊铺的施工方法。设备配备:挖掘机4 台、装载机 1 台、推土机 1 台、刮平机 1 台。2、施工人员安排施工现场应配备: 管理人员 2 人,技术人员 4 人,质量管理人员 1 人,安全员 2 人(带有安全袖标),机械操作人员及普工根据施工需要及工区要求配备。3、施工现场准备在施工前由技术人员用全站仪对全线的中桩进行复核,并对下承层进行全面检测。每 10 米设标桩,桩上划出底基层设计高程和基层松铺的厚度。中心线两侧按设计标桩,测出底基层设计高,在标桩上划出基层设计高和松铺高度,这样做是为了使基层的高度、厚度和平整度达到质量标准。三、施工方法工程施工前必须具备以下条件:将下层表面杂物清除干净后,将表土均匀摊铺上去,超尺寸颗粒剔除,在摊铺段两侧先培土,以控制结构层的宽度和厚度。用自卸翻斗车运输集料。装车时,控制每车料的数量基本相同;卸料距离严格控制,由专人指挥卸料,避免铺料过多或不够。卸料和摊铺时,由远而近全断面摊铺,不留纵缝。事先通过试验确定集料的松铺系数。( 本试验段拟先采用素土松铺系数为,灰土拌和粉碎后松铺系数初定为。) 检验松铺材料层的厚度,视其是否符合预计要求。必要时,应进行减料或补料工作。使用平地机初平一次,用 6— 8 吨两轮压路机压一遍,使其表面平整。现场取样测试土的含水量,如土过干,先洒水闷料,使土的含水量接近最佳值。选用 III级以上生石灰提前一个星期消解,控制消解石灰的含水量。根据结构层的厚度、宽度及预定的干密度,计算各段的干集料数量。将石灰按计算量均匀地摊铺在整平土的表面上。本标段拟采用路拌机对灰土进行拌和。用稳定土拌和机拌和时,拌和深度一定要达到稳定土层底,设专人跟随拌和机,随时检查拌和深度并配合拌和机操作手调整拌和深度,严禁在拌和层底留有素土夹层。通常拌和两遍以上,拌和完成的标志是:混合料色泽一致,没有灰条、灰团和花面,没有粗细石料“窝”,无明显粗细集料离析现象,且水分合适均匀。现场专人检测灰...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灰土摊铺技术交底有计算

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
