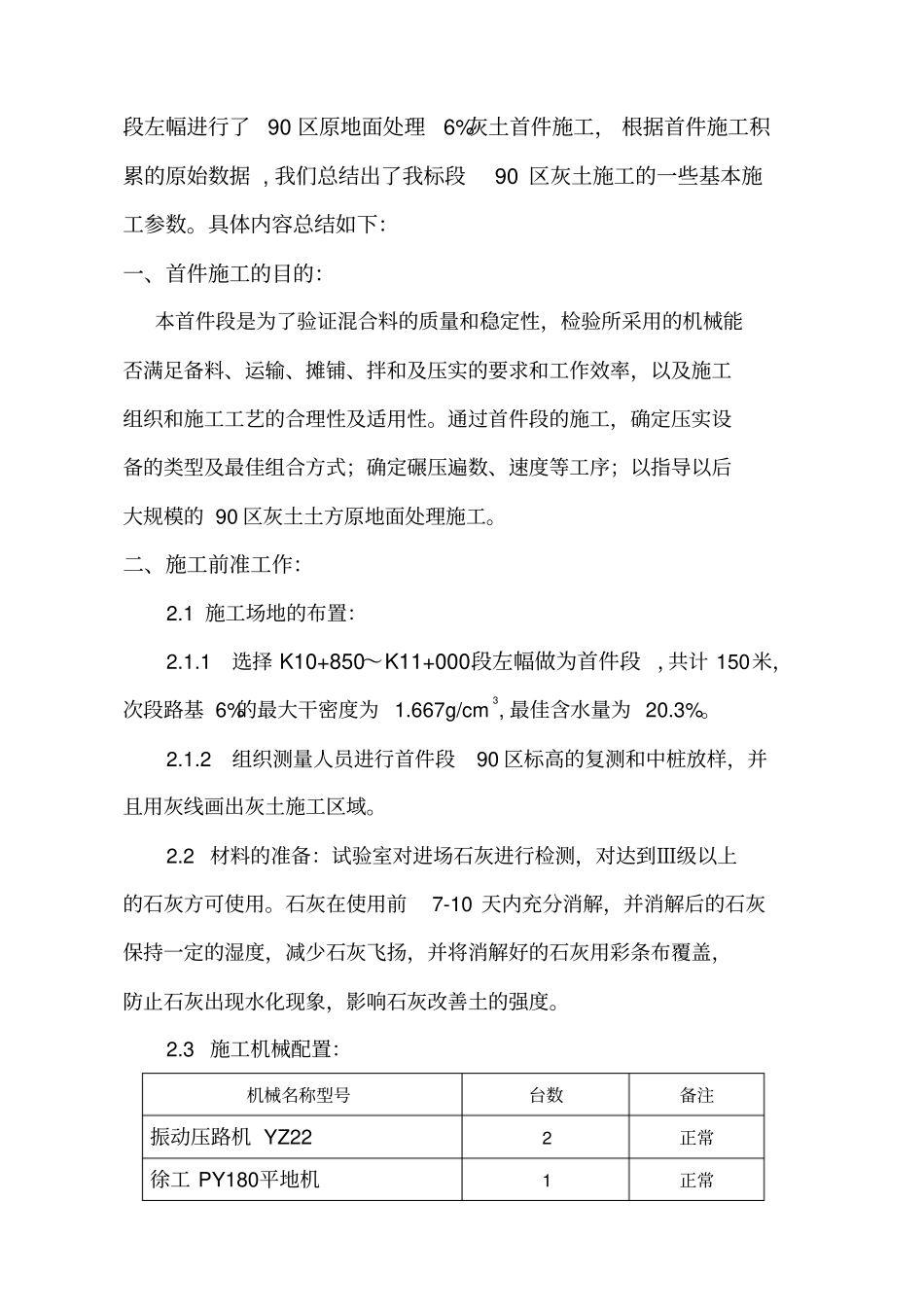

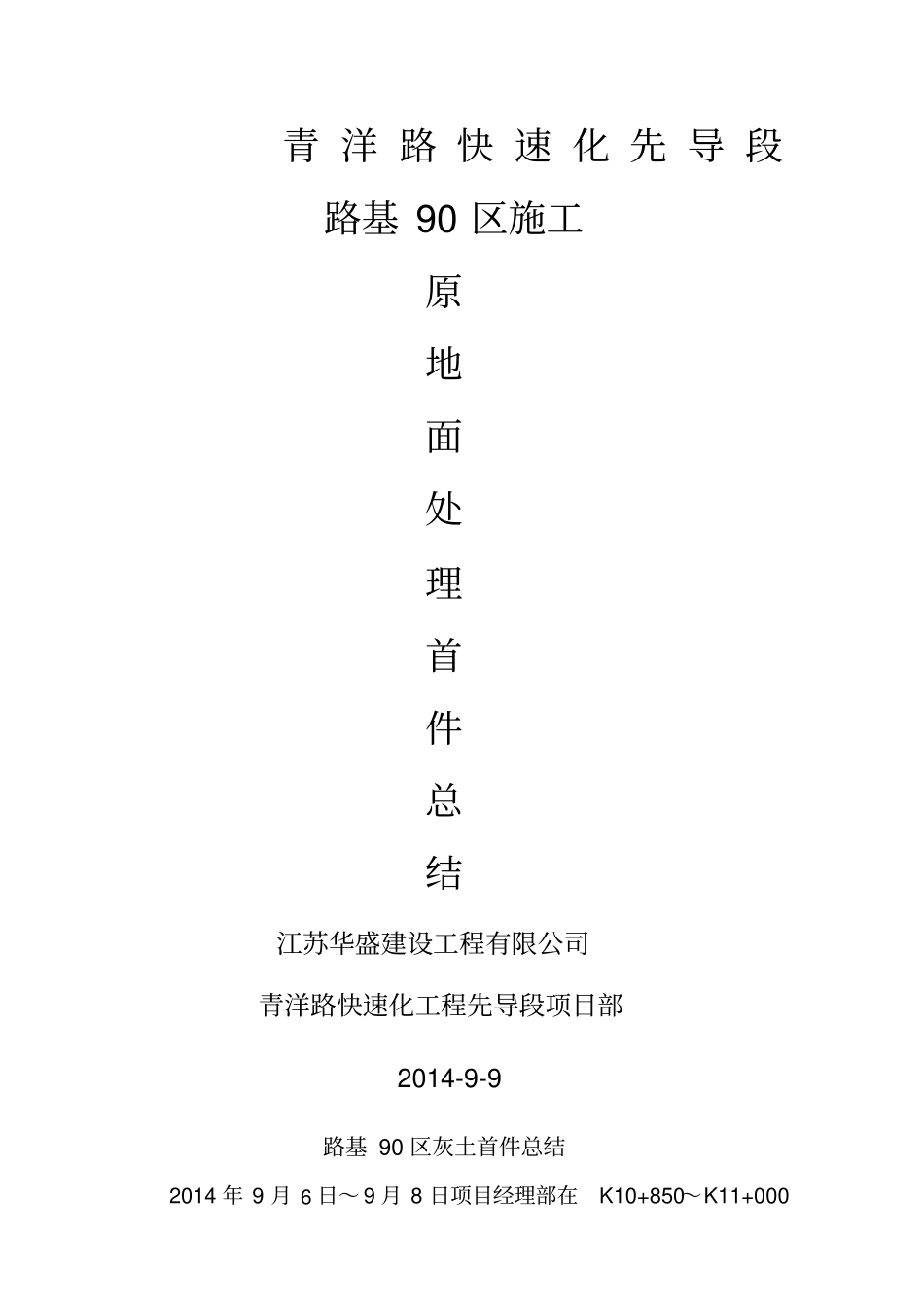

青 洋 路 快 速 化 先 导 段路基 90 区施工原地面处理首件总结江苏华盛建设工程有限公司青洋路快速化工程先导段项目部2014-9-9 路基 90 区灰土首件总结2014 年 9 月 6 日~ 9 月 8 日项目经理部在K10+850~K11+000段左幅进行了90 区原地面处理6%灰土首件施工, 根据首件施工积累的原始数据 , 我们总结出了我标段90 区灰土施工的一些基本施工参数
具体内容总结如下:一、首件施工的目的:本首件段是为了验证混合料的质量和稳定性,检验所采用的机械能否满足备料、运输、摊铺、拌和及压实的要求和工作效率,以及施工组织和施工工艺的合理性及适用性
通过首件段的施工,确定压实设备的类型及最佳组合方式;确定碾压遍数、速度等工序;以指导以后大规模的 90 区灰土土方原地面处理施工
二、施工前准工作:2
1 施工场地的布置:2
1 选择 K10+850~K11+000段左幅做为首件段,共计 150米,次段路基 6%的最大干密度为 1
667g/cm3, 最佳含水量为 20
2 组织测量人员进行首件段90 区标高的复测和中桩放样,并且用灰线画出灰土施工区域
2 材料的准备:试验室对进场石灰进行检测,对达到Ⅲ级以上的石灰方可使用
石灰在使用前7-10 天内充分消解,并消解后的石灰保持一定的湿度,减少石灰飞扬,并将消解好的石灰用彩条布覆盖,防止石灰出现水化现象,影响石灰改善土的强度

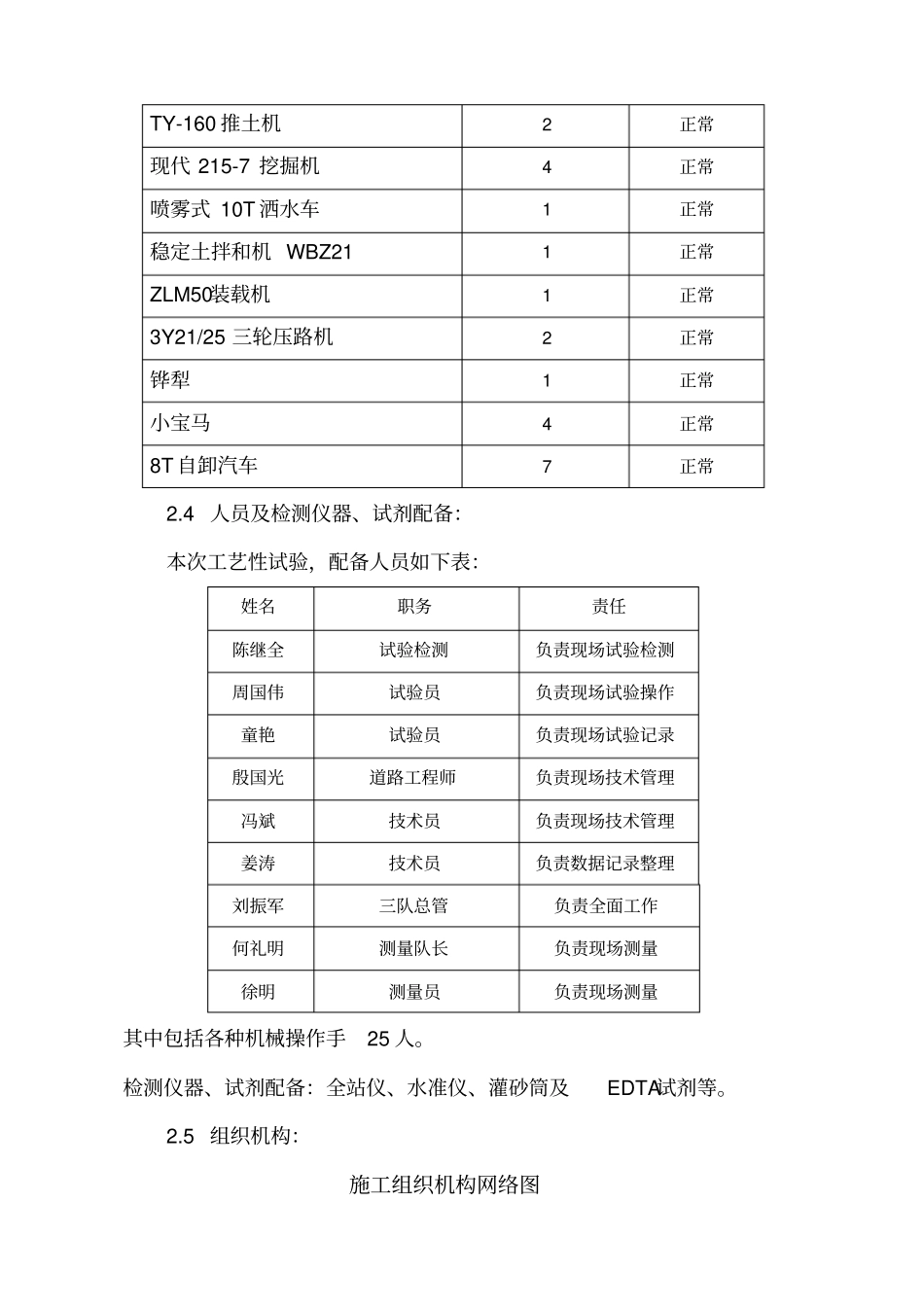

3 施工机械配置:机械名称型号台数备注振动压路机 YZ222 正常徐工 PY180平地机1 正常TY-160 推土机2 正常现代 215-7 挖掘机4 正常喷雾式 10T 洒水车1 正常稳定土拌和机 WBZ21 1 正常ZLM50装载机1 正常3Y21/25 三轮压路机2 正常铧犁1 正常小宝马4 正常8T 自卸汽车7 正常2
4 人员及检测仪器、试剂配备:本
