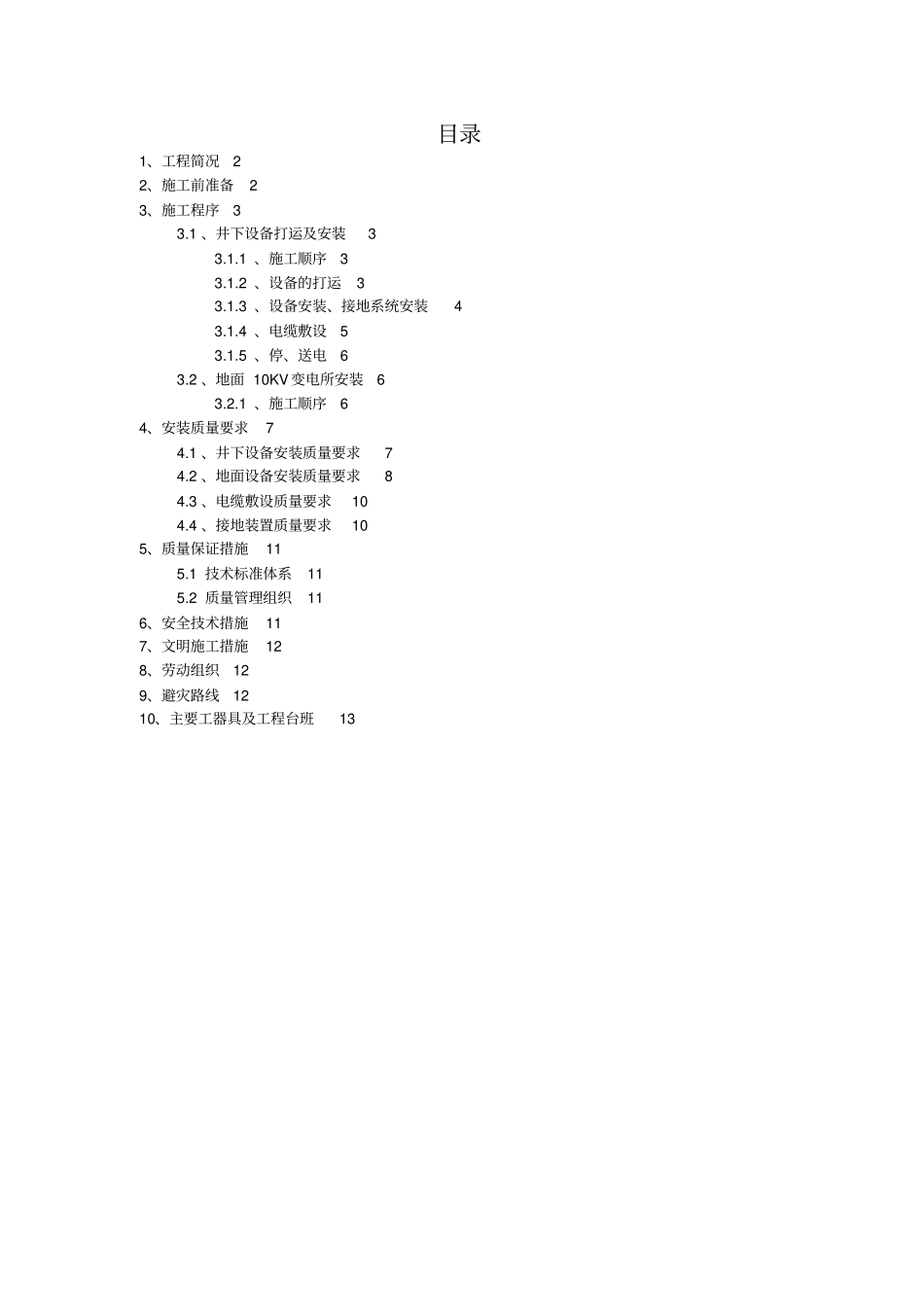

目录1、工程简况2 2、施工前准备2 3、施工程序3 3
1 、井下设备打运及安装3 3
1 、施工顺序3 3
2 、设备的打运3 3
3 、设备安装、接地系统安装4 3
4 、电缆敷设5 3
5 、停、送电6 3
2 、地面 10KV 变电所安装6 3
1 、施工顺序6 4、安装质量要求7 4
1 、井下设备安装质量要求7 4
2 、地面设备安装质量要求8 4
3 、电缆敷设质量要求10 4
4 、接地装置质量要求10 5、质量保证措施11 5
1 技术标准体系11 5

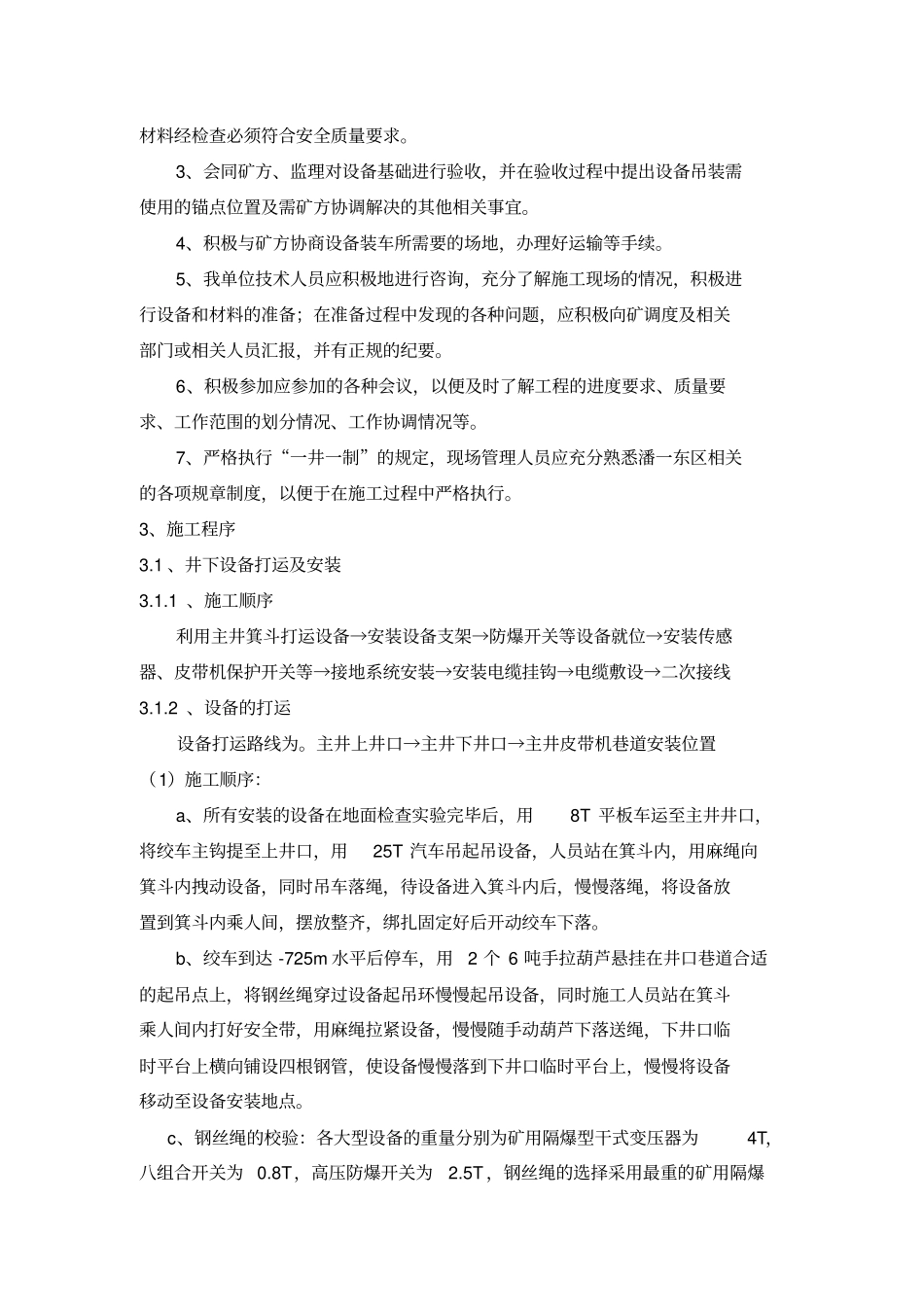

2 质量管理组织11 6、安全技术措施11 7、文明施工措施12 8、劳动组织12 9、避灾路线12 10、主要工器具及工程台班13 *** 安全改建工程 -725 ~-848m 西翼主运胶带机电气设备安装施工安全技术措施1、工程简况*** 安全改建工程 -725~-848m 西翼主运胶带机电气设备安装是由煤炭工业合肥设计院设计
主要工程内容包括地面10KV变电所及井下主运皮带机电控安装,安装主要内容有:高压开关柜 KYN28-12 12 台,高压真空配电装置 PBG-200/6Y 4台,低压电源柜 MNS 2 台,直流屏 30AH 1 套,高压真空配电装置PBG-500/10Y 7 台,高压真空电磁启动器 QBGZ-100/10 2 台,矿用隔爆干式变压器 KBSG-500KVA 10/0
69KV 2 台,低压馈电开关 KBZ2-630/1140(660) 智能4 台,低压馈电开关 KBZ2-200/1140(660) 智能 9台, 8 组合开关 QJZ-1600/1140(660)-8 3台,照明综保 ZBZ2-6/1140(660)ML 6KVA 1140
660/127V 4 台,整流变压器 10KV/2
2KV 4000KVA 2台,变频器 PF
