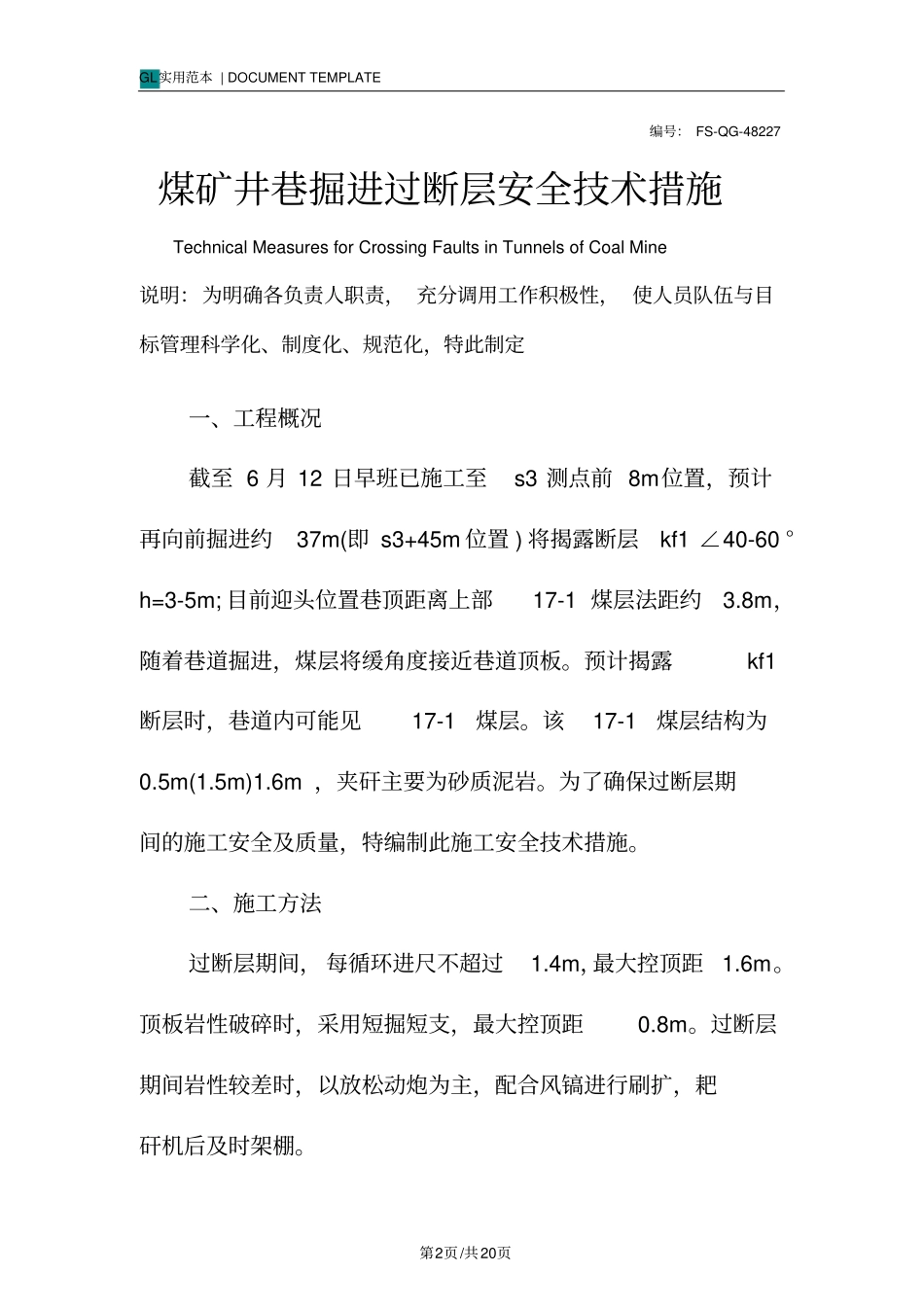

整体解决方案系列煤矿井巷掘进过断层安全技术措施(标准、完整、实用、可修改)GL实用范本 | DOCUMENT TEMPLATE 第2页/共20页编号: FS-QG-48227煤矿井巷掘进过断层安全技术措施Technical Measures for Crossing Faults in Tunnels of Coal Mine 说明:为明确各负责人职责, 充分调用工作积极性, 使人员队伍与目标管理科学化、制度化、规范化,特此制定一、工程概况截至 6 月 12 日早班已施工至s3 测点前 8m位置,预计再向前掘进约37m(即 s3+45m 位置 ) 将揭露断层kf1 ∠40-60 °h=3-5m; 目前迎头位置巷顶距离上部17-1 煤层法距约3
8m,随着巷道掘进,煤层将缓角度接近巷道顶板
预计揭露kf1断层时,巷道内可能见17-1煤层
该17-1煤层结构为0
6m ,夹矸主要为砂质泥岩
为了确保过断层期间的施工安全及质量,特编制此施工安全技术措施
二、施工方法过断层期间, 每循环进尺不超过1
4m,最大控顶距1
顶板岩性破碎时,采用短掘短支,最大控顶距0
过断层期间岩性较差时,以放松动炮为主,配合风镐进行刷扩,耙矸机后及时架棚

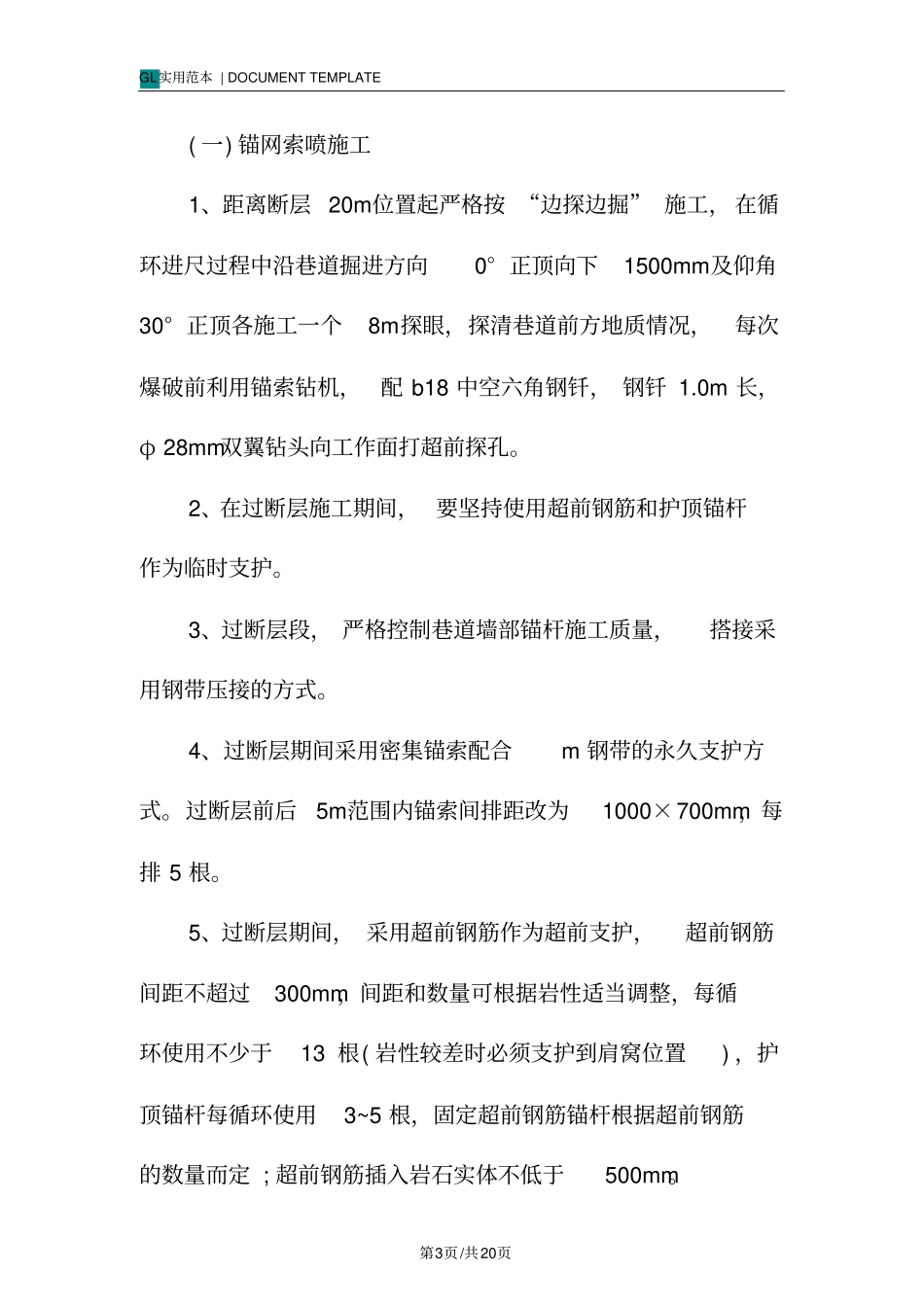

GL实用范本 | DOCUMENT TEMPLATE 第3页/共20页( 一) 锚网索喷施工1、距离断层 20m位置起严格按 “边探边掘” 施工, 在循环进尺过程中沿巷道掘进方向0° 正顶向下1500mm及仰角30° 正顶各施工一个8m探眼,探清巷道前方地质情况,每次爆破前利用锚索钻机,配 b18 中空六角钢钎, 钢钎 1
0m 长,φ 28mm双翼钻头向工作面打超前探孔
2、在过断层施工期间, 要坚持使用超前钢筋和护顶锚杆作为临时支护
3、过断层段, 严格控制巷道墙部锚杆施工质量,搭接采用钢带压接的方式
4、过断层期
