下载后可任意编辑冬季施工方案宿淮铁路12024 年 6 月 23 日下载后可任意编辑冬季施工专项方案1

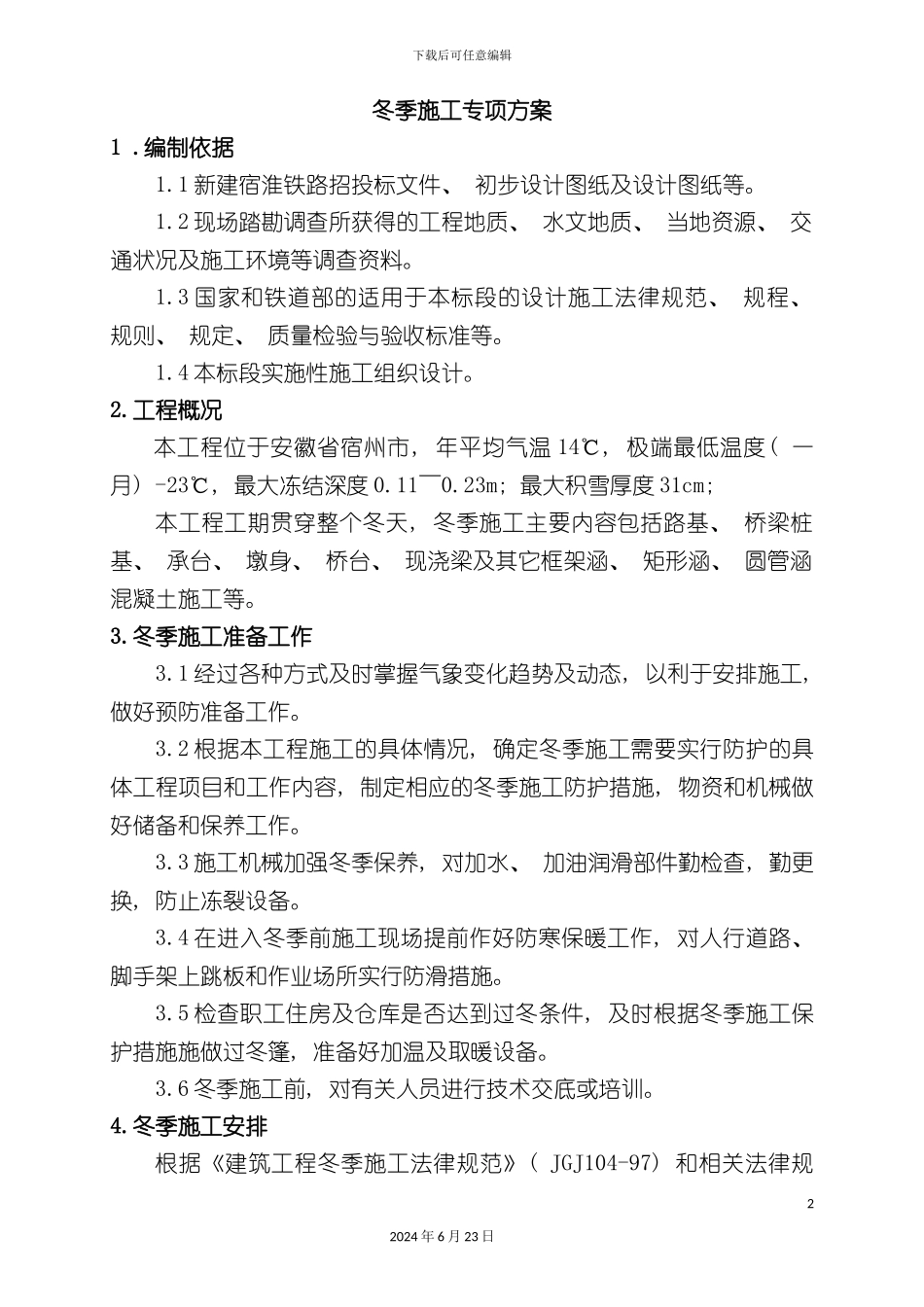

1 新建宿淮铁路招投标文件、 初步设计图纸及设计图纸等
2 现场踏勘调查所获得的工程地质、 水文地质、 当地资源、 交通状况及施工环境等调查资料
3 国家和铁道部的适用于本标段的设计施工法律规范、 规程、 规则、 规定、 质量检验与验收标准等
4 本标段实施性施工组织设计
工程概况本工程位于安徽省宿州市, 年平均气温 14℃, 极端最低温度( 一月) -23℃, 最大冻结深度 0
23m; 最大积雪厚度 31cm; 本工程工期贯穿整个冬天, 冬季施工主要内容包括路基、 桥梁桩基、 承台、 墩身、 桥台、 现浇梁及其它框架涵、 矩形涵、 圆管涵混凝土施工等
冬季施工准备工作3
1 经过各种方式及时掌握气象变化趋势及动态, 以利于安排施工, 做好预防准备工作
2 根据本工程施工的具体情况, 确定冬季施工需要实行防护的具体工程项目和工作内容, 制定相应的冬季施工防护措施, 物资和机械做好储备和保养工作
3 施工机械加强冬季保养, 对加水、 加油润滑部件勤检查, 勤更换, 防止冻裂设备
4 在进入冬季前施工现场提前作好防寒保暖工作, 对人行道路、 脚手架上跳板和作业场所实行防滑措施
5 检查职工住房及仓库是否达到过冬条件, 及时根据冬季施工保护措施施做过冬篷, 准备好加温及取暖设备
6 冬季施工前, 对有关人员进行技术交底或培训

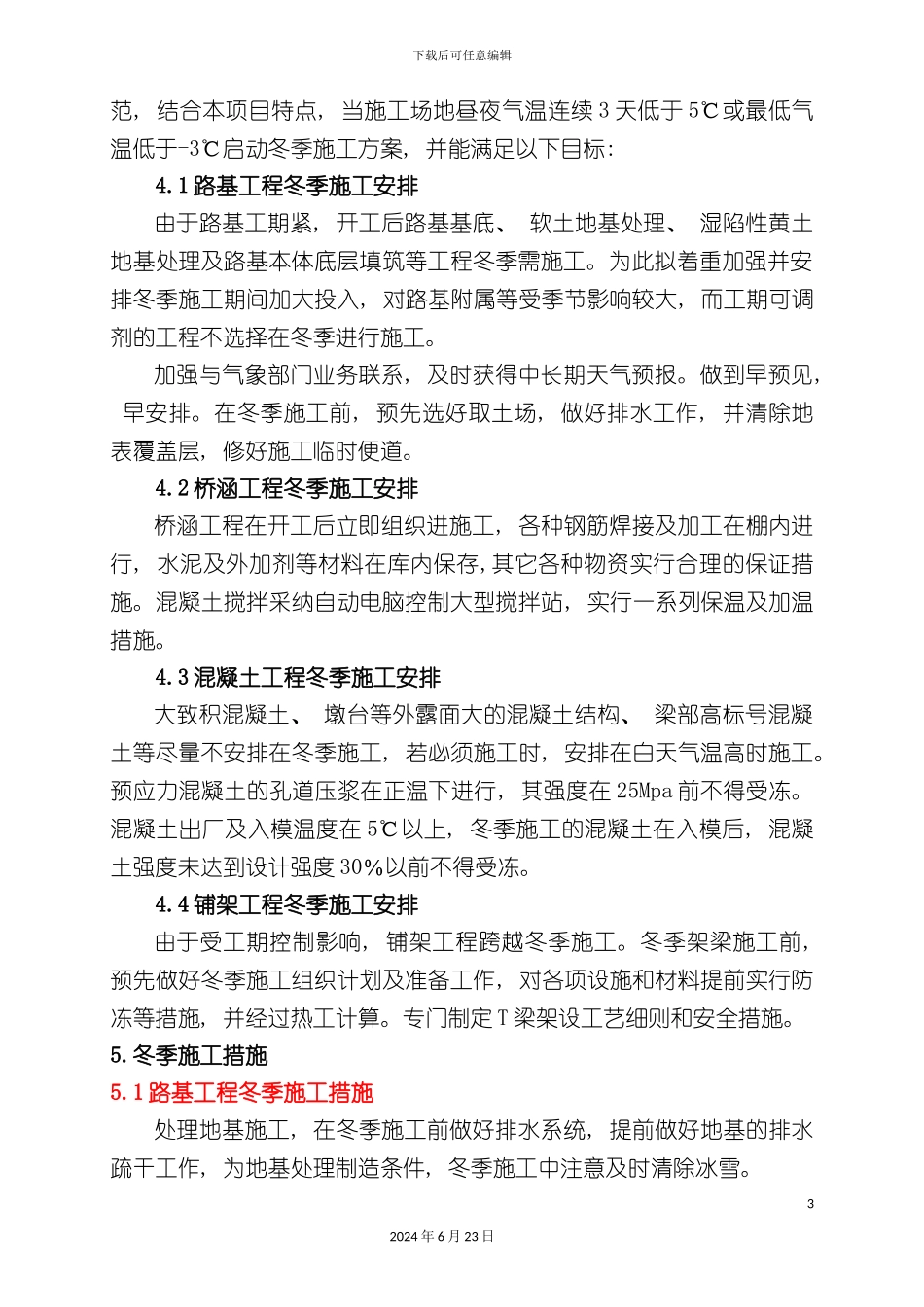

冬季施工安排根据《建筑工程冬季施工法律规范》( JGJ104-97) 和相关法律规22024 年 6 月 23 日下载后可任意编辑范, 结合本项目特点, 当施工场地昼夜气温连续 3 天低于 5℃或最低气温低于-3℃启动冬季施工方案, 并能满足以下目标: 4
1 路基工程冬季施工安排由于路
