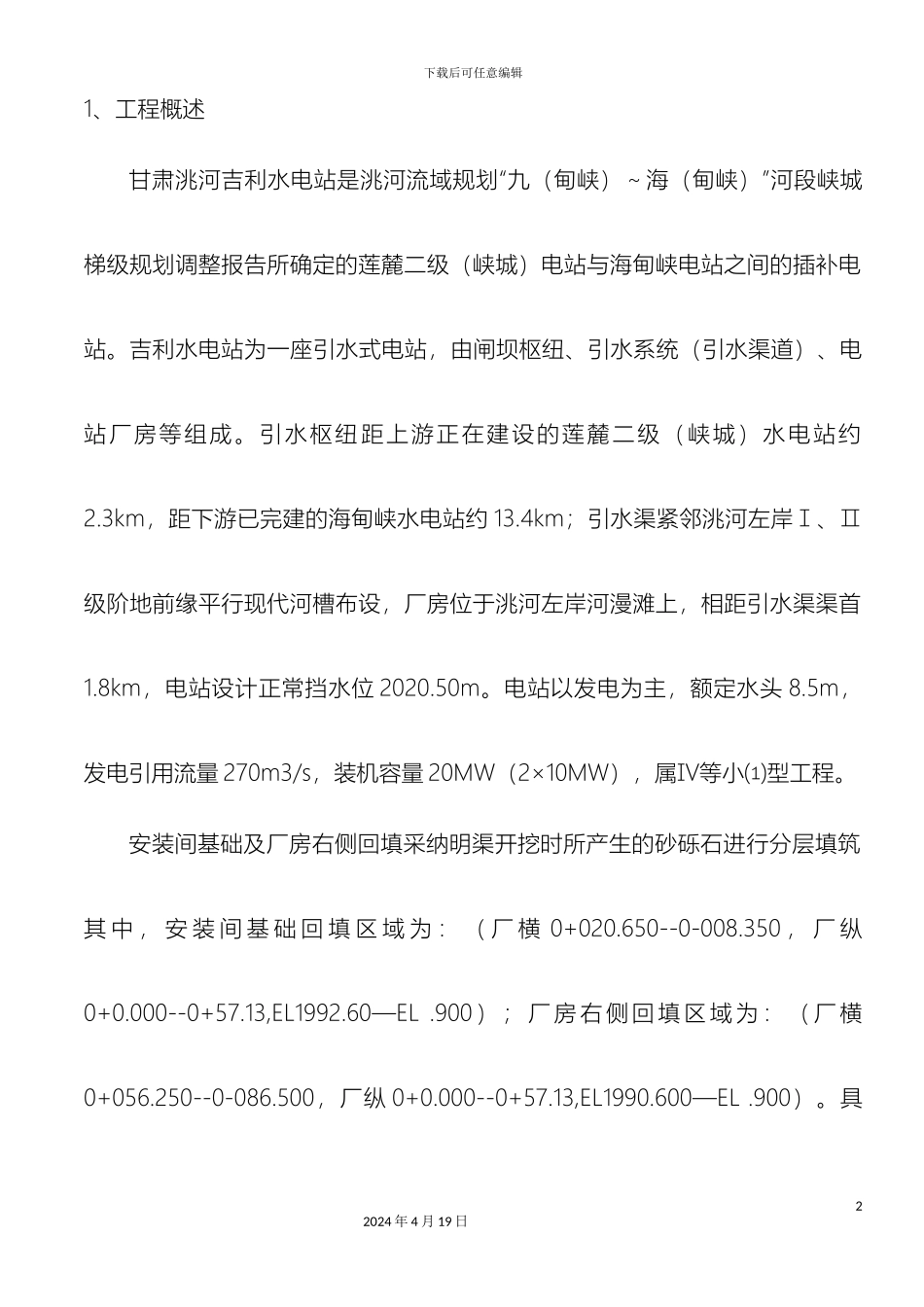

下载后可任意编辑砂砾石回填施工方案12024 年 4 月 19 日下载后可任意编辑1、工程概述甘肃洮河吉利水电站是洮河流域规划“九(甸峡)~海(甸峡)”河段峡城梯级规划调整报告所确定的莲麓二级(峡城)电站与海甸峡电站之间的插补电站
吉利水电站为一座引水式电站,由闸坝枢纽、引水系统(引水渠道)、电站厂房等组成
引水枢纽 距上游正在建设的莲麓二级(峡城)水电站约2
3km,距下游已完建的海甸峡水电站约 13
4km;引水渠紧邻洮河左岸Ⅰ、Ⅱ级阶地前缘平行现代河槽布设,厂房位于洮河左岸河漫滩上,相距引水渠渠首1
8km,电站设计正常挡水位 2020
电站以发电为主,额定水头 8
5m,发电引用流量 270m3/s,装机容量 20MW(2×10MW),属Ⅳ等小⑴型工程
安装间基础及厂房右侧回填采纳明渠开挖时所产生的砂砾石进行分层填筑其 中 , 安 装 间 基 础 回 填 区 域 为 : ( 厂 横 0+020
650--0-008
350 , 厂 纵0+0
000--0+57
13,EL1992
900 ) ; 厂 房 右 侧 回 填 区 域 为 : ( 厂 横0+056
250--0-086
500,厂纵 0+0
000--0+57
13,EL1990
600—EL
具22024 年 4 月 19 日下载后可任意编辑体回填区间以现场实测资料为准

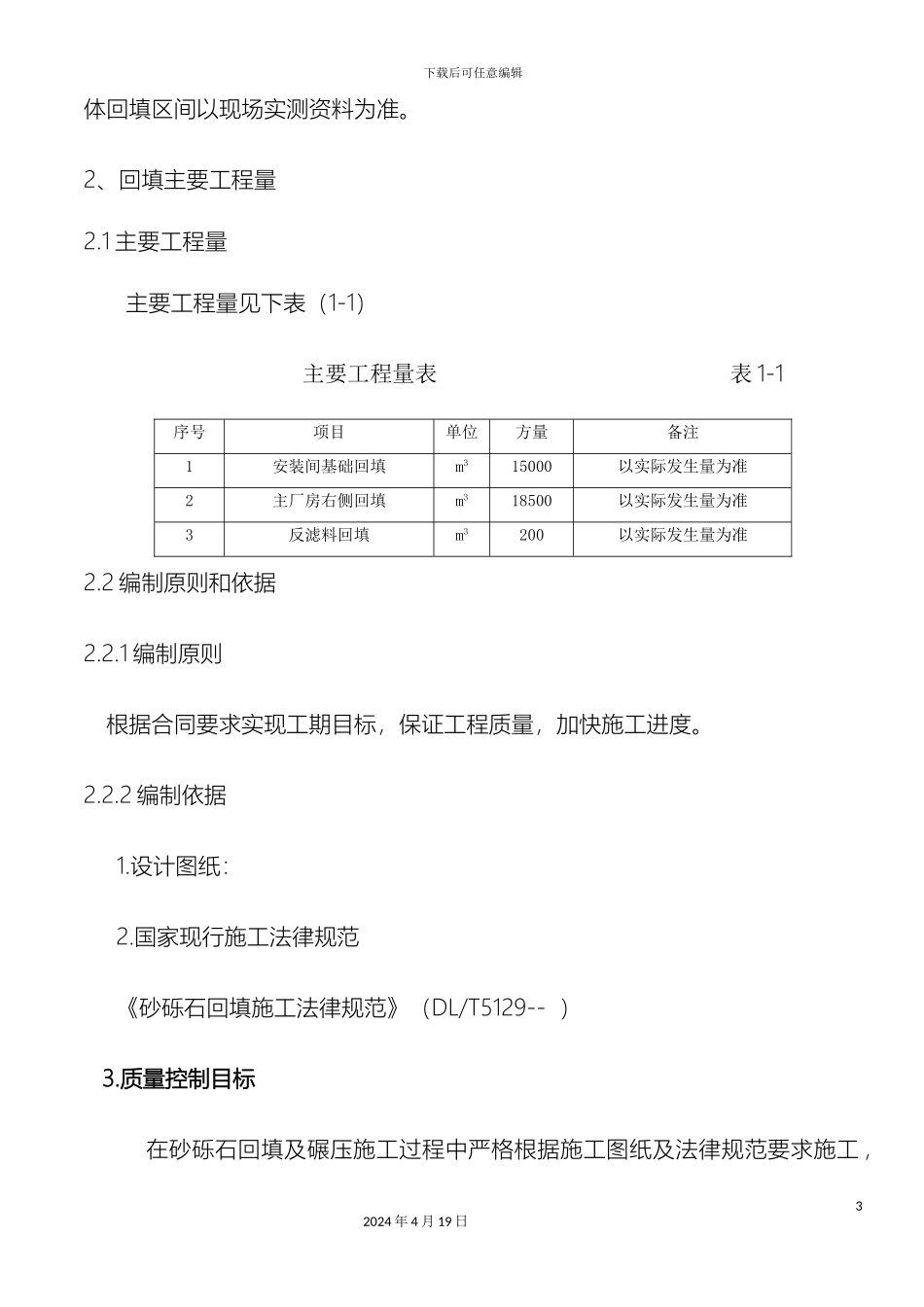

2、回填主要工程量2
1 主要工程量主要工程量见下表(1-1) 主要工程量表 表 1-1序号项目单位方量备注1安装间基础回填m315000以实际发生量为准2主厂房右侧回填m318500以实际发生量为准3反滤料回填m3200以实际发生量为准2
2 编制原则和依据2
1 编制原则根据合同要求实现工期目标,保证工程质量,加快施工进度
2 编制依据1
设计图纸:2
国家现行施工法律规范《砂砾石回填施工
