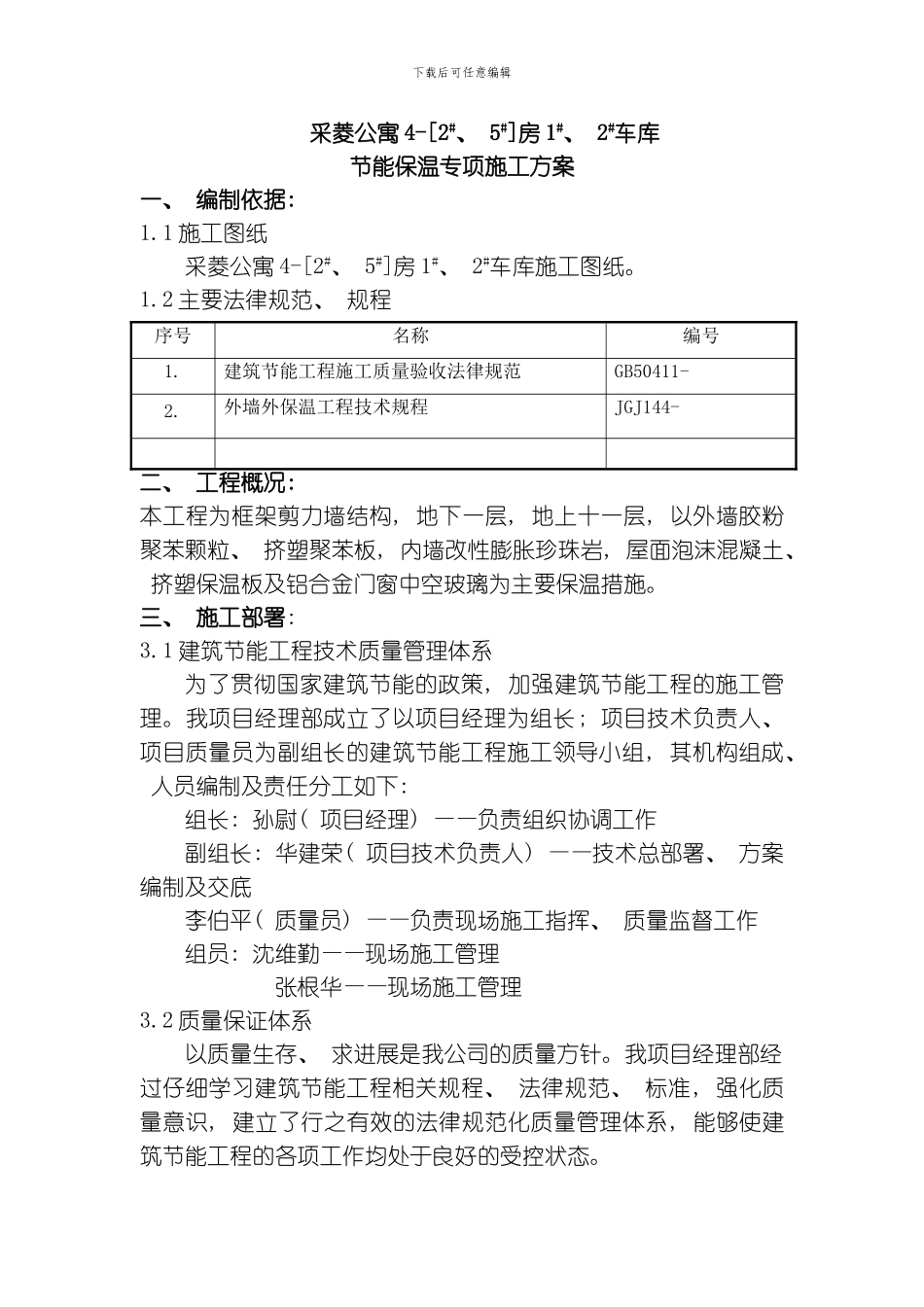

下载后可任意编辑采菱公寓 4-[2#、 5#]房 1#、 2#车库节能保温专项施工方案一、 编制依据: 1.1 施工图纸采菱公寓 4-[2#、 5#]房 1#、 2#车库施工图纸。1.2 主要法律规范、 规程序号名称编号1.建筑节能工程施工质量验收法律规范GB50411- 2.外墙外保温工程技术规程JGJ144- 二、 工程概况:本工程为框架剪力墙结构, 地下一层, 地上十一层, 以外墙胶粉聚苯颗粒、 挤塑聚苯板, 内墙改性膨胀珍珠岩, 屋面泡沫混凝土、 挤塑保温板及铝合金门窗中空玻璃为主要保温措施。三、 施工部署: 3.1 建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策, 加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长; 项目技术负责人、 项目质量员为副组长的建筑节能工程施工领导小组, 其机构组成、 人员编制及责任分工如下: 组长: 孙尉( 项目经理) ——负责组织协调工作副组长: 华建荣( 项目技术负责人) ——技术总部署、 方案编制及交底李伯平( 质量员) ——负责现场施工指挥、 质量监督工作组员: 沈维勤——现场施工管理张根华——现场施工管理3.2 质量保证体系以质量生存、 求进展是我公司的质量方针。我项目经理部经过仔细学习建筑节能工程相关规程、 法律规范、 标准, 强化质量意识, 建立了行之有效的法律规范化质量管理体系, 能够使建筑节能工程的各项工作均处于良好的受控状态。下载后可任意编辑在施工过程中, 我项目经理部将严格根据相关规程、 法律规范、 标准等执行。为完成好本工程的建筑节能工程, 根据本工程的特点, 我项目经理部将对以下环节作为建筑节能工程的质量控制点: ( 1) 分包单位的选择: 建筑节能工程的分包单位, 应选择有工程施工经验的队伍, 并对其在施工程( 或已完工的工程) 进行考察。( 2) 建筑节能材料的检验A.建筑节能材料须有材料的检验报告及出厂合格证。B.材料使用前必须按进场数量、 批次经复试合格后方能使用。对特别材料须进行放射性物质及有害气体的环保检验。( 3) 制定相应技术措施, 做好工序过程控制。A.施工前应做好图纸审查工作, 将技术关口前移。施工前仔细编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。D.对关键部位及特别工序要责任到人, 从”人、 机、 料、 法、 环”五个方面进行控制...
