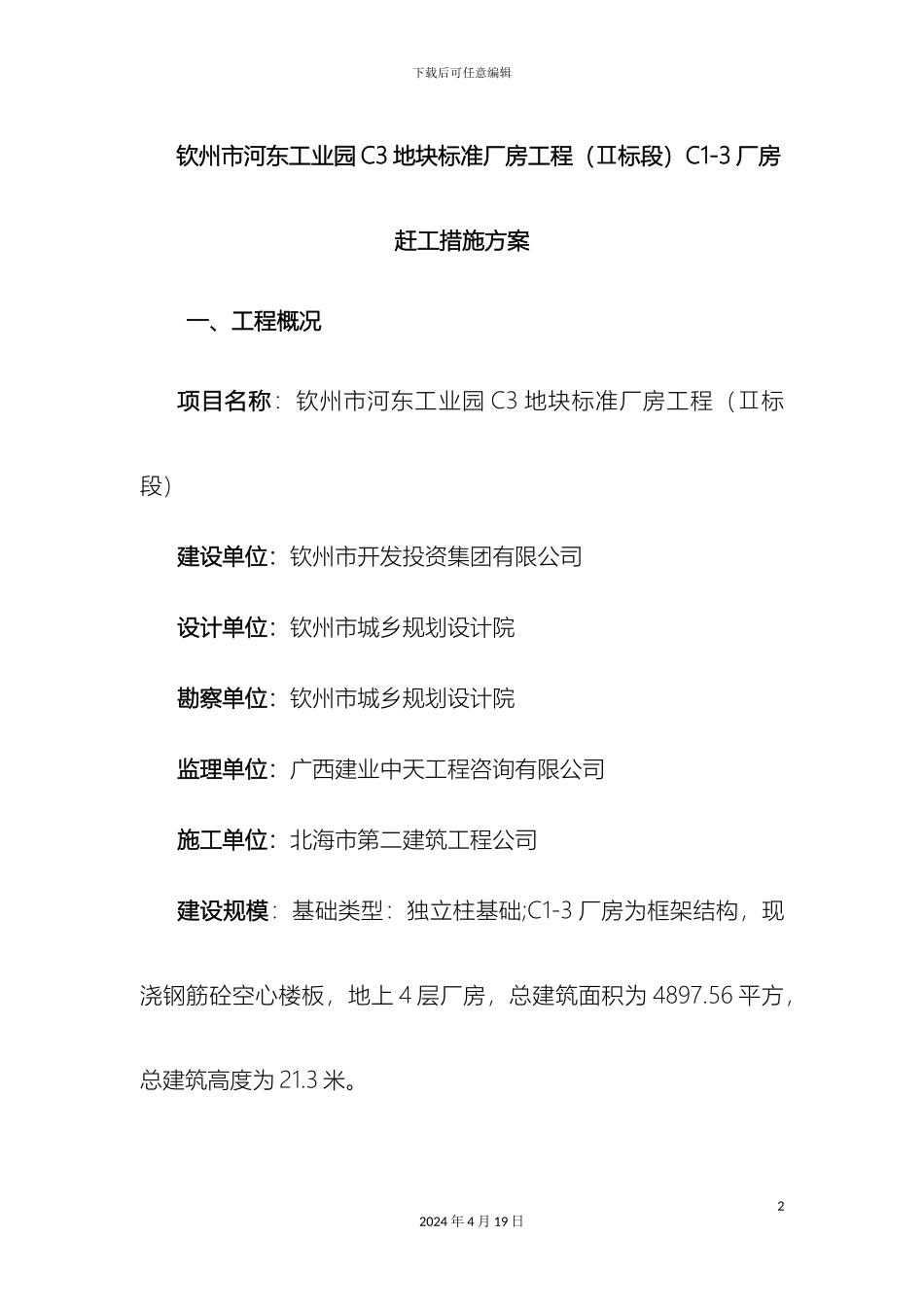

下载后可任意编辑赶工措施方案模板12024 年 4 月 19 日下载后可任意编辑钦州市河东工业园 C3 地块标准厂房工程(Ⅱ标段)C1-3 厂房赶工措施方案一、工程概况项目名称:钦州市河东工业园 C3 地块标准厂房工程(Ⅱ标段)建设单位:钦州市开发投资集团有限公司设计单位:钦州市城乡规划设计院勘察单位:钦州市城乡规划设计院监理单位:广西建业中天工程咨询有限公司施工单位:北海市第二建筑工程公司建设规模:基础类型:独立柱基础;C1-3 厂房为框架结构,现浇钢筋砼空心楼板,地上 4 层厂房,总建筑面积为 4897
56 平方,总建筑高度为 21

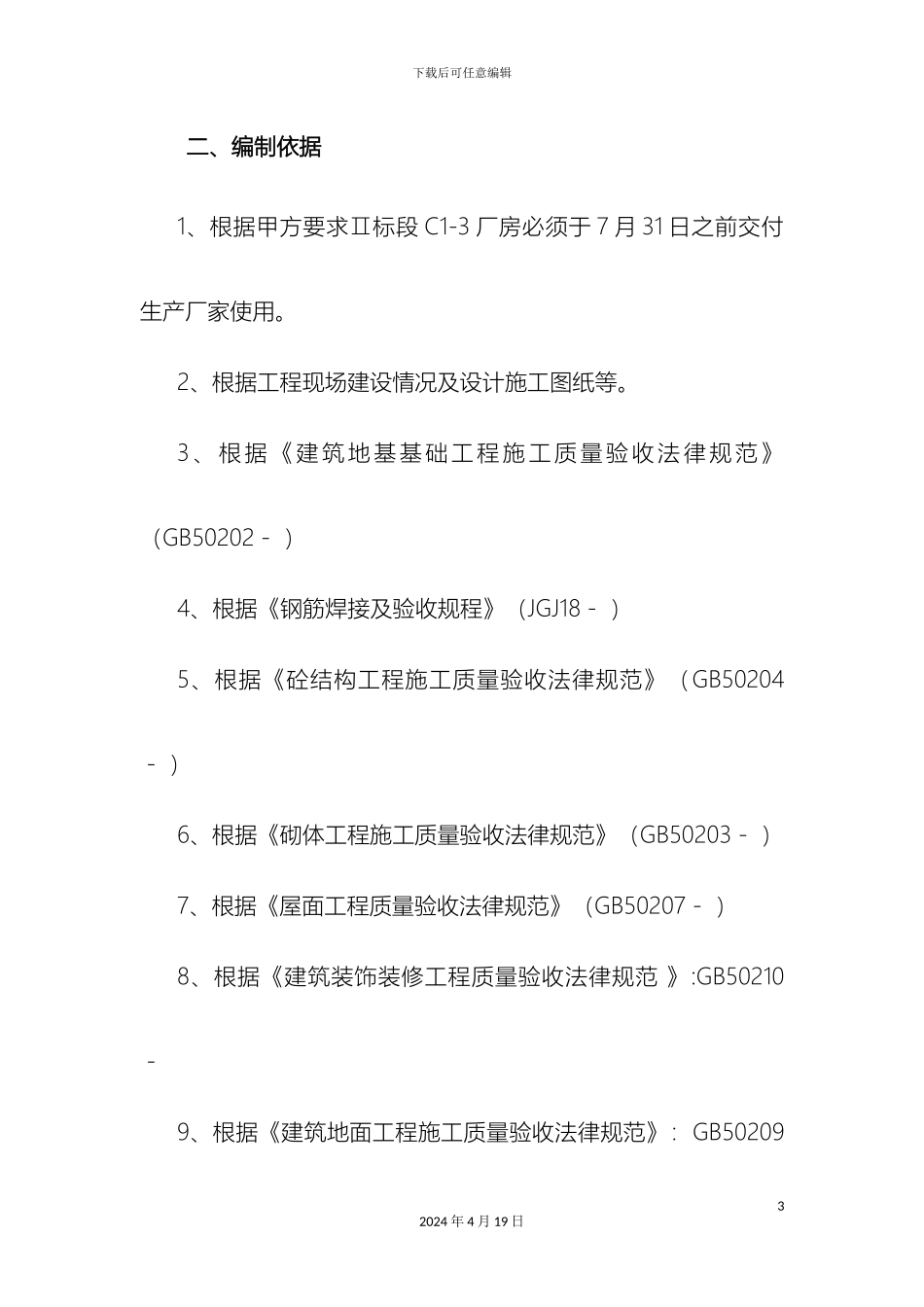

22024 年 4 月 19 日下载后可任意编辑二、编制依据1、根据甲方要求Ⅱ标段 C1-3 厂房必须于 7 月 31 日之前交付生产厂家使用
2、根据工程现场建设情况及设计施工图纸等
3、根据《建筑地基基础工程施工质量验收法律规范》(GB50202- )4、根据《钢筋焊接及验收规程》(JGJ18- )5、根据《砼结构工程施工质量验收法律规范》(GB50204- )6、根据《砌体工程施工质量验收法律规范》(GB50203- )7、根据《屋面工程质量验收法律规范》(GB50207- )8、根据《建筑装饰装修工程质量验收法律规范 》:GB50210- 9、根据《建筑地面工程施工质量验收法律规范》:GB5020932024 年 4 月 19 日下载后可任意编辑- 10、根据《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242- )11、根据《建筑电气工程施工质量验收法律规范》(GB50303- )三、工程赶工的工期目标当前 C1-3 厂房在 6 月 1 日完成了独立柱基础的浇筑,按甲方要求 C1-3 厂房必须在 7 月 31 日前完成主体
四、工程赶工措施不论因何种原因导致工程进度拖延,为保证“7
31”节点工期,我司根据当前
