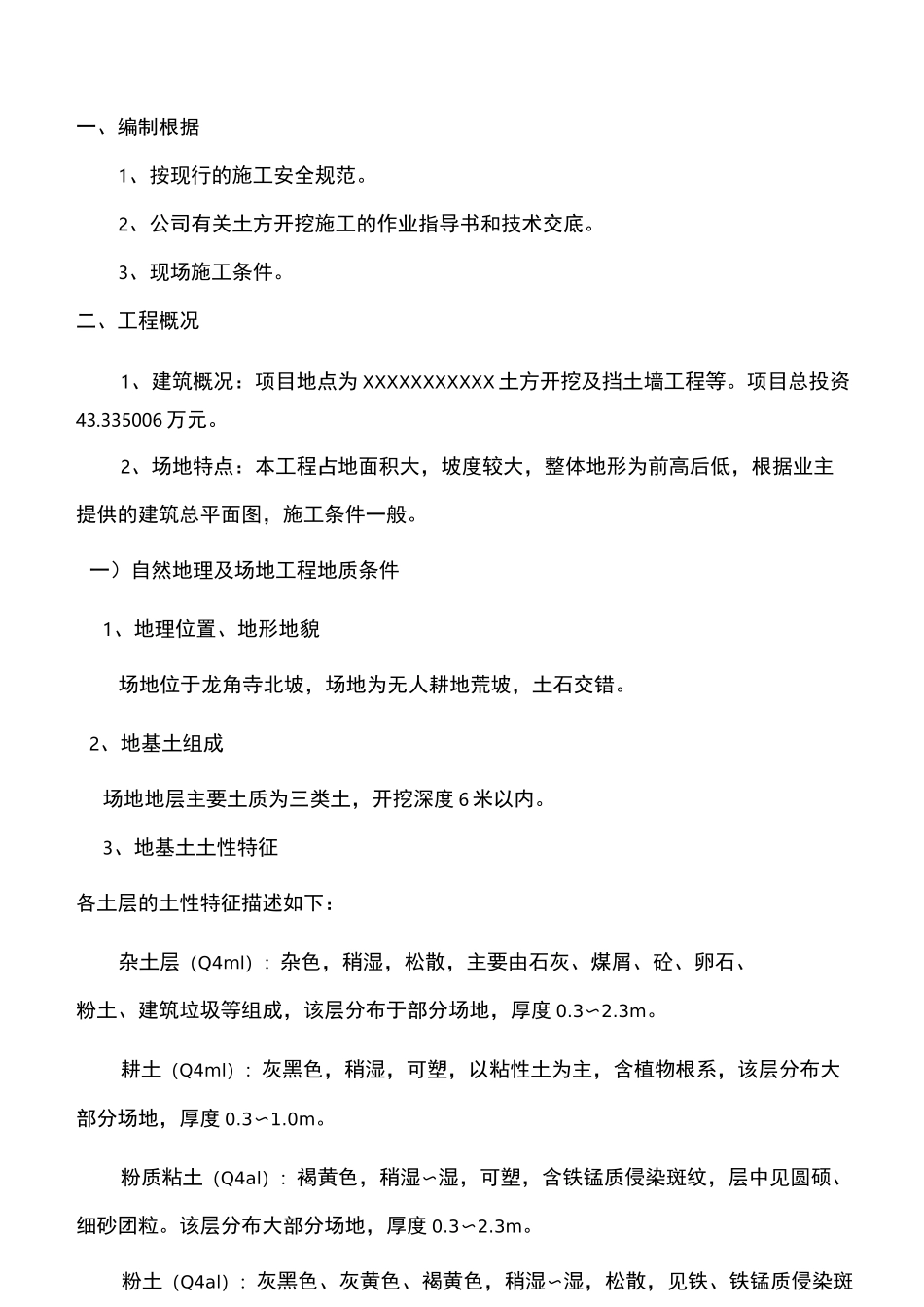

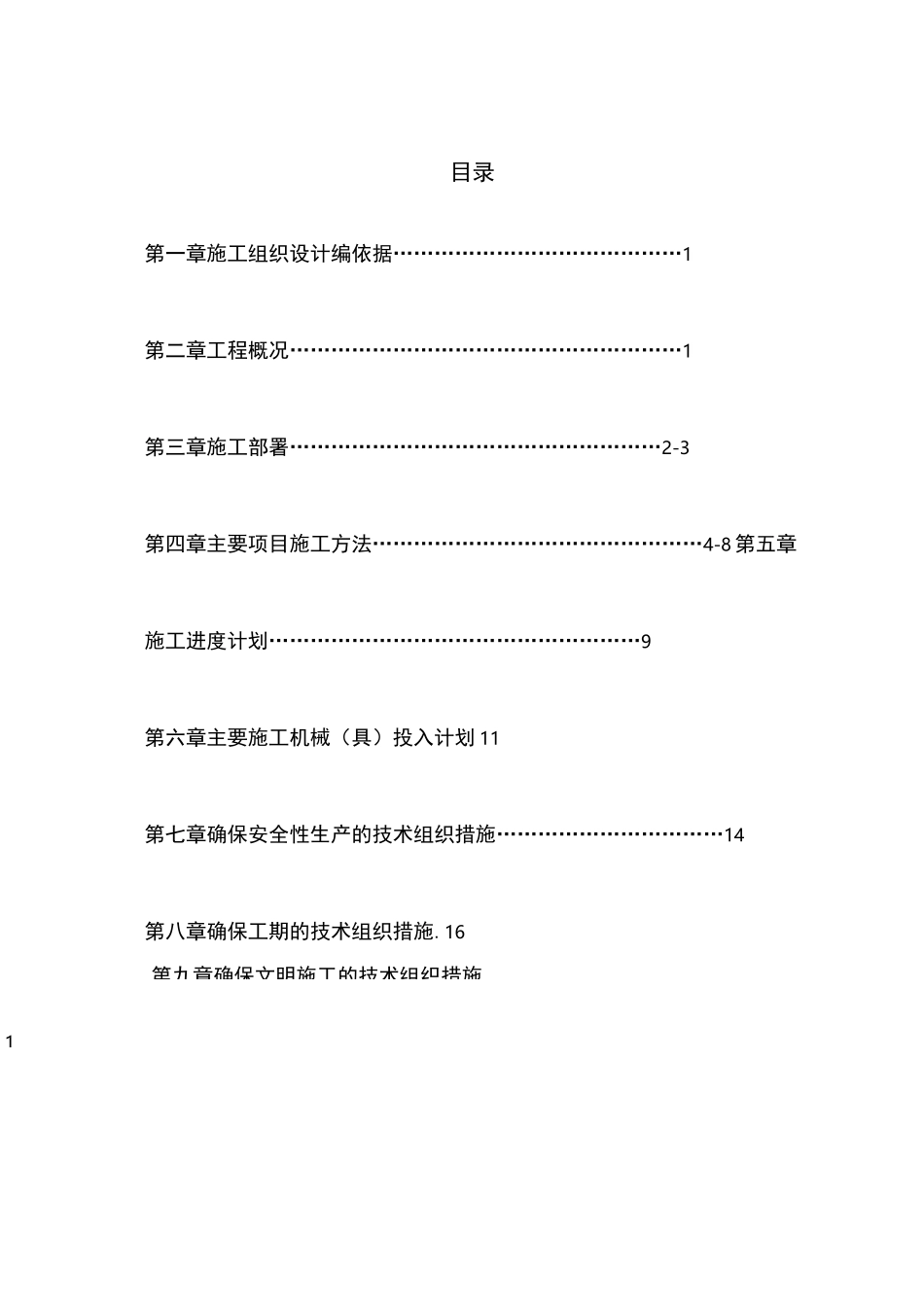

施 工 组 织 设计第九章确保文明施工的技术组织措施1目录第一章施工组织设计编依据……………………………………1第二章工程概况…………………………………………………1第三章施工部署………………………………………………2-3第四章主要项目施工方法…………………………………………4-8 第五章施工进度计划………………………………………………9第六章主要施工机械(具)投入计划 11第七章确保安全性生产的技术组织措施……………………………14第八章确保工期的技术组织措施.16一、编制根据1、按现行的施工安全规范。2、公司有关土方开挖施工的作业指导书和技术交底。3、现场施工条件。二、工程概况1、建筑概况:项目地点为 XXXXXXXXXXX 土方开挖及挡土墙工程等。项目总投资43.335006 万元。2、场地特点:本工程占地面积大,坡度较大,整体地形为前高后低,根据业主提供的建筑总平面图,施工条件一般。一)自然地理及场地工程地质条件1、地理位置、地形地貌场地位于龙角寺北坡,场地为无人耕地荒坡,土石交错。2、地基土组成场地地层主要土质为三类土,开挖深度 6 米以内。3、地基土土性特征各土层的土性特征描述如下:杂土层(Q4ml):杂色,稍湿,松散,主要由石灰、煤屑、砼、卵石、粉土、建筑垃圾等组成,该层分布于部分场地,厚度 0.3〜2.3m。耕土(Q4ml):灰黑色,稍湿,可塑,以粘性土为主,含植物根系,该层分布大部分场地,厚度 0.3〜1.0m。粉质粘土(Q4al):褐黄色,稍湿〜湿,可塑,含铁锰质侵染斑纹,层中见圆硕、细砂团粒。该层分布大部分场地,厚度 0.3〜2.3m。粉土(Q4al):灰黑色、灰黄色、褐黄色,稍湿〜湿,松散,见铁、铁锰质侵染斑纹,土质韧性低,干强度低,在其顶部偶见薄层粉质粘土,底部偶见粉砂,层厚 0.4〜2.0,,粘粒含量为 16,9%,粉土该层分布整个场地,层厚 0.3〜5.4m。(二)土方开挖土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。采用机械开挖,人工配合的方法进行。现场选用反铲挖掘机 2 台,配置自卸汽车10 台,可以满足施工要求。由于开挖后土方无法堆放在现场,需要外运至 10KM 外进行堆放。土方开挖时必须密切配合测量放线,严格控制标高、几何尺寸,严防超挖、少挖现象,机械开挖时不能到位的坑壁、坑底、土层由人工修整。基础开挖到设计深度,经核定符合设计要求后,再用人工清底。基础清底完毕后,及时组...
