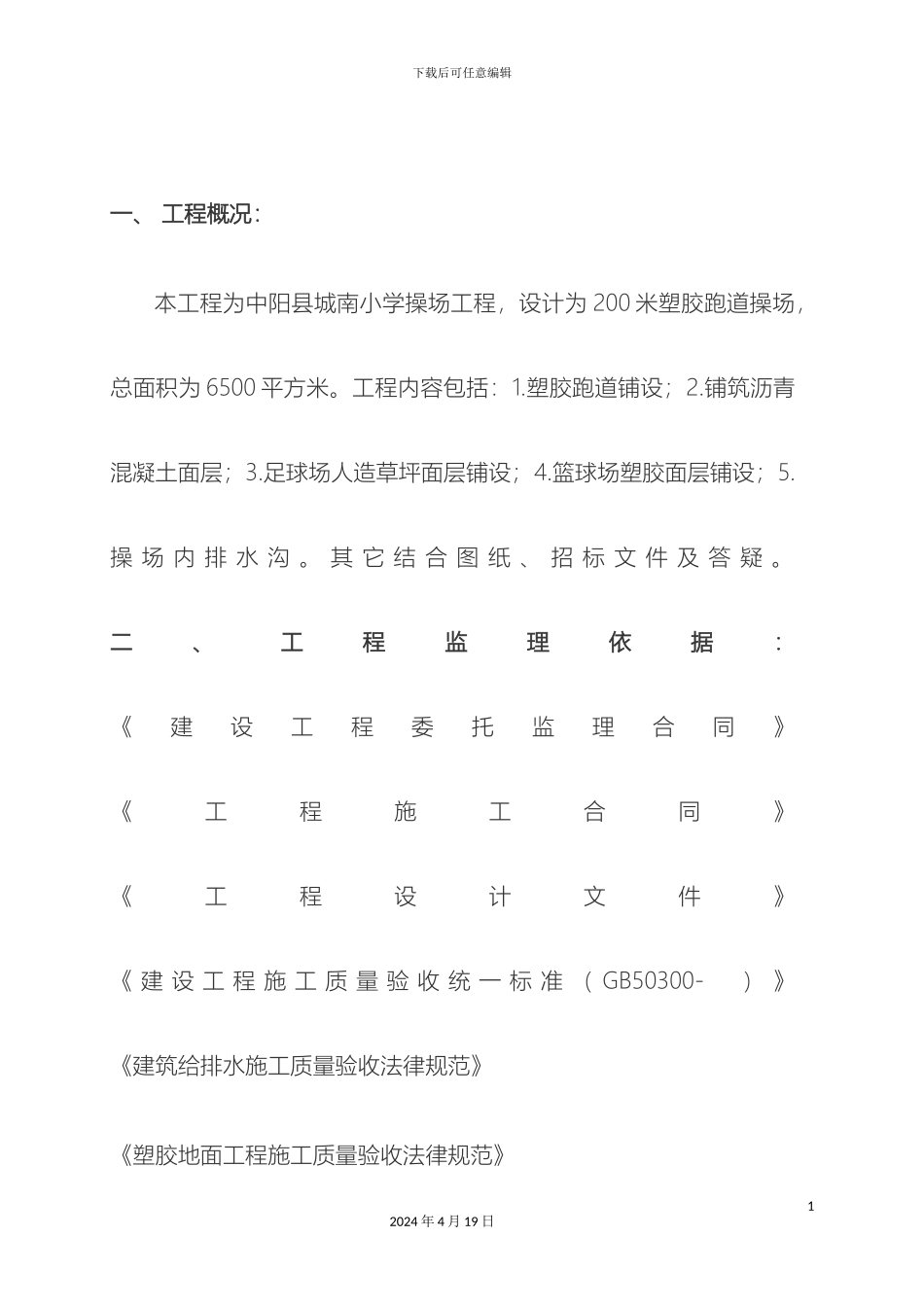

下载后可任意编辑塑胶操场监理细则12024 年 4 月 19 日监 理 实 施 细 则工 程 名 称: 城南小学体育场工程 总监理工程师: 编 制 人: 编 制 日 期: 年 月 日 下载后可任意编辑一、 工程概况:本工程为中阳县城南小学操场工程,设计为 200 米塑胶跑道操场,总面积为 6500 平方米。工程内容包括:1.塑胶跑道铺设;2.铺筑沥青混凝土面层;3.足球场人造草坪面层铺设;4.篮球场塑胶面层铺设;5.操 场 内 排 水 沟 。 其 它 结 合 图 纸 、 招 标 文 件 及 答 疑 。二、 工程监理依据:《建设工程委托监理合同》《工程施工合同》《工程设计文件》《 建 设 工 程 施 工 质 量 验 收 统 一 标 准 ( GB50300- ) 》《建筑给排水施工质量验收法律规范》《塑胶地面工程施工质量验收法律规范》12024 年 4 月 19 日下载后可任意编辑《沥青混凝土工程施工质量验收法律规范》三、工艺流程及施工方法(一)、工艺流程 1、塑胶跑道: 清理场地→复测基准桩→放施工线→地基处理(回填压实)→盲沟施工→明沟及球场内排水系统施工→结构层施工→沥青混凝土结构层施工→沥青混凝土保养→给排水系统及场内道路施工→塑胶面层铺摊→(内环沟→东西半圆→主跑道→周遍辅助场)→测量放线→清理现场碾压时压路机自边向中,三轮式压路机每次重叠宜为后轮宽 l/2,双轮式压路机每次重叠为 30cm,不得在新铺沥青混合料上转向、调头、左 右 移 动 位 置 或 突 然 刹 车 和 从 碾 压 完 毕 的 路 段 进 出 。(1)基础开挖:22024 年 4 月 19 日下载后可任意编辑 施工前放样,经纬仪定位、测量前由设计部门办理交桩手续,设转角点桩及方向桩,并作点标记,并根据设计图纸,测没中心桩、边线桩、各主要位置桩,施工中常常检查各测量标志,对遗失或位置移动者随时补钉校正。 机械大开挖至设计标高,整平后经 12T 以上压路机碾压成型,验收后进入下道工序。(2)基础结构层施工: 30CM 厚水泥(6%)石粉稳定层(6%水泥稳定石粉 7 天浸水无侧限抗压强度 3.0Mpa);铺设碎石沥青。2、基层碾压压路机碾压速度:公里/小时(见下表)。机械类型初压复压终压钢轮压路机1.5-2.02.5—3.52.5—3.532024 年 4 月 19 日下载后可任意编辑轮胎压路机14.5—3.51振动压路机静压 1.5-2.0振动 5—6静压 2—3初压时,用 6—8 吨双轮压路机或 6—10 吨振动压路机(...
