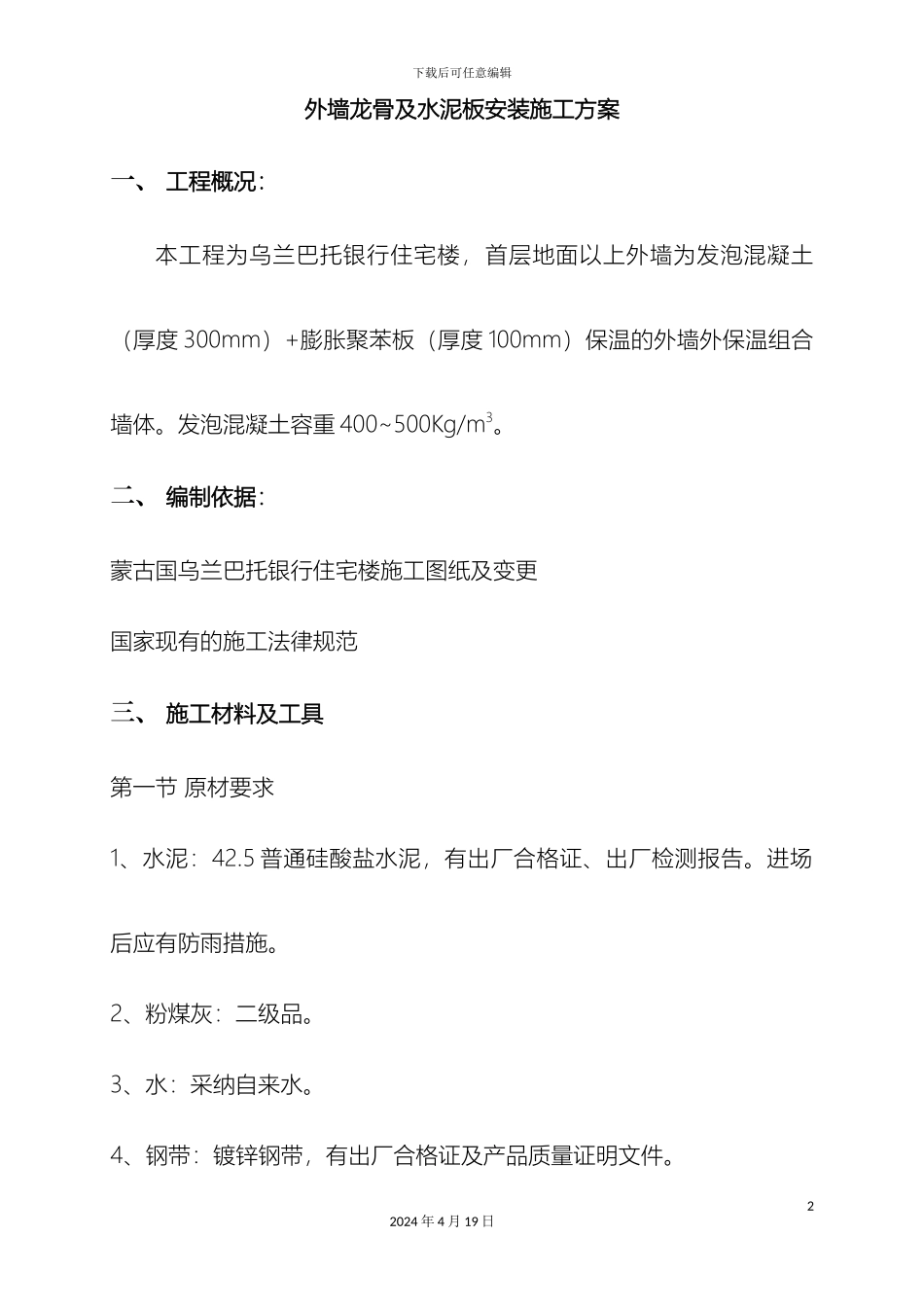

下载后可任意编辑外墙龙骨及水泥板安装施工方案12024 年 4 月 19 日下载后可任意编辑外墙龙骨及水泥板安装施工方案一、 工程概况:本工程为乌兰巴托银行住宅楼,首层地面以上外墙为发泡混凝土(厚度 300mm)+膨胀聚苯板(厚度 100mm)保温的外墙外保温组合墙体
发泡混凝土容重 400~500Kg/m3
二、 编制依据:蒙古国乌兰巴托银行住宅楼施工图纸及变更国家现有的施工法律规范三、 施工材料及工具第一节 原材要求1、水泥:42
5 普通硅酸盐水泥,有出厂合格证、出厂检测报告
进场后应有防雨措施
2、粉煤灰:二级品
3、水:采纳自来水
4、钢带:镀锌钢带,有出厂合格证及产品质量证明文件

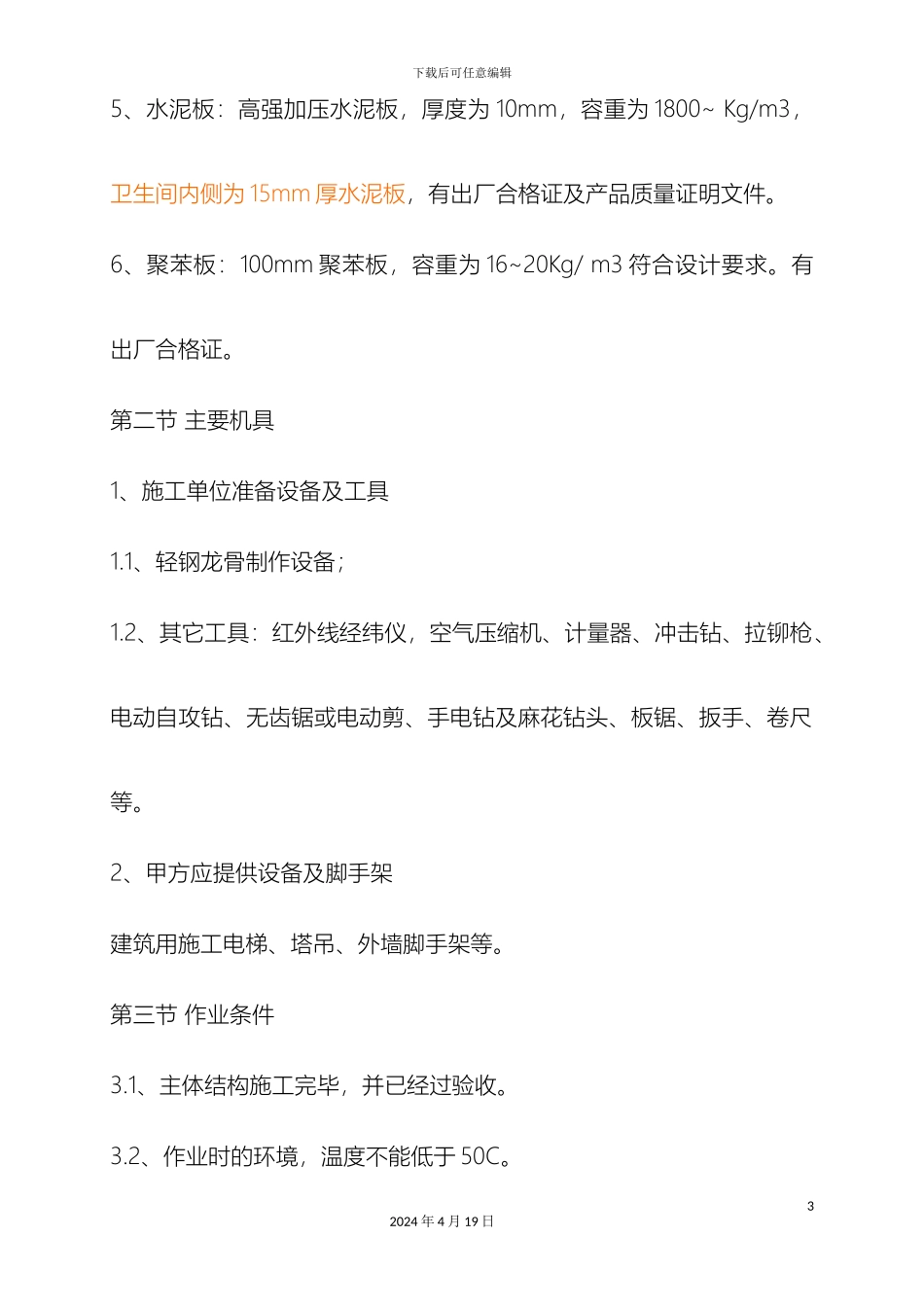

22024 年 4 月 19 日下载后可任意编辑5、水泥板:高强加压水泥板,厚度为 10mm,容重为 1800~ Kg/m3,卫生间内侧为 15mm 厚水泥板,有出厂合格证及产品质量证明文件
6、聚苯板:100mm 聚苯板,容重为 16~20Kg/ m3 符合设计要求
有出厂合格证
第二节 主要机具1、施工单位准备设备及工具1
1、轻钢龙骨制作设备;1
2、其它工具:红外线经纬仪,空气压缩机、计量器、冲击钻、拉铆枪、电动自攻钻、无齿锯或电动剪、手电钻及麻花钻头、板锯、扳手、卷尺等
2、甲方应提供设备及脚手架建筑用施工电梯、塔吊、外墙脚手架等
第三节 作业条件3
1、主体结构施工完毕,并已经过验收
2、作业时的环境,温度不能低于 50C
32024 年 4 月 19 日下载后可任意编辑3
3、施工图规定的材料,已全部进场,并已验收合格
四、主要操作工艺1、施工工艺流程:墙体定位放线→轻钢龙骨安装→高强加压水泥板2
外墙龙骨安装2
1、墙体定位放线根据建筑设计图,在室内楼地面上弹出发泡混凝土墙体中心线和边线,同时弹出门窗洞口线
2、安装外侧龙骨2
1、地龙安装:龙骨规格为 C
