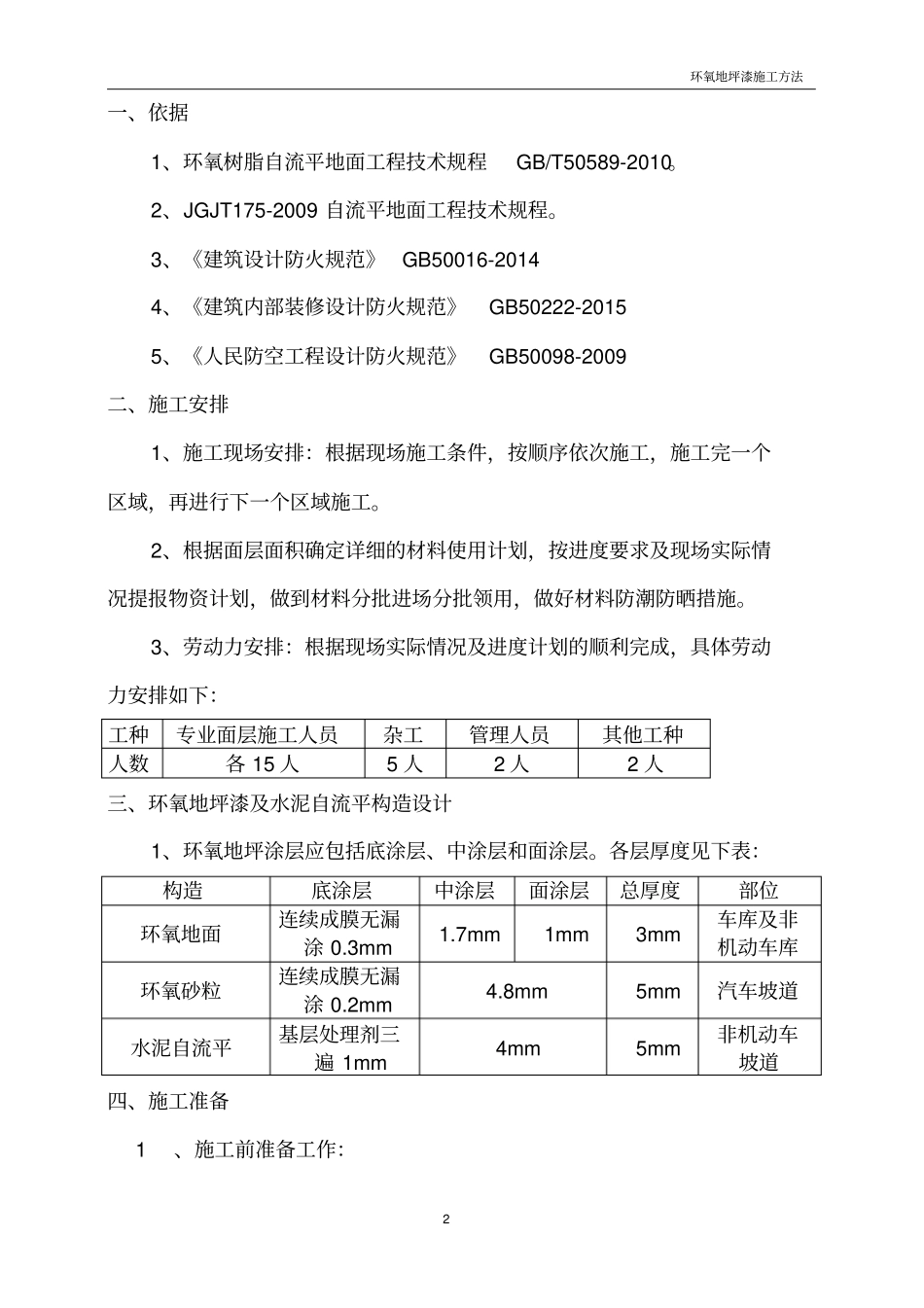

环氧地坪漆施工方法1 目录一、编制依据 ..................................................2 二、施工安排 ..................................................2 三、环氧自流平地坪漆构造设计..................................2 四、施工准备 ..................................................2 五、施工工艺流程及操作要点....................................5六、质量标准 ................................................ 11 七、成品保护措施 .............................................11 八、安全保证措施及文明施工...................................11 环氧地坪漆施工方法2 一、依据1、环氧树脂自流平地面工程技术规程GB/T50589-2010。2、JGJT175-2009 自流平地面工程技术规程。3、《建筑设计防火规范》GB50016-2014 4、《建筑内部装修设计防火规范》GB50222-2015 5、《人民防空工程设计防火规范》GB50098-2009 二、施工安排1、施工现场安排:根据现场施工条件,按顺序依次施工,施工完一个区域,再进行下一个区域施工。2、根据面层面积确定详细的材料使用计划,按进度要求及现场实际情况提报物资计划,做到材料分批进场分批领用,做好材料防潮防晒措施。3、劳动力安排:根据现场实际情况及进度计划的顺利完成,具体劳动力安排如下:工种专业面层施工人员杂工管理人员其他工种人数各 15 人5 人2 人2 人三、环氧地坪漆及水泥自流平构造设计1、环氧地坪涂层应包括底涂层、中涂层和面涂层。各层厚度见下表:构造底涂层中涂层面涂层总厚度部位环氧地面连续成膜无漏涂 0.3mm 1.7mm 1mm 3mm 车库及非机动车库环氧砂粒连续成膜无漏涂 0.2mm 4.8mm 5mm 汽车坡道水泥自流平基层处理剂三遍 1mm 4mm 5mm 非机动车坡道四、施工准备 1、施工前准备工作:环氧地坪漆施工方法3 (1)对待施工基面进行强度、平整度的检查,以确定底涂用量及是否需要补强处理;(2)选取约 1m2 有代表性的基面试验底涂的施工性能及实际用量;(3)丈量实际施工面积、 计算每种材料用量控制范围是否超过备料量,如果备料量不够则及时补足;(4)划分施工区域、封闭现场,做好人流、物流的分流控制计划措施,充分考虑施工时对环境设施的影响,特别是门把手、通风口、消防装置等;(5)与甲方联系确认电源的连接等相关交接工作;(6)在施工分离带割沟缝贴分色纸,做好收口工作准备;(7)技术准备:项目部按要求...
