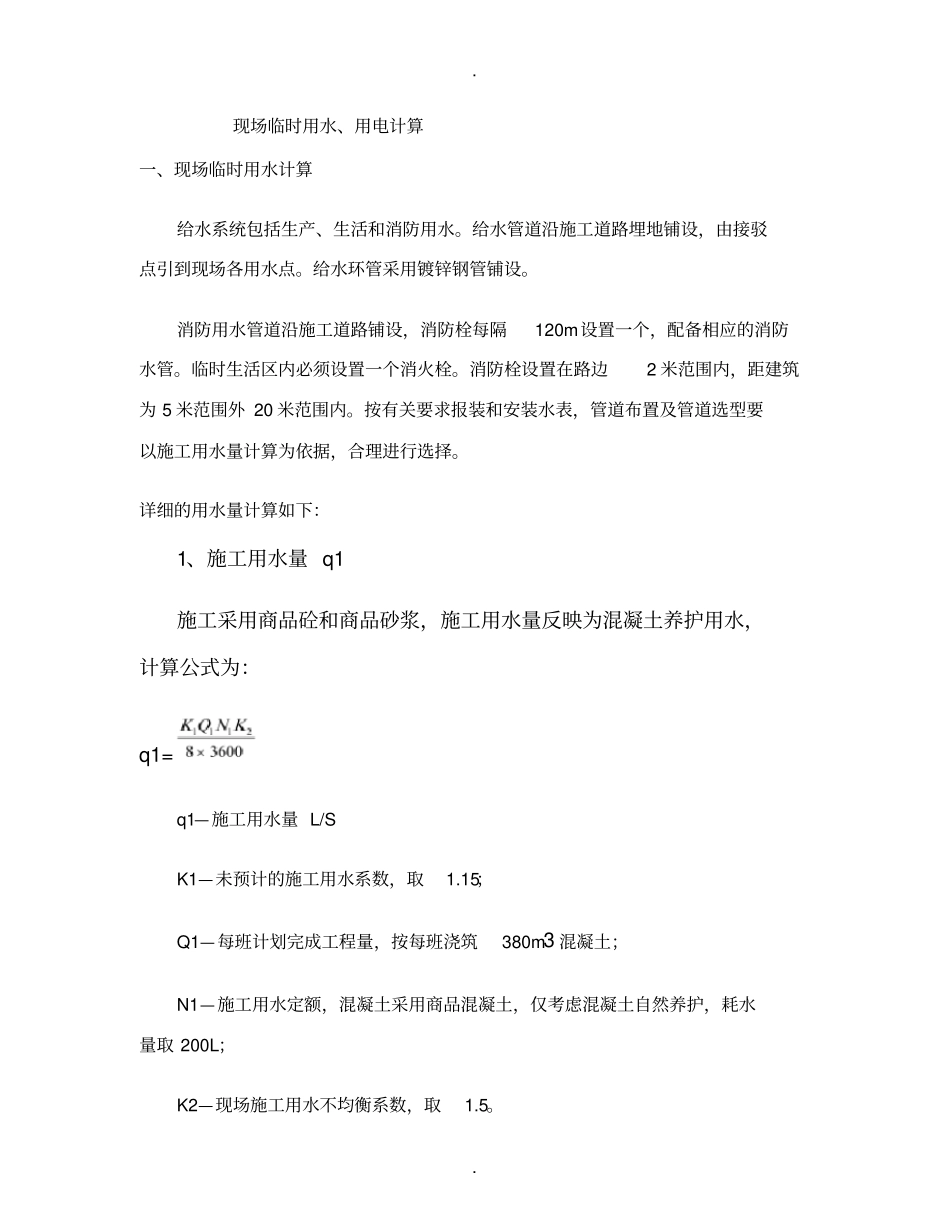

现场临时用水、用电计算一、现场临时用水计算给水系统包括生产、生活和消防用水
给水管道沿施工道路埋地铺设,由接驳点引到现场各用水点
给水环管采用镀锌钢管铺设
消防用水管道沿施工道路铺设,消防栓每隔120m设置一个,配备相应的消防水管
临时生活区内必须设置一个消火栓
消防栓设置在路边2 米范围内,距建筑为 5 米范围外 20 米范围内
按有关要求报装和安装水表,管道布置及管道选型要以施工用水量计算为依据,合理进行选择

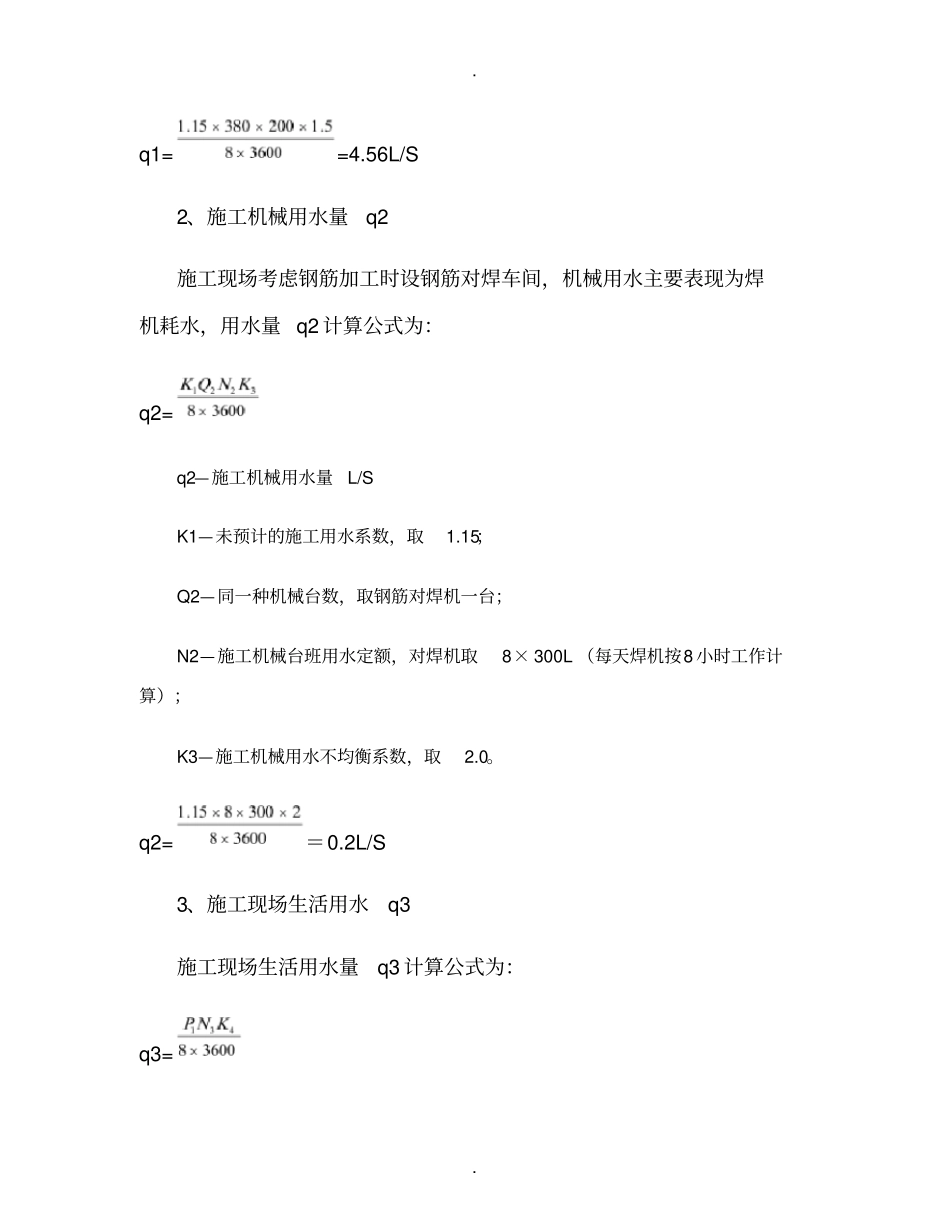

详细的用水量计算如下:1、施工用水量 q1施工采用商品砼和商品砂浆,施工用水量反映为混凝土养护用水,计算公式为:q1=q1—施工用水量 L/SK1—未预计的施工用水系数,取1
15;Q1—每班计划完成工程量,按每班浇筑380m3 混凝土;N1—施工用水定额,混凝土采用商品混凝土,仅考虑混凝土自然养护,耗水量取 200L;K2—现场施工用水不均衡系数,取1
56L/S2、施工机械用水量q2施工现场考虑钢筋加工时设钢筋对焊车间,机械用水主要表现为焊机耗水,用水量 q2 计算公式为:q2=q2—施工机械用水量L/SK1—未预计的施工用水系数,取1
15;Q2—同一种机械台数,取钢筋对焊机一台;N2—施工机械台班用水定额,对焊机取8× 300L (每天焊机按8 小时工作计算);K3—施工机械用水不均衡系数,取2

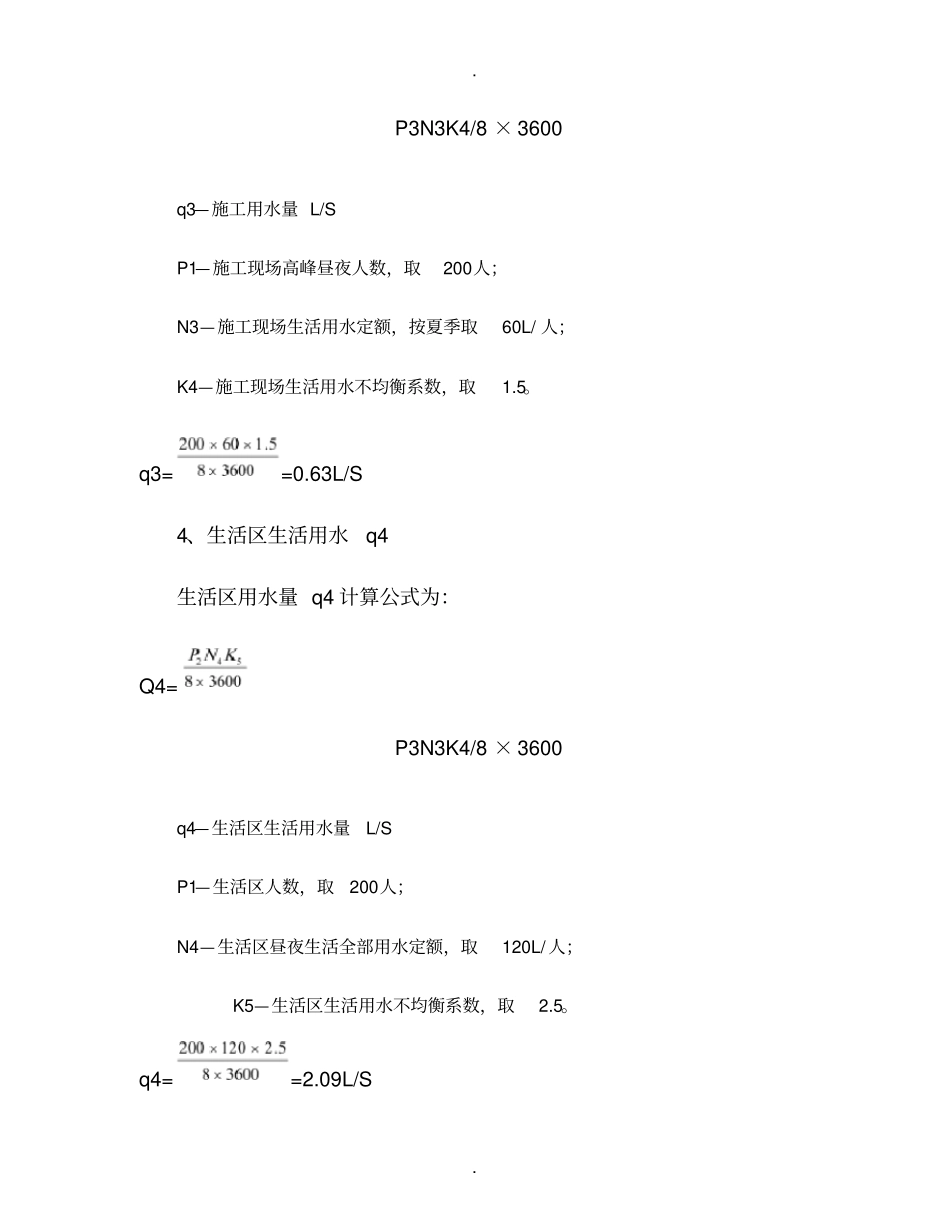

2L/S3、施工现场生活用水q3施工现场生活用水量q3 计算公式为:q3=
P3N3K4/8 × 3600q3—施工用水量 L/SP1—施工现场高峰昼夜人数,取200人;N3—施工现场生活用水定额,按夏季取60L/ 人;K4—施工现场生活用水不均衡系数,取1
63L/S4、生活区生活用水q4生活区用水量 q4 计算公式为:Q4=P3N3K4/8 × 3600q4—生活区生活用水量L/SP1—生活
