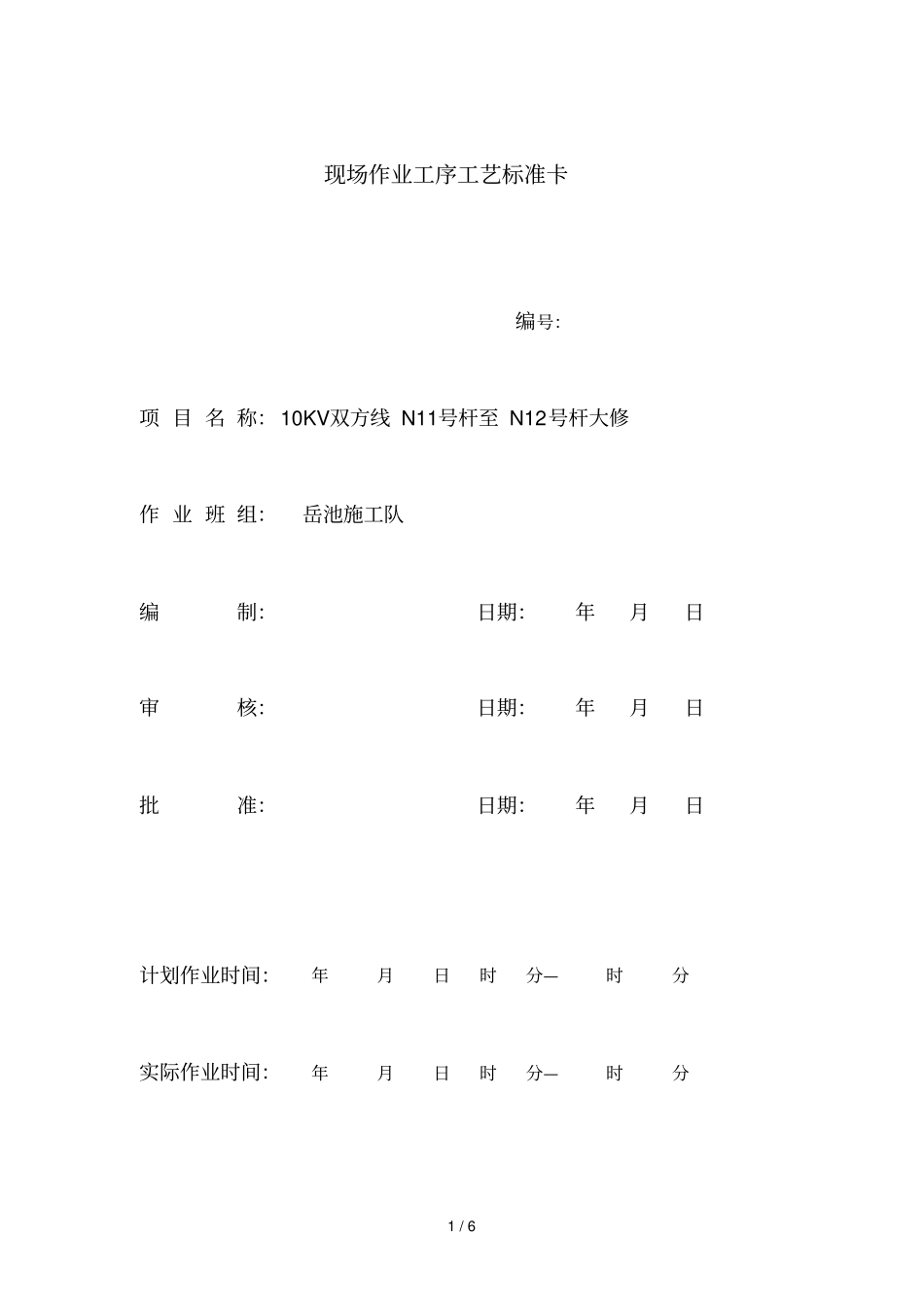

1 / 6 现场作业工序工艺标准卡编号:项 目 名 称:10KV双方线 N11号杆至 N12号杆大修作 业 班 组:岳池施工队编制:日期:年月日审核:日期:年月日批准:日期:年月日计划作业时间:年月日时分—时分实际作业时间:年月日时分—时分2 / 6 现场勘察单勘察类别新建□大修√消缺□改造其它□项目名称与现场作业工序工艺标准卡的项目名称相同勘察人员向方林、袁思云、李先舟、包中学勘察日期2010 年 08 月 13 日勘察地点10KV 双方线 61 路 N11 号杆至 N12 号杆电压等级10kV 现场勘察内容停电范围: 10KV双方线 61 路 N1号杆至 N13 号杆保留或邻近的带电线路、设备:10KV双方线 61 路 N13 号杆双方线石板上D0102 刀闸下桩头及后段线路和设备带电交 叉跨 越情况跨越:跨 10KV毛达自闭线133 号至 134 号; 27
5KV 襄渝铁路宣汉 - 石柱槽区间上行线接触网103 号至 104 号; 27
5KV 襄渝铁路宣汉 - 石柱槽区间下行线接触网127 号至 128 号
穿越:“无”作业现场的条件、环境:1、 本次作业为高空作业等;2、该地段作业条件良好
1、现场作业必须有人监护;2、工作班成员必须穿统一工作服、工作鞋;3、施工时,除工作班成员外,其他人一律站在施工安全范围外;4、工作人员杆上所用的材料及工具应由绳索传递,不得上下抛掷;5、工作期间应实行监护制,即工作人员必须要有监护人,一人工作一人监护;6、在杆上工作,必须正确使用合格的安全带和安全帽
安全带应系在电杆或牢固的构件上,应防止安全带从杆顶脱出或被锋利物伤害
系好安全带后必须检查扣环是否扣牢;7、早上必须进餐,严禁空腹上班
8、在拆除导线前,必须做好临时拉线和严谨突然剪短剪断导线
9、本次作业有配合停电作业,请作好配合联系工作
附图:图附后勘察人员签字所有到场人员
