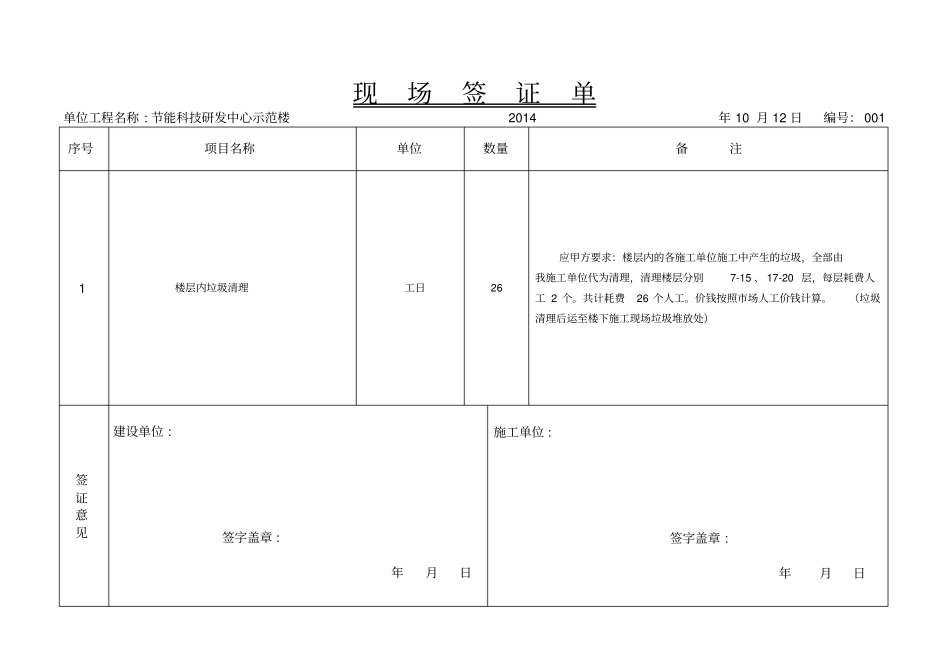

现场签证单单位工程名称 : 节能科技研发中心示范楼 2014年 10 月 12 日编号: 001序号项目名称单位数量备注1 楼层内垃圾清理工日26 应甲方要求:楼层内的各施工单位施工中产生的垃圾,全部由我施工单位代为清理,清理楼层分别7-15 、 17-20 层,每层耗费人工 2 个
共计耗费26 个人工
价钱按照市场人工价钱计算

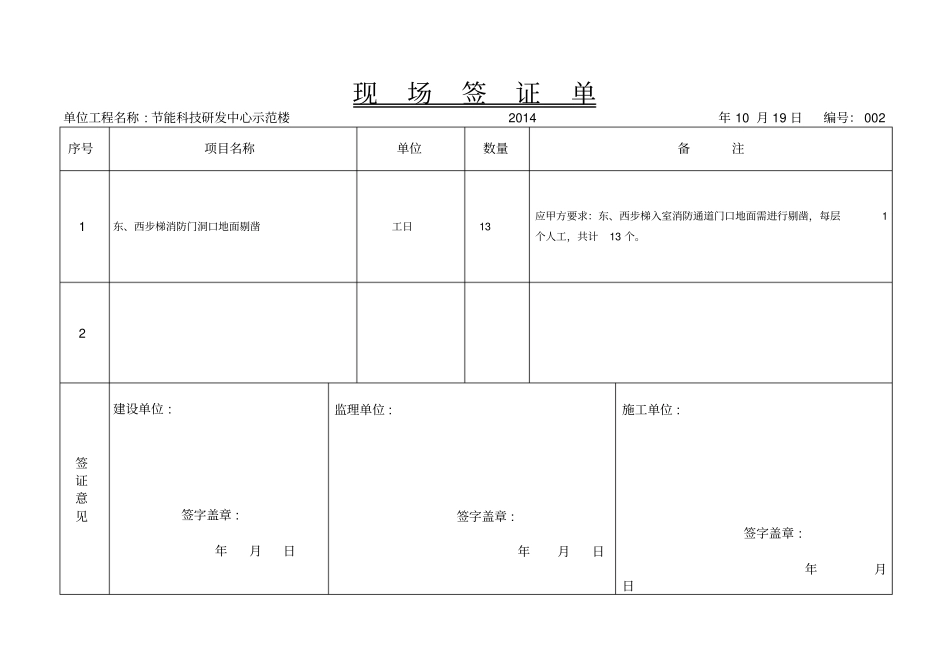

(垃圾清理后运至楼下施工现场垃圾堆放处)签证意见建设单位 : 签字盖章 : 年月日施工单位 : 签字盖章 : 年月日现场签证单单位工程名称 : 节能科技研发中心示范楼 2014年 10 月 19 日编号: 002序号项目名称单位数量备注1 东、西步梯消防门洞口地面剔凿工日 13 应甲方要求:东、西步梯入室消防通道门口地面需进行剔凿,每层1个人工,共计13 个

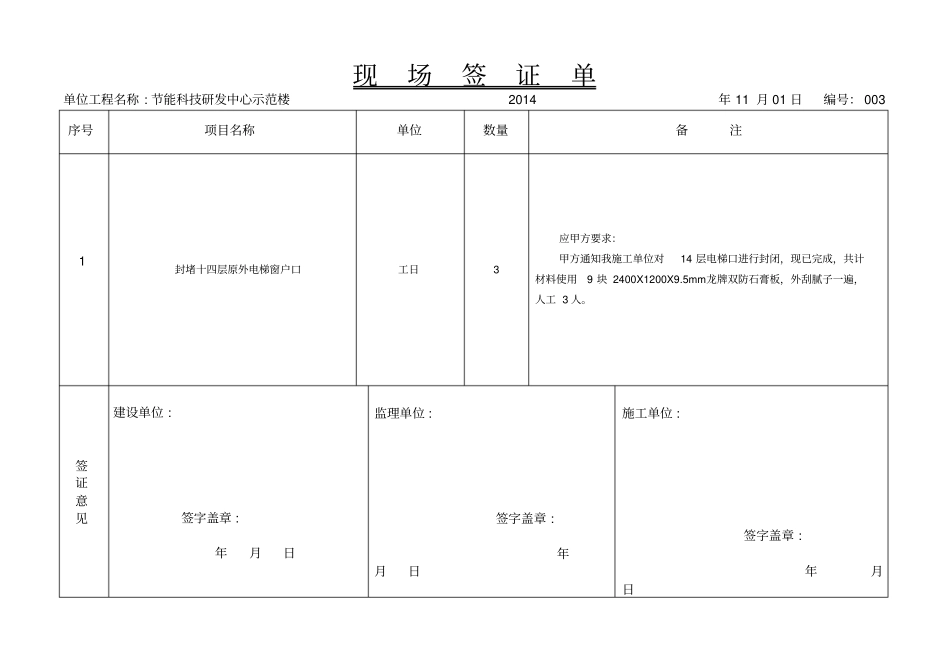

2 签证意见建设单位 : 签字盖章 : 年月日监理单位 : 签字盖章 : 年月日施工单位 : 签字盖章 : 年月日现场签证单单位工程名称 : 节能科技研发中心示范楼 2014年 11 月 01 日编号: 003序号项目名称单位数量备注1 封堵十四层原外电梯窗户口工日3 应甲方要求:甲方通知我施工单位对14 层电梯口进行封闭,现已完成,共计材料使用9 块 2400X1200X9
5mm龙牌双防石膏板,外刮腻子一遍,人工 3 人
签证意见建设单位 : 签字盖章 : 年月日监理单位 : 签字盖章 : 年月日施工单位 : 签字盖章 : 年月日现场签证单单位工程名称 : 节能科技研发中心示范楼 2014年 11 月 07 日编号: 004序号项目名称单位数量备注1 3、8-15 、17-20 层走廊北室内封堵隔墙强排烟风管洞口个48 根据甲方下发的026 工作联系单, 我单位现已完成每层强排烟风管穿过隔墙板上下部洞,使用轻质龙骨、石膏板、内填岩棉,每层4个, 12 个楼层,共计48 个
