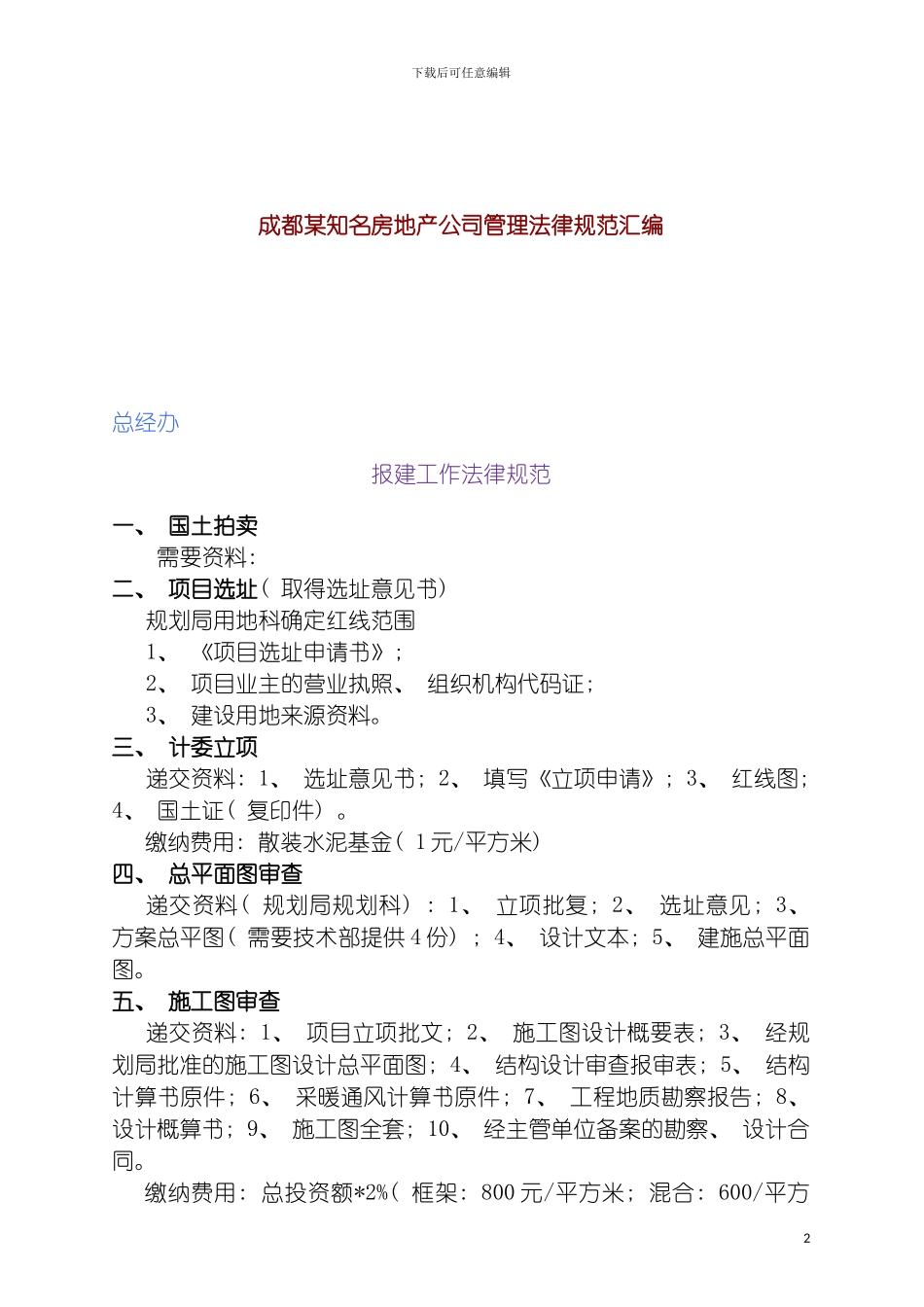

下载后可任意编辑成都知名房地产公司管理法律规范汇编1下载后可任意编辑成都某知名房地产公司管理法律规范汇编总经办报建工作法律规范一、 国土拍卖 需要资料: 二、 项目选址( 取得选址意见书) 规划局用地科确定红线范围1、 《项目选址申请书》; 2、 项目业主的营业执照、 组织机构代码证; 3、 建设用地来源资料
三、 计委立项递交资料: 1、 选址意见书; 2、 填写《立项申请》; 3、 红线图; 4、 国土证( 复印件)
缴纳费用: 散装水泥基金( 1 元/平方米) 四、 总平面图审查递交资料( 规划局规划科) : 1、 立项批复; 2、 选址意见; 3、 方案总平图( 需要技术部提供 4 份) ; 4、 设计文本; 5、 建施总平面图
五、 施工图审查递交资料: 1、 项目立项批文; 2、 施工图设计概要表; 3、 经规划局批准的施工图设计总平面图; 4、 结构设计审查报审表; 5、 结构计算书原件; 6、 采暖通风计算书原件; 7、 工程地质勘察报告; 8、 设计概算书; 9、 施工图全套; 10、 经主管单位备案的勘察、 设计合同
缴纳费用: 总投资额*2%( 框架: 800 元/平方米; 混合: 600/平方2下载后可任意编辑米) 六、 施工图设计文件审查备案递交资料: 1、 规划局批准作施工图设计的总平面图; 2、 填写建筑工程施工图设计文件审查申报表
法定依据: 1、 《建设工程质量管理条例》( 国务院令第 279 号) 第十一条; 2、 《建设工程勘察设计管理条理》( 国务院第 293 号) 第三十三条
承诺时限: 建管科出具审查资料签收凭据后 10 个工作日发出《施工图审查批准书》
领取《施工图审查批准书》后 3 个工作日内, 根据审查意见, 将修改后的施工图设计文件或设计变更通知书送交易中心备案
七、 招标及招标代理发计局( 取得非政府投资项目招标方案核
