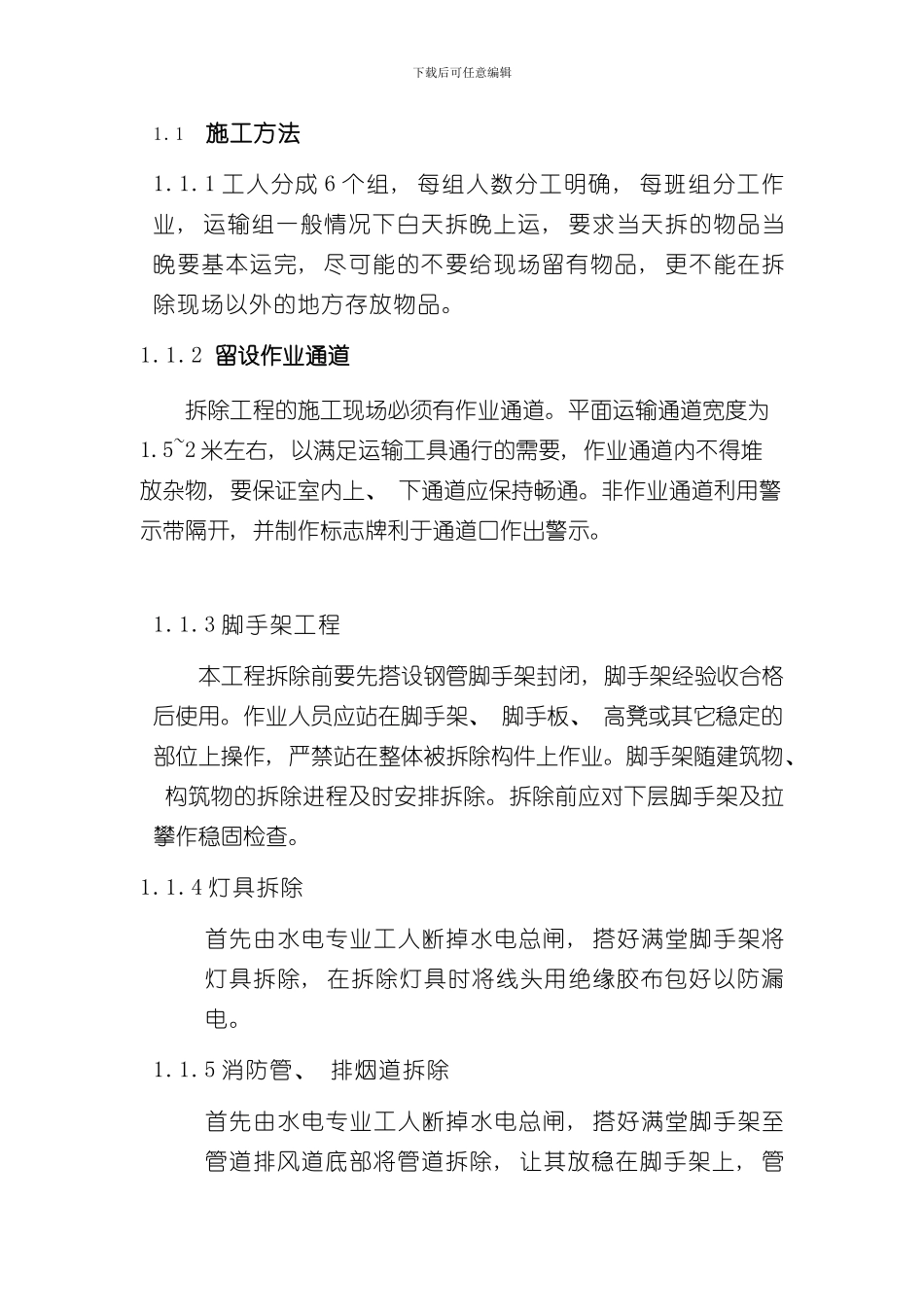

1施工方法1
1 工人分成 6 个组, 每组人数分工明确, 每班组分工作业, 运输组一般情况下白天拆晚上运, 要求当天拆的物品当晚要基本运完, 尽可能的不要给现场留有物品, 更不能在拆除现场以外的地方存放物品
2 留设作业通道拆除工程的施工现场必须有作业通道
平面运输通道宽度为1
5~2 米左右, 以满足运输工具通行的需要, 作业通道内不得堆放杂物, 要保证室内上、 下通道应保持畅通
非作业通道利用警示带隔开, 并制作标志牌利于通道口作出警示
3 脚手架工程 本工程拆除前要先搭设钢管脚手架封闭, 脚手架经验收合格后使用
作业人员应站在脚手架、 脚手板、 高凳或其它稳定的部位上操作, 严禁站在整体被拆除构件上作业
脚手架随建筑物、 构筑物的拆除进程及时安排拆除
拆除前应对下层脚手架及拉攀作稳固检查
4 灯具拆除首先由水电专业工人断掉水电总闸, 搭好满堂脚手架将灯具拆除, 在拆除灯具时将线头用绝缘胶布包好以防漏电
5 消防管、 排烟道拆除首先由水电专业工人断掉水电总闸, 搭好满堂脚手架至管道排风道底部将管道拆除, 让其放稳在脚手架上, 管下载后可任意编辑道两侧铺好脚手板, 再对其进行分解、 直至安全放落到地面
6 门窗拆除 门窗拆除施工中, 应先用螺丝刀等工具将门窗扇卸下来, 再用螺丝刀和手锤等工具将门卸下, 门拆卸过程中, 要一人拆卸, 一人负责门窗的稳定
在门拆除过程中, 要用錾子和手锤轻轻的将门窗四周的抹灰层剔凿洁净, 要特别注意不要用大锤猛砸, 这样对墙和结构都会造成破坏, 而且用力过大还容易将门窗砸掉伤人和对原有建筑物造成破坏, 加大不必要的浪费, 增加工程成本

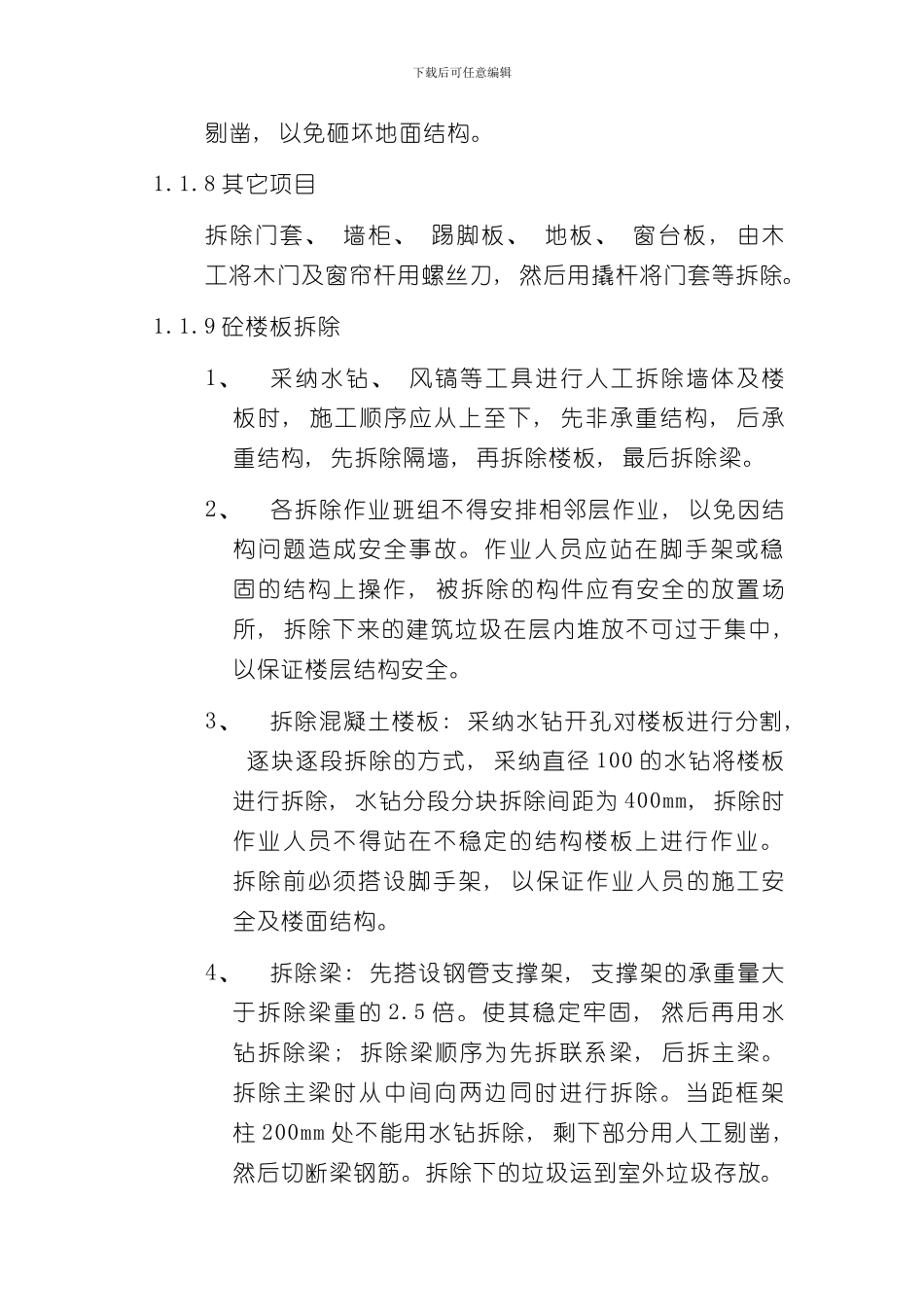

7 墙、 柱拆除 1、 拆除混凝土墙体时, 采纳水钻开孔, 将混凝土墙分块拆除的方法, 但应注意分块不宜过大, 拆除过程中若遇钢筋, 需
