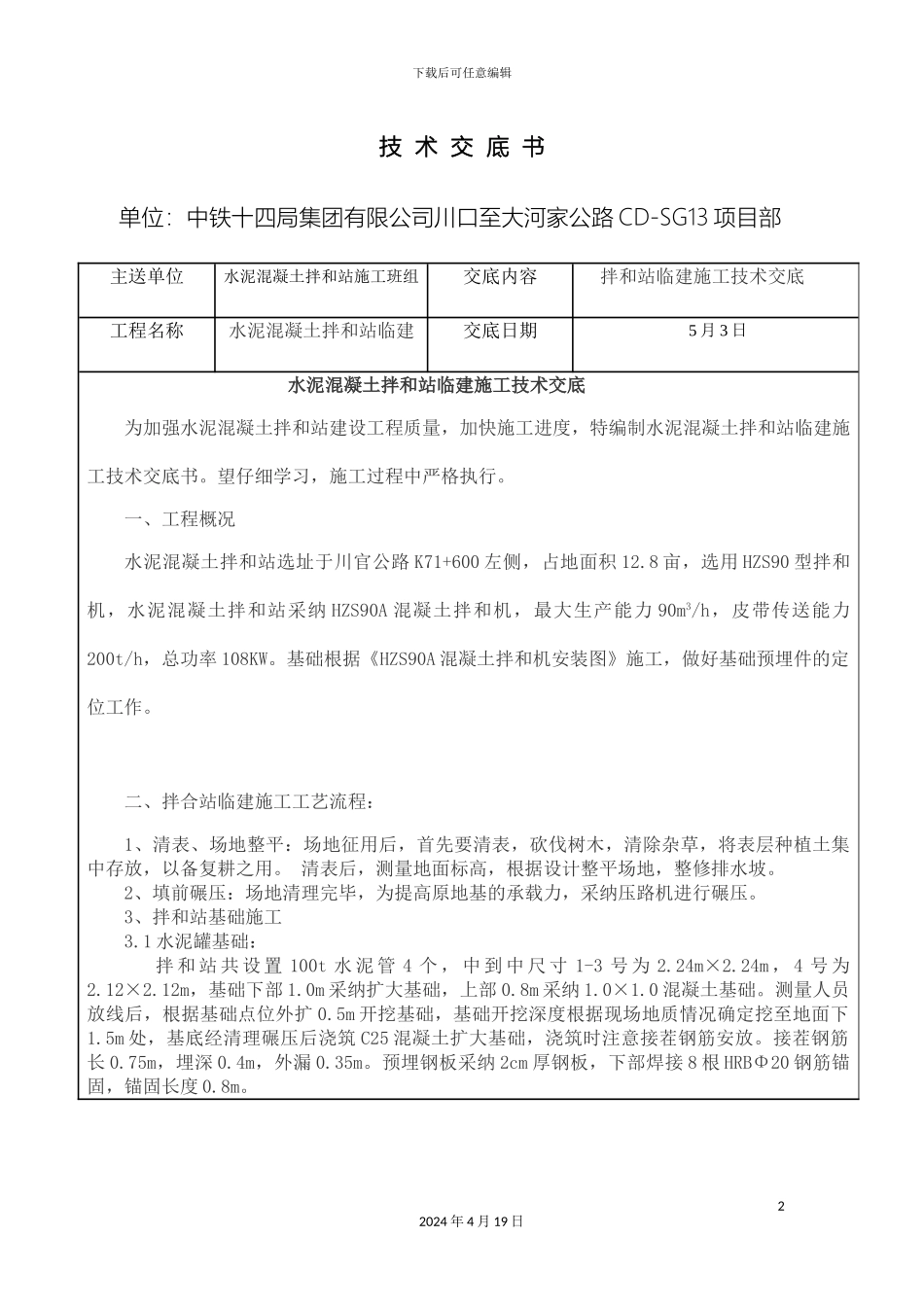

下载后可任意编辑拌和站施工技术交底12024 年 4 月 19 日下载后可任意编辑技 术 交 底 书单位:中铁十四局集团有限公司川口至大河家公路 CD-SG13 项目部主送单位水泥混凝土拌和站施工班组交底内容拌和站临建施工技术交底工程名称水泥混凝土拌和站临建交底日期 5 月 3 日水泥混凝土拌和站临建施工技术交底为加强水泥混凝土拌和站建设工程质量,加快施工进度,特编制水泥混凝土拌和站临建施工技术交底书
望仔细学习,施工过程中严格执行
一、工程概况水泥混凝土拌和站选址于川官公路 K71+600 左侧,占地面积 12
8 亩,选用 HZS90 型拌和机,水泥混凝土拌和站采纳 HZS90A 混凝土拌和机,最大生产能力 90m3/h,皮带传送能力200t/h,总功率 108KW
基础根据《HZS90A 混凝土拌和机安装图》施工,做好基础预埋件的定位工作

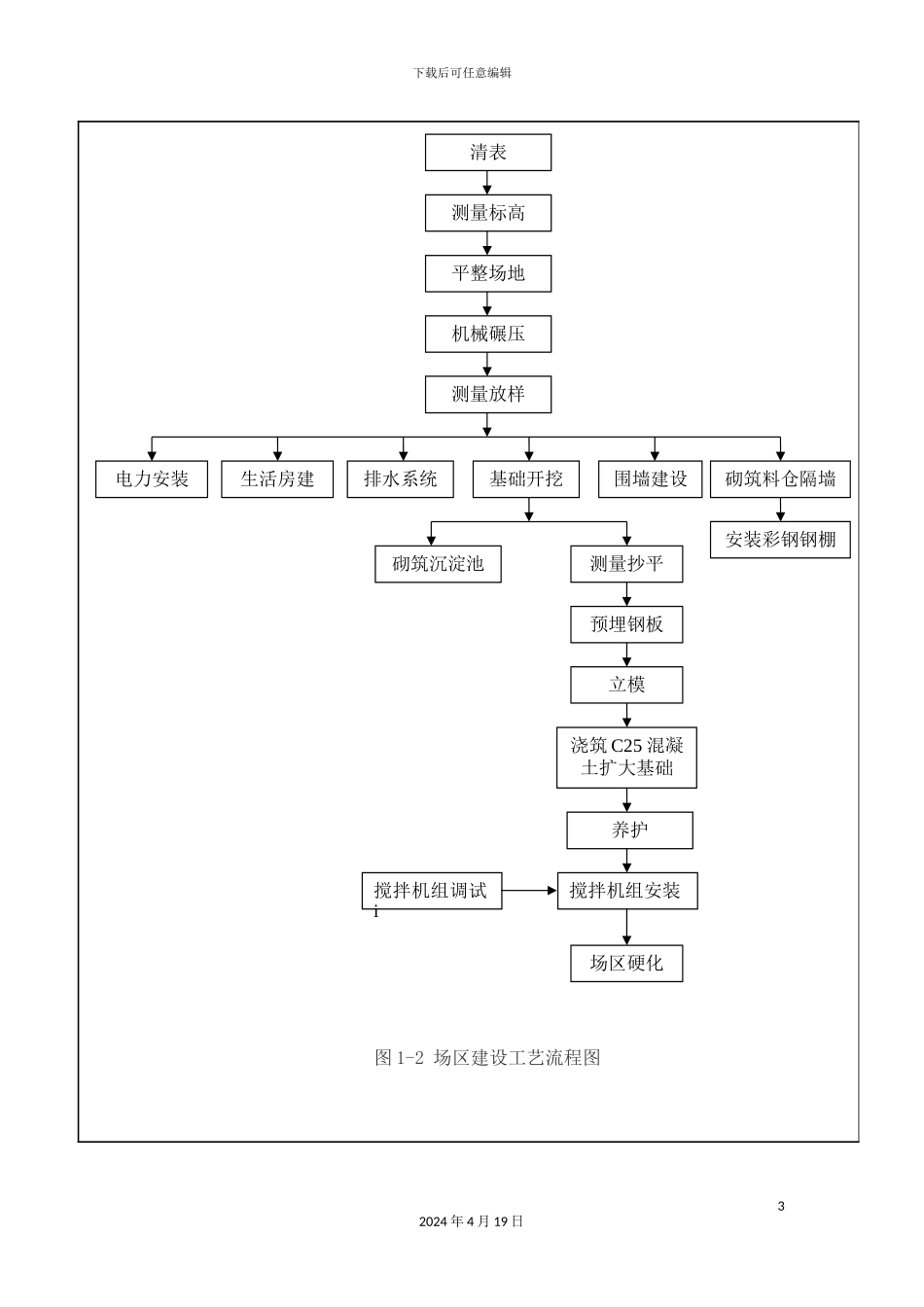

二、拌合站临建施工工艺流程:1、清表、场地整平:场地征用后,首先要清表,砍伐树木,清除杂草,将表层种植土集中存放,以备复耕之用
清表后,测量地面标高,根据设计整平场地,整修排水坡
2、填前碾压:场地清理完毕,为提高原地基的承载力,采纳压路机进行碾压
3、拌和站基础施工3
1 水泥罐基础: 拌 和 站 共 设 置 100t 水 泥 管 4 个 , 中 到 中 尺 寸 1-3 号 为 2
24m , 4 号 为2
12m,基础下部 1
0m 采纳扩大基础,上部 0
8m 采纳 1
0 混凝土基础
测量人员放线后,根据基础点位外扩 0
5m 开挖基础,基础开挖深度根据现场地质情况确定挖至地面下1
5m 处,基底经清理碾压后浇筑 C25 混凝土扩大基础,浇筑时注意接茬钢筋安放
接茬钢筋长 0
75m,埋深 0
4m,外漏 0
预埋钢板采纳 2cm 厚钢板,下部焊接 8 根 HRBΦ20 钢筋锚固,
