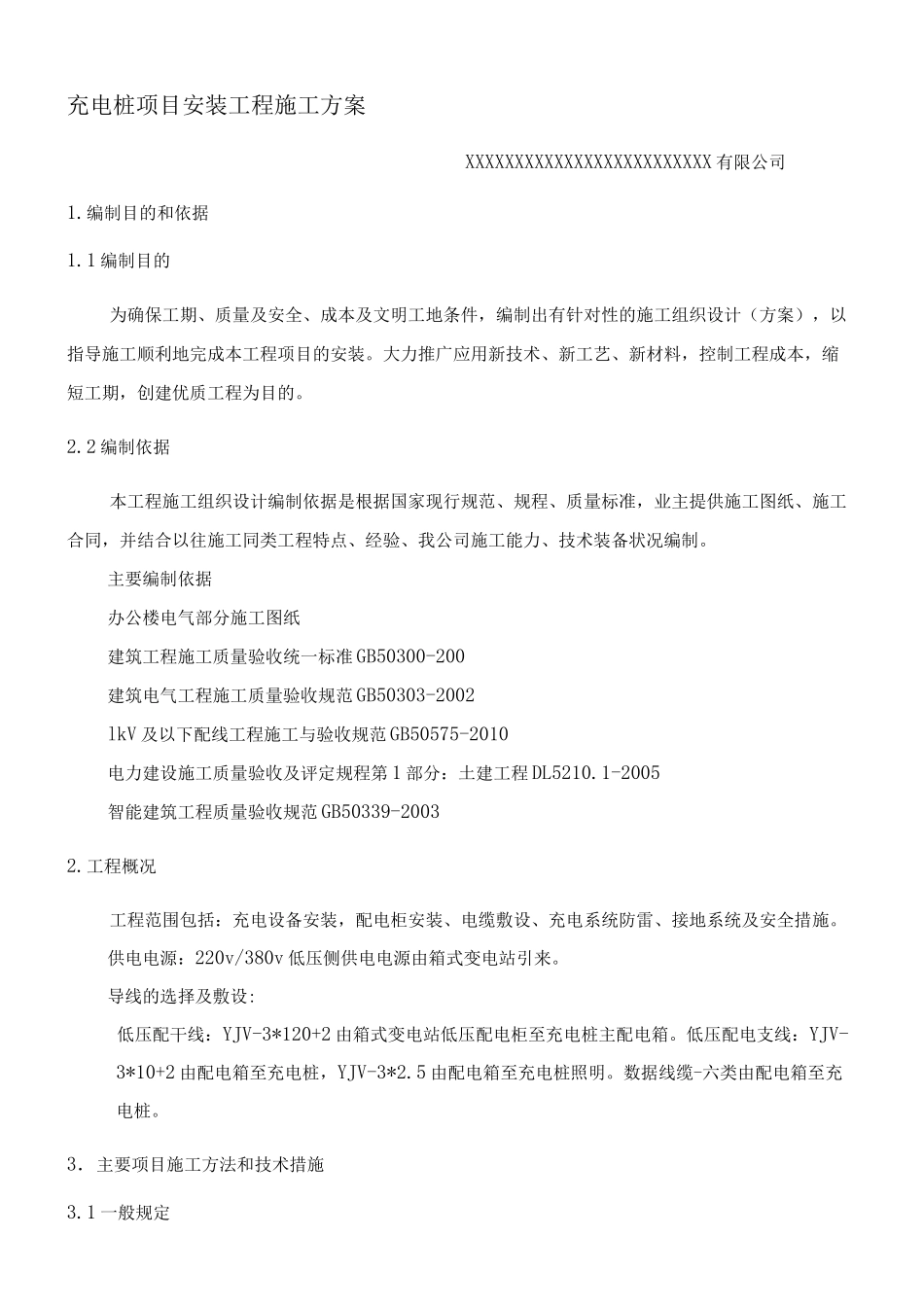

充电桩项目安装工程施工方案XXXXXXXXXXXXXXXXXXXXXXXXX 有限公司1
编制目的和依据1
1 编制目的为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工组织设计(方案),以指导施工顺利地完成本工程项目的安装
大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的
2 编制依据本工程施工组织设计编制依据是根据国家现行规范、规程、质量标准,业主提供施工图纸、施工合同,并结合以往施工同类工程特点、经验、我公司施工能力、技术装备状况编制
主要编制依据办公楼电气部分施工图纸建筑工程施工质量验收统一标准 GB50300-200建筑电气工程施工质量验收规范 GB50303-2002lkV 及以下配线工程施工与验收规范 GB50575-2010电力建设施工质量验收及评定规程第 1 部分:土建工程 DL5210
1-2005智能建筑工程质量验收规范 GB50339-20032
工程概况工程范围包括:充电设备安装,配电柜安装、电缆敷设、充电系统防雷、接地系统及安全措施
供电电源:220v/380v 低压侧供电电源由箱式变电站引来
导线的选择及敷设:低压配干线:YJV-3*120+2 由箱式变电站低压配电柜至充电桩主配电箱
低压配电支线:YJV-3*10+2 由配电箱至充电桩,YJV-3*2
5 由配电箱至充电桩照明
数据线缆-六类由配电箱至充电桩
3.主要项目施工方法和技术措施3

1 一般规定① 器材的型号、规格及外观质量应符合设计要求,国家现行规范与技术标准的规定
② 每批检查合格证有生产许可证编号,按 GB5023
1-5023
7—97 标准生产的应有安全生产认证标志;③ 外观检查:包装完好,抽检的电线绝缘层完整无损,厚度均匀
耐热、阻燃的电线、应有明显标识和制造厂标

2 非开挖穿越工程采用直径 160mm 硬质阻型燃性 P
