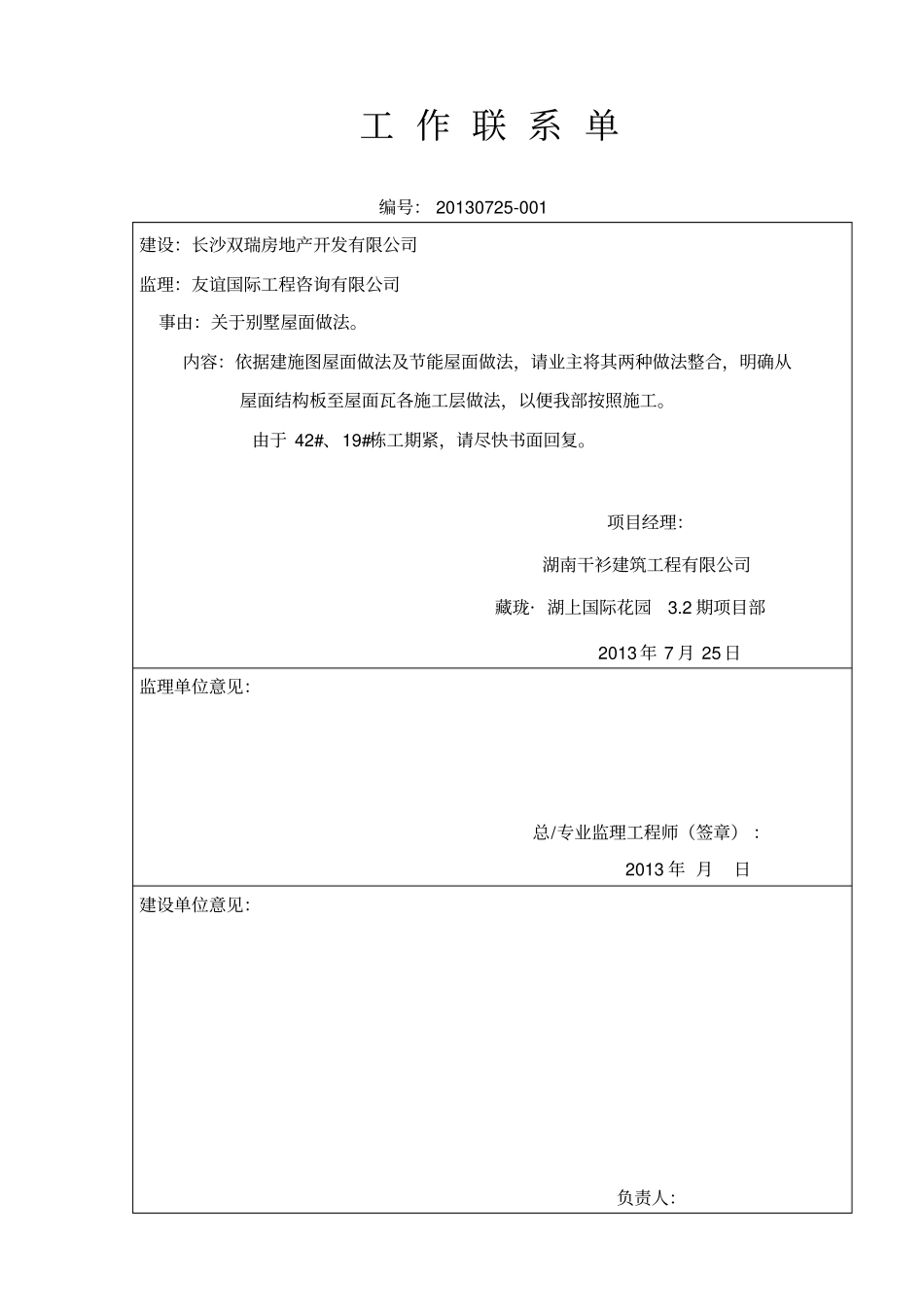

甲方工作联系单工 作 联 系 单编号: 20130725-001 建设:长沙双瑞房地产开发有限公司监理:友谊国际工程咨询有限公司事由:关于别墅屋面做法。内容:依据建施图屋面做法及节能屋面做法,请业主将其两种做法整合,明确从屋面结构板至屋面瓦各施工层做法,以便我部按照施工。由于 42#、19#栋工期紧,请尽快书面回复。项目经理:湖南干衫建筑工程有限公司藏珑· 湖上国际花园3.2 期项目部2013 年 7 月 25 日监理单位意见:总/专业监理工程师(签章) :2013 年 月日建设单位意见:负责人:2013 年月日工 作 联 系 单编号: 20130727-002 建设:长沙双瑞房地产开发有限公司监理:友谊国际工程咨询有限公司事由:关于 42、 19#栋外墙洞口凿、补抹灰事宜。内容: 3.2 期 42、19#栋应业主要求,需我部承担补墙洞口凿外灰施工工作,7 月 26日我部汇同业主工程部、成本部及相关作业人员到现场进入技术交底,工程量核定,然而因技术工作尚未落实,暂不能施工。由于工期紧,请业主出具体洞口做法及相关技术要求的书面文件,以便我部顺利组织施工。项目经理:湖南干衫建筑工程有限公司藏珑· 湖上国际花园3.2 期项目部2013 年 7 月 27 日监理单位意见:总/专业监理工程师(签章) :2013 年 月日建设单位意见:负责人:2013 年月日工 作 联 系 单编号: 20130727-003 建设:长沙双瑞房地产开发有限公司监理:友谊国际工程咨询有限公司事由:关于 3-15#栋桩芯移位事宜。内容:3-15#栋承台土方开挖,发现部分桩芯偏位,现将有桩芯偏位的平面图附后,请尽快回复偏位处承台做法。项目经理:湖南干杉建筑工程有限公司藏珑· 湖上国际花园3.2 期项目部2013 年 7 月 27 日监理单位意见:总/专业监理工程师(签章) :2013 年 月日建设单位意见:负责人:2013 年月日工 作 联 系 单编号: 20130727-004 建设:长沙双瑞房地产开发有限公司监理:友谊国际工程咨询有限公司事由:关于 3-10#栋补桩部位承台做法。内容:3-10#栋承台土方开挖后,发现部电梯前室外桩2 根,具体位置详见附图,等待施工,请尽快回复承台做法。项目经理:湖南干杉建筑工程有限公司藏珑· 湖上国际花园3.2 期项目部2013 年 7 月 27 日监理单位意见:总/专业监理工程师(签章) :2013 年 月日建设单位意见:负责人:2013 年月日工 作 联 系 单编号: 20130730-005 建设:长沙双瑞房地产开发有限公司监理:...
