下载后可任意编辑新城高层住宅工程施工组织设计范本12024 年 4 月 19 日下载后可任意编辑第一章 工程概况1

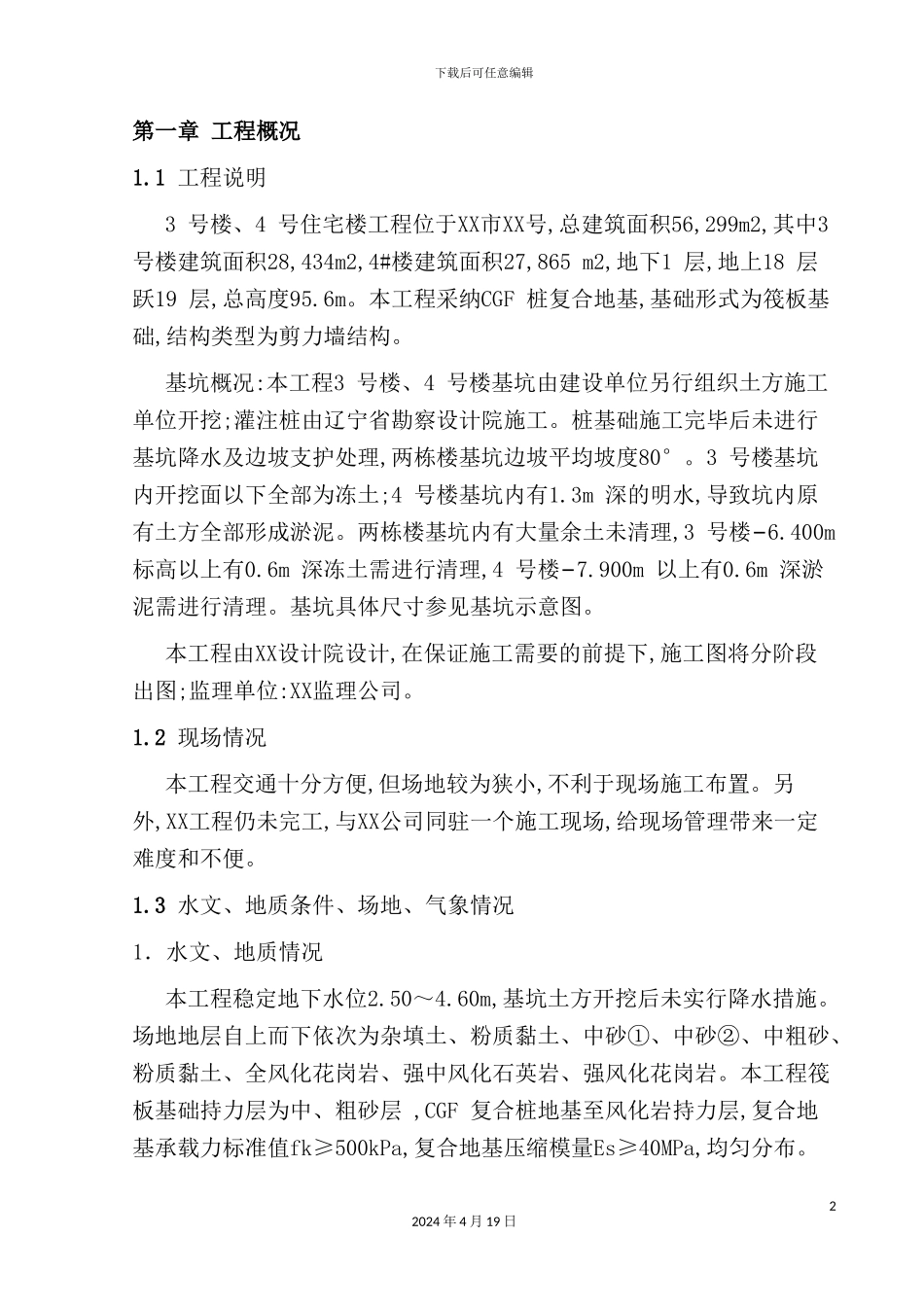

1 工程说明3 号楼、4 号住宅楼工程位于XX市XX号,总建筑面积56,299m2,其中3 号楼建筑面积28,434m2,4#楼建筑面积27,865 m2,地下1 层,地上18 层跃19 层,总高度95
本工程采纳CGF 桩复合地基,基础形式为筏板基础,结构类型为剪力墙结构
基坑概况:本工程3 号楼、4 号楼基坑由建设单位另行组织土方施工单位开挖;灌注桩由辽宁省勘察设计院施工
桩基础施工完毕后未进行基坑降水及边坡支护处理,两栋楼基坑边坡平均坡度80°
3 号楼基坑内开挖面以下全部为冻土;4 号楼基坑内有1
3m 深的明水,导致坑内原有土方全部形成淤泥
两栋楼基坑内有大量余土未清理,3 号楼−6
400m 标高以上有0
6m 深冻土需进行清理,4 号楼−7
900m 以上有0
6m 深淤泥需进行清理
基坑具体尺寸参见基坑示意图
本工程由XX设计院设计,在保证施工需要的前提下,施工图将分阶段出图;监理单位:XX监理公司
2 现场情况本工程交通十分方便,但场地较为狭小,不利于现场施工布置
另外,XX工程仍未完工,与XX公司同驻一个施工现场,给现场管理带来一定难度和不便
3 水文、地质条件、场地、气象情况1.水文、地质情况本工程稳定地下水位2
60m,基坑土方开挖后未实行降水措施
场地地层自上而下依次为杂填土、粉质黏土、中砂①、中砂②、中粗砂、粉质黏土、全风化花岗岩、强中风化石英岩、强风化花岗岩
本工程筏板基础持力层为中、粗砂层 ,CGF 复合桩地基至风化岩持力层,复合地基承载力标准值fk≥500kPa,复合地基压缩模量Es≥40MPa,均匀分布
22024 年 4 月 19 日下载后可任意编辑2.场地情况本场地抗震基本设防烈度为7 度,本工程
