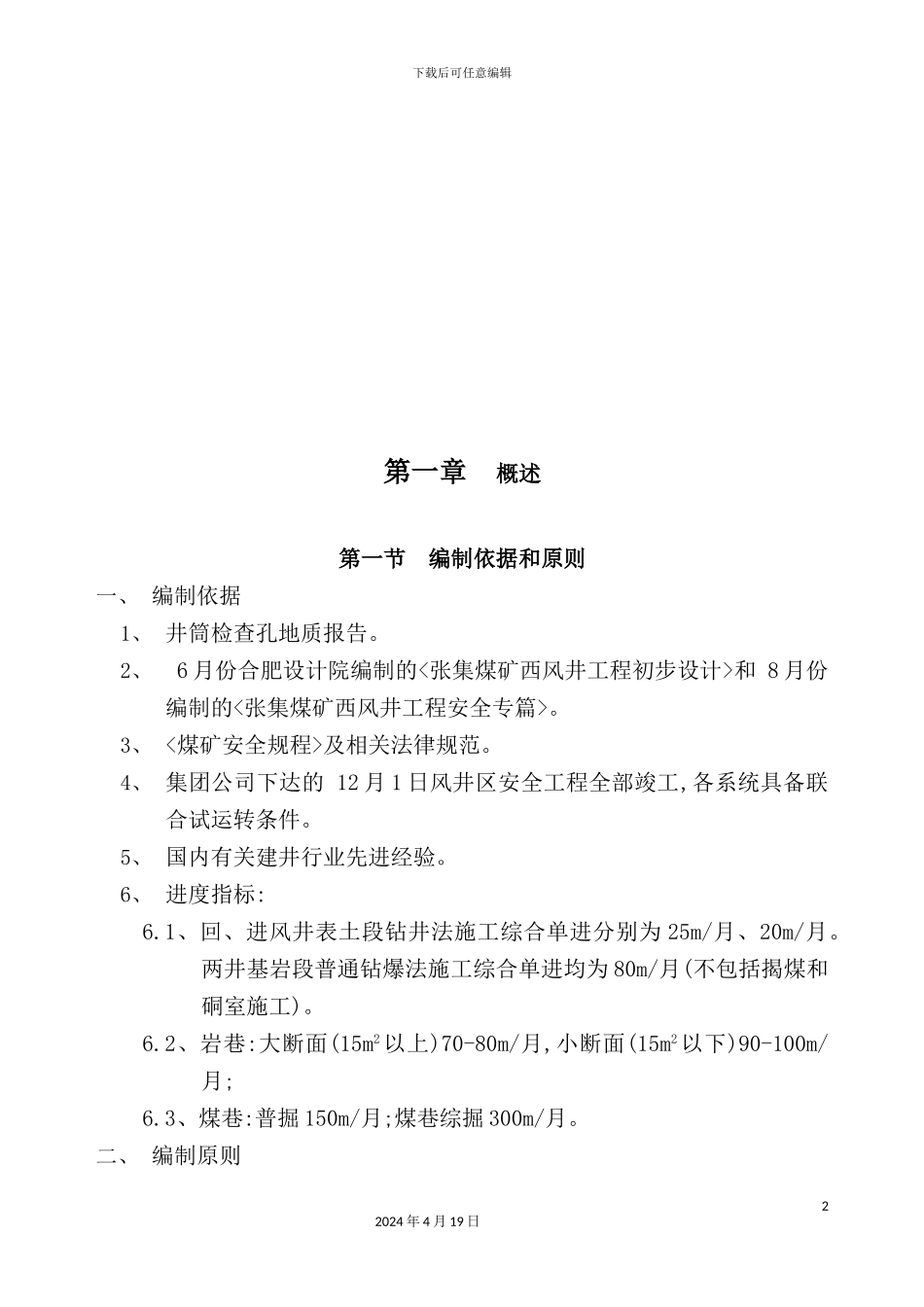

下载后可任意编辑施工组织设计完全版12024 年 4 月 19 日下载后可任意编辑第一章概述第一节 编制依据和原则一、 编制依据1、 井筒检查孔地质报告
2、 6 月份合肥设计院编制的和 8 月份编制的
3、 及相关法律规范
4、 集团公司下达的 12 月 1 日风井区安全工程全部竣工,各系统具备联合试运转条件
5、 国内有关建井行业先进经验
6、 进度指标:6
1、回、进风井表土段钻井法施工综合单进分别为 25m/月、20m/月
两井基岩段普通钻爆法施工综合单进均为 80m/月(不包括揭煤和硐室施工)
2、岩巷:大断面(15m2以上)70-80m/月,小断面(15m2以下)90-100m/月;6
3、煤巷:普掘 150m/月;煤巷综掘 300m/月

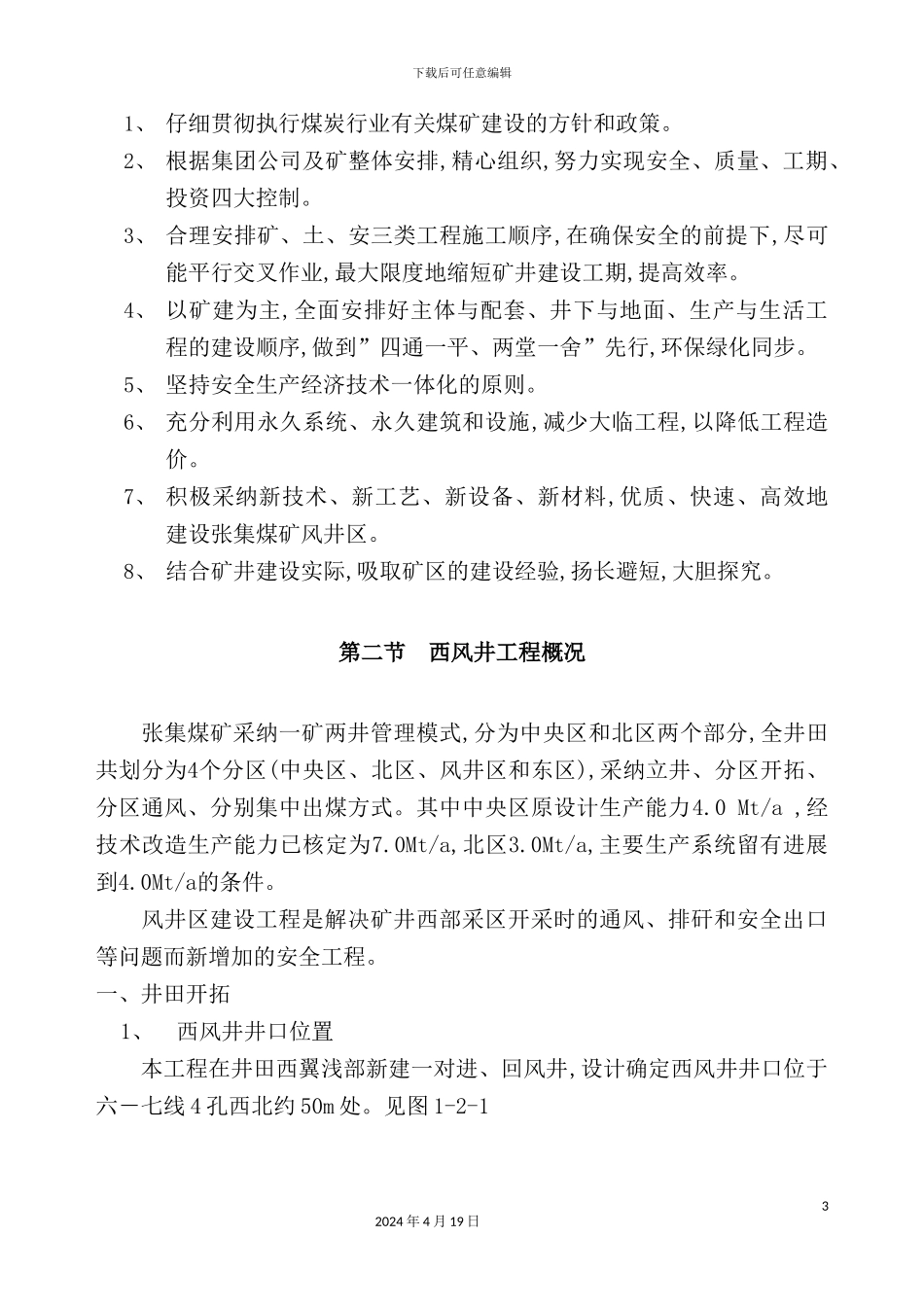

二、 编制原则22024 年 4 月 19 日下载后可任意编辑1、 仔细贯彻执行煤炭行业有关煤矿建设的方针和政策
2、 根据集团公司及矿整体安排,精心组织,努力实现安全、质量、工期、投资四大控制
3、 合理安排矿、土、安三类工程施工顺序,在确保安全的前提下,尽可能平行交叉作业,最大限度地缩短矿井建设工期,提高效率
4、 以矿建为主,全面安排好主体与配套、井下与地面、生产与生活工程的建设顺序,做到”四通一平、两堂一舍”先行,环保绿化同步
5、 坚持安全生产经济技术一体化的原则
6、 充分利用永久系统、永久建筑和设施,减少大临工程,以降低工程造价
7、 积极采纳新技术、新工艺、新设备、新材料,优质、快速、高效地建设张集煤矿风井区
8、 结合矿井建设实际,吸取矿区的建设经验,扬长避短,大胆探究
第二节 西风井工程概况张集煤矿采纳一矿两井管理模式,分为中央区和北区两个部分,全井田共划分为4个分区(中央区、北区、风井区和东区),采纳立井、分区开拓、分区通风、分别集中出煤方式
其中中央区原设计生产能力4
0 Mt/a ,经技术改造生
