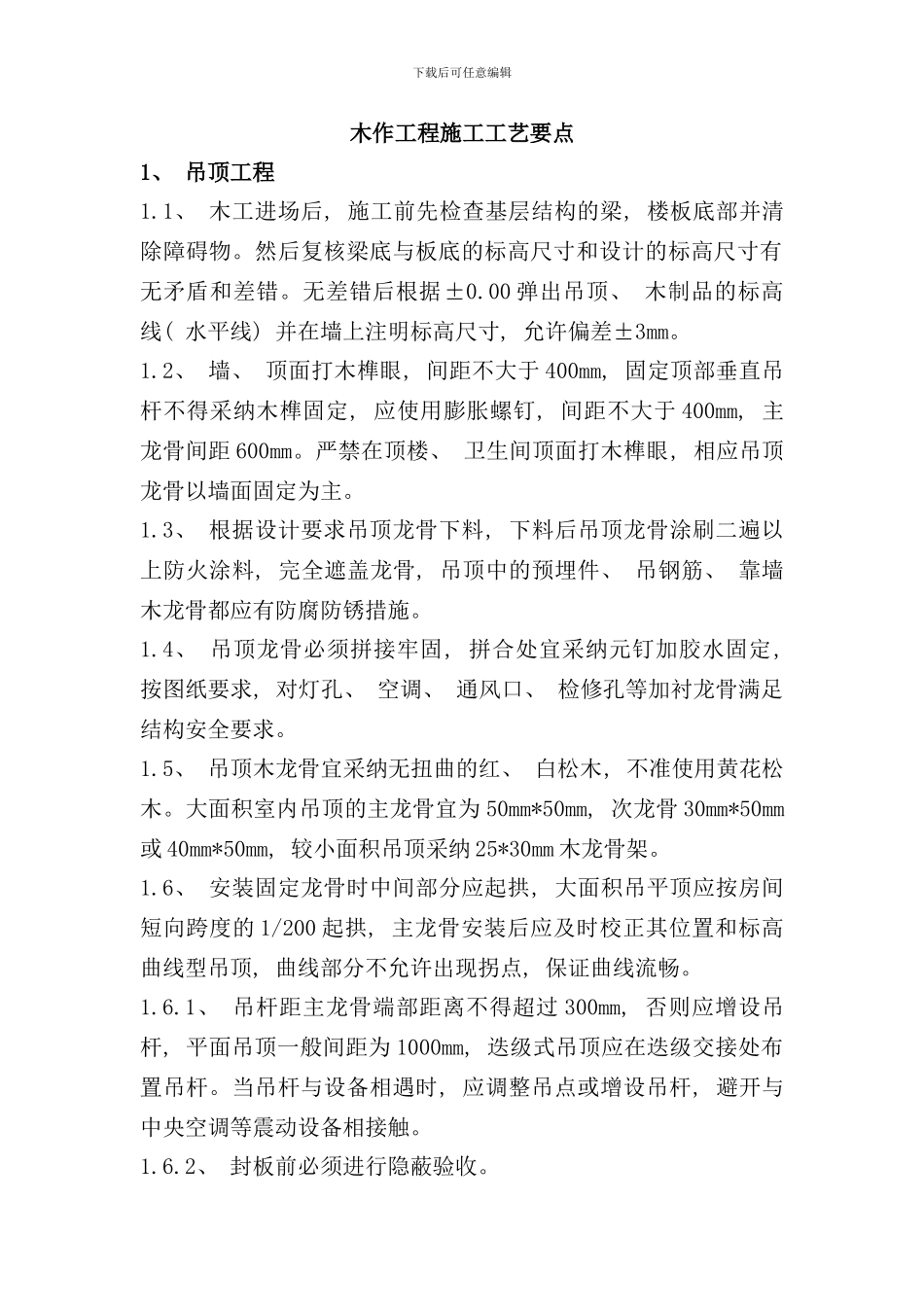

下载后可任意编辑木作工程施工工艺要点1、 吊顶工程1
1、 木工进场后, 施工前先检查基层结构的梁, 楼板底部并清除障碍物
然后复核梁底与板底的标高尺寸和设计的标高尺寸有无矛盾和差错
无差错后根据±0
00 弹出吊顶、 木制品的标高线( 水平线) 并在墙上注明标高尺寸, 允许偏差±3mm
2、 墙、 顶面打木榫眼, 间距不大于 400mm, 固定顶部垂直吊杆不得采纳木榫固定, 应使用膨胀螺钉, 间距不大于 400mm, 主龙骨间距 600mm
严禁在顶楼、 卫生间顶面打木榫眼, 相应吊顶龙骨以墙面固定为主
3、 根据设计要求吊顶龙骨下料, 下料后吊顶龙骨涂刷二遍以上防火涂料, 完全遮盖龙骨, 吊顶中的预埋件、 吊钢筋、 靠墙木龙骨都应有防腐防锈措施
4、 吊顶龙骨必须拼接牢固, 拼合处宜采纳元钉加胶水固定, 按图纸要求, 对灯孔、 空调、 通风口、 检修孔等加衬龙骨满足结构安全要求
5、 吊顶木龙骨宜采纳无扭曲的红、 白松木, 不准使用黄花松木
大面积室内吊顶的主龙骨宜为 50mm*50mm, 次龙骨 30mm*50mm或 40mm*50mm, 较小面积吊顶采纳 25*30mm 木龙骨架
6、 安装固定龙骨时中间部分应起拱, 大面积吊平顶应按房间短向跨度的 1/200 起拱, 主龙骨安装后应及时校正其位置和标高曲线型吊顶, 曲线部分不允许出现拐点, 保证曲线流畅
1、 吊杆距主龙骨端部距离不得超过 300mm, 否则应增设吊杆, 平面吊顶一般间距为 1000mm, 迭级式吊顶应在迭级交接处布置吊杆
当吊杆与设备相遇时, 应调整吊点或增设吊杆, 避开与中央空调等震动设备相接触
2、 封板前必须进行隐蔽验收
下载后可任意编辑2、 吊顶封板2
1、 安装罩面板应根据设计要求, 按规格、 颜色分类, 带装饰图案的罩面板, 宜由中间向两边对称排列
