楼梯爬梯走道安装及拆除技术交底样本

楼梯爬梯走道安装及拆除技术交底样本_第1页
1/3
楼梯爬梯走道安装及拆除技术交底样本_第2页
2/3
楼梯爬梯走道安装及拆除技术交底样本_第3页
3/3

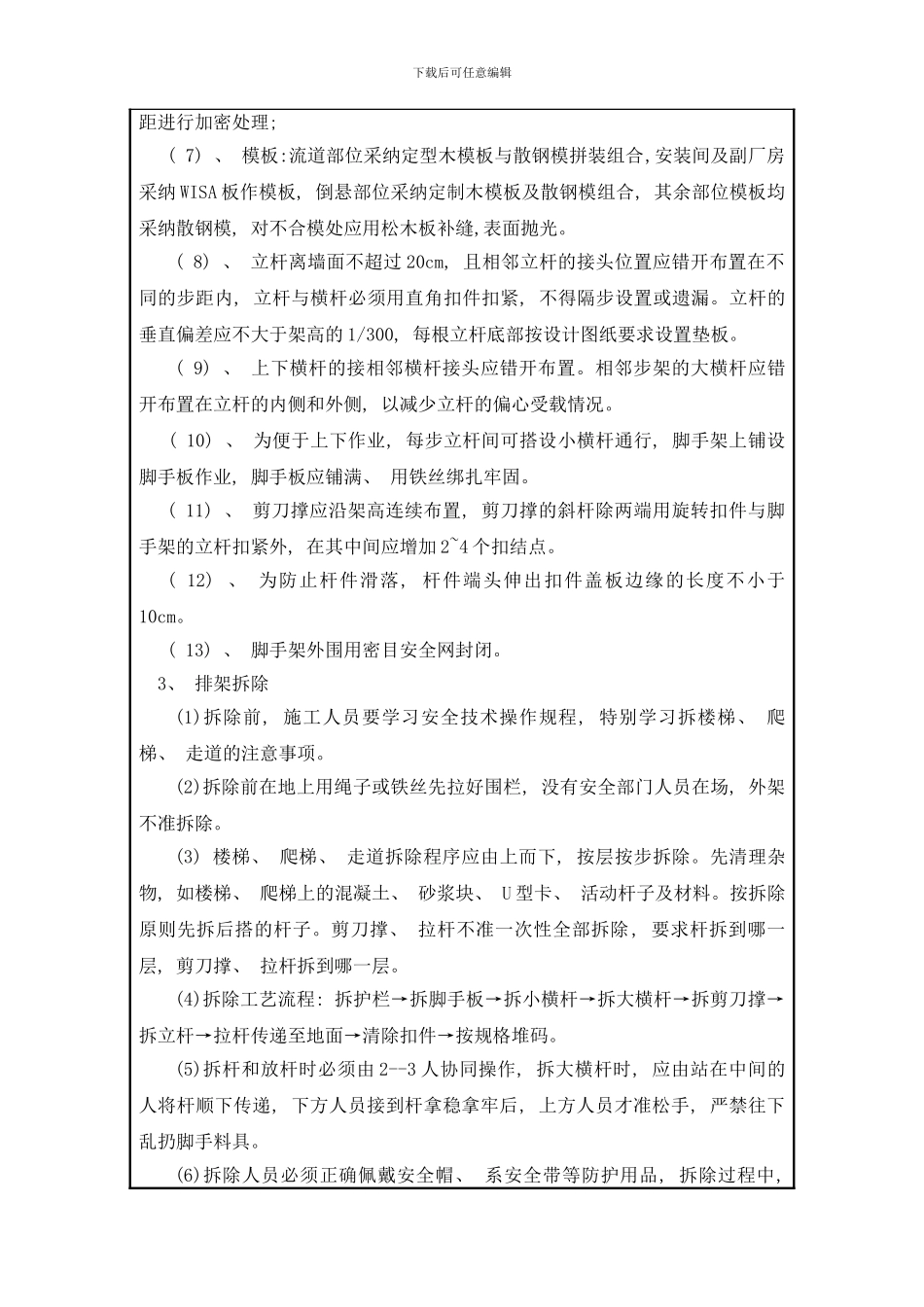

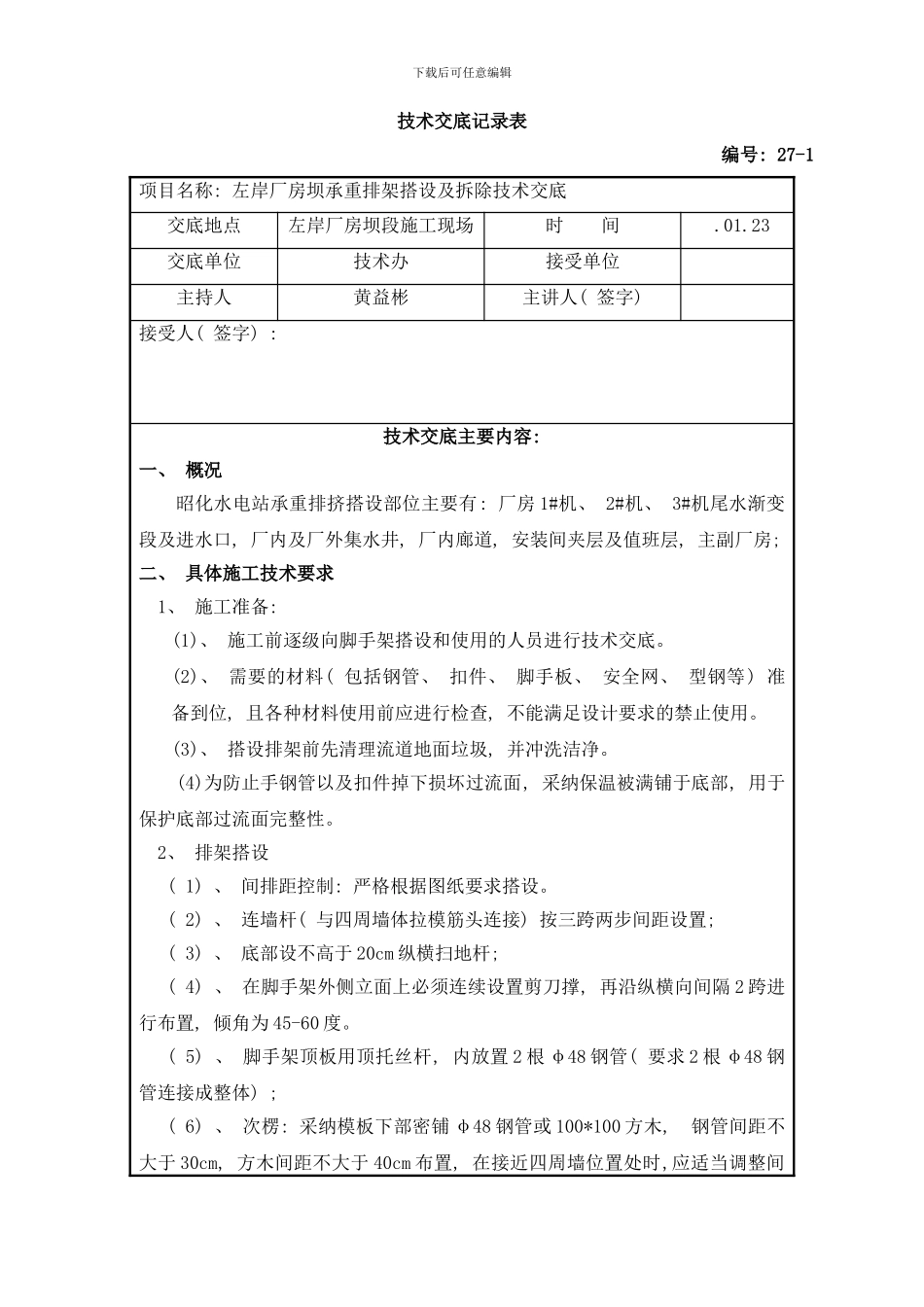

下载后可任意编辑技术交底记录表 编号: 27-1项目名称: 左岸厂房坝承重排架搭设及拆除技术交底交底地点左岸厂房坝段施工现场时 间 .01.23交底单位技术办接受单位主持人黄益彬主讲人( 签字) 接受人( 签字) : 技术交底主要内容: 一、 概况昭化水电站承重排挤搭设部位主要有: 厂房 1#机、 2#机、 3#机尾水渐变段及进水口, 厂内及厂外集水井, 厂内廊道, 安装间夹层及值班层, 主副厂房; 二、 具体施工技术要求1、 施工准备: (1)、 施工前逐级向脚手架搭设和使用的人员进行技术交底。(2)、 需要的材料( 包括钢管、 扣件、 脚手板、 安全网、 型钢等) 准备到位, 且各种材料使用前应进行检查, 不能满足设计要求的禁止使用。(3)、 搭设排架前先清理流道地面垃圾, 并冲洗洁净。(4)为防止手钢管以及扣件掉下损坏过流面, 采纳保温被满铺于底部, 用于保护底部过流面完整性。2、 排架搭设( 1) 、 间排距控制: 严格根据图纸要求搭设。( 2) 、 连墙杆( 与四周墙体拉模筋头连接) 按三跨两步间距设置; ( 3) 、 底部设不高于 20cm 纵横扫地杆; ( 4) 、 在脚手架外侧立面上必须连续设置剪刀撑, 再沿纵横向间隔 2 跨进行布置, 倾角为 45-60 度。( 5) 、 脚手架顶板用顶托丝杆, 内放置 2 根 φ48 钢管( 要求 2 根 φ48 钢管连接成整体) ; ( 6) 、 次楞: 采纳模板下部密铺 φ48 钢管或 100*100 方木, 钢管间距不大于 30cm, 方木间距不大于 40cm 布置, 在接近四周墙位置处时,应适当调整间下载后可任意编辑距进行加密处理;( 7) 、 模板:流道部位采纳定型木模板与散钢模拼装组合,安装间及副厂房采纳 WISA 板作模板, 倒悬部位采纳定制木模板及散钢模组合, 其余部位模板均采纳散钢模, 对不合模处应用松木板补缝,表面抛光。( 8) 、 立杆离墙面不超过 20cm, 且相邻立杆的接头位置应错开布置在不同的步距内, 立杆与横杆必须用直角扣件扣紧, 不得隔步设置或遗漏。立杆的垂直偏差应不大于架高的 1/300, 每根立杆底部按设计图纸要求设置垫板。( 9) 、 上下横杆的接相邻横杆接头应错开布置。相邻步架的大横杆应错开布置在立杆的内侧和外侧, 以减少立杆的偏心受载情况。 ( 10) 、 为便于上下作业, 每步立杆间可搭设小横杆通行, 脚手架上铺设脚手板作业, 脚手板应铺满、 用铁丝绑扎牢固。( 11) 、 剪刀撑应沿架高连续布置, 剪刀撑的斜杆除两端用旋转扣件...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼梯爬梯走道安装及拆除技术交底样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
