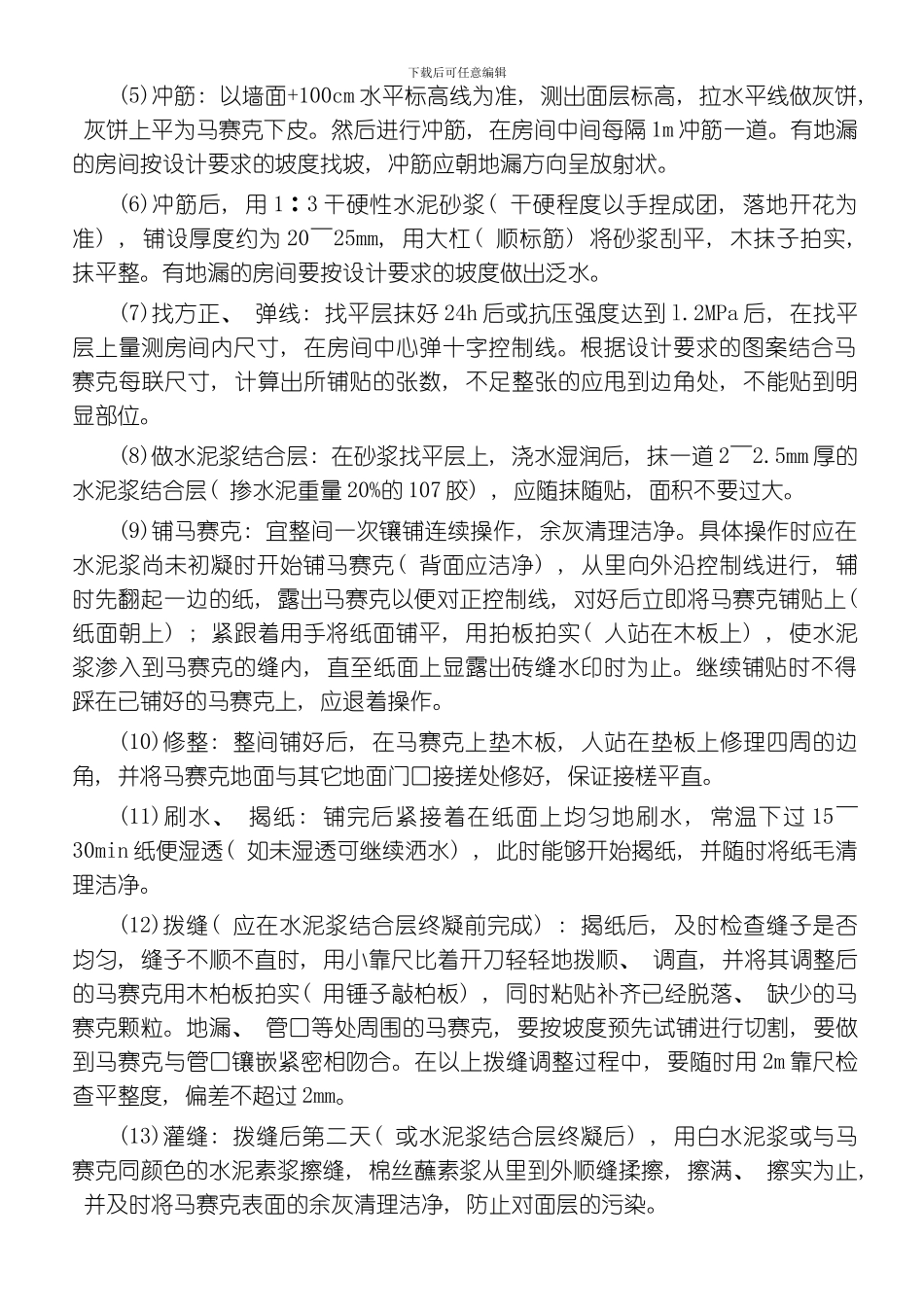

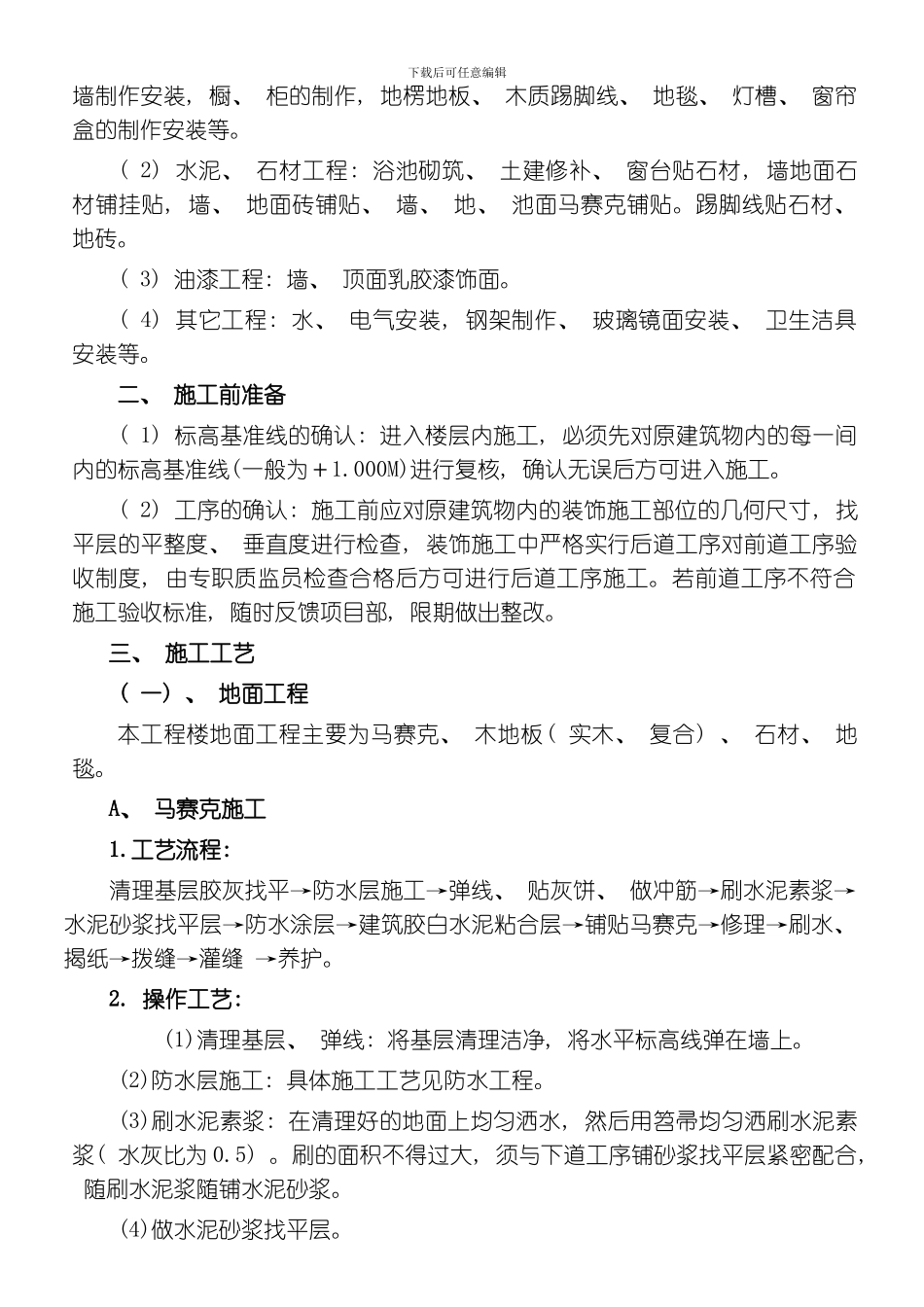

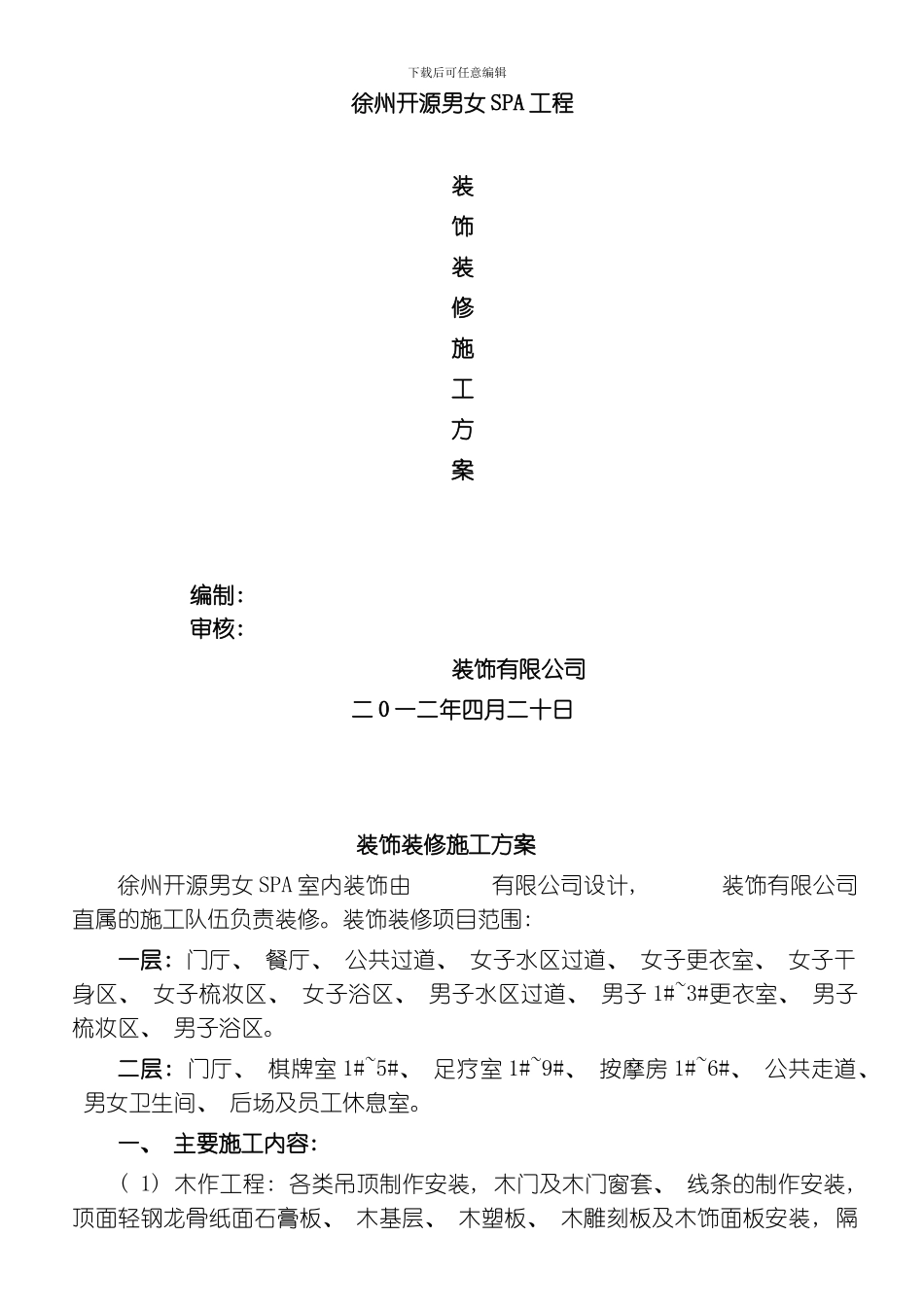

下载后可任意编辑徐州开源男女 SPA 工程装饰装修施工方案编制: 审核: 装饰有限公司二 0 一二年四月二十日装饰装修施工方案徐州开源男女 SPA 室内装饰由 有限公司设计, 装饰有限公司直属的施工队伍负责装修。装饰装修项目范围: 一层: 门厅、 餐厅、 公共过道、 女子水区过道、 女子更衣室、 女子干身区、 女子梳妆区、 女子浴区、 男子水区过道、 男子 1#~3#更衣室、 男子梳妆区、 男子浴区。二层: 门厅、 棋牌室 1#~5#、 足疗室 1#~9#、 按摩房 1#~6#、 公共走道、 男女卫生间、 后场及员工休息室。 一、 主要施工内容: ( 1) 木作工程: 各类吊顶制作安装, 木门及木门窗套、 线条的制作安装, 顶面轻钢龙骨纸面石膏板、 木基层、 木塑板、 木雕刻板及木饰面板安装, 隔下载后可任意编辑墙制作安装, 橱、 柜的制作, 地楞地板、 木质踢脚线、 地毯、 灯槽、 窗帘盒的制作安装等。( 2) 水泥、 石材工程: 浴池砌筑、 土建修补、 窗台贴石材, 墙地面石材铺挂贴, 墙、 地面砖铺贴、 墙、 地、 池面马赛克铺贴。踢脚线贴石材、 地砖。( 3) 油漆工程: 墙、 顶面乳胶漆饰面。( 4) 其它工程: 水、 电气安装, 钢架制作、 玻璃镜面安装、 卫生洁具安装等。二、 施工前准备( 1) 标高基准线的确认: 进入楼层内施工, 必须先对原建筑物内的每一间内的标高基准线(一般为+1.000M)进行复核, 确认无误后方可进入施工。( 2) 工序的确认: 施工前应对原建筑物内的装饰施工部位的几何尺寸, 找平层的平整度、 垂直度进行检查, 装饰施工中严格实行后道工序对前道工序验收制度, 由专职质监员检查合格后方可进行后道工序施工。若前道工序不符合施工验收标准, 随时反馈项目部, 限期做出整改。三、 施工工艺( 一) 、 地面工程本工程楼地面工程主要为马赛克、 木地板( 实木、 复合) 、 石材、 地毯。A、 马赛克施工1.工艺流程: 清理基层胶灰找平→防水层施工→弹线、 贴灰饼、 做冲筋→刷水泥素浆→水泥砂浆找平层→防水涂层→建筑胶白水泥粘合层→铺贴马赛克→修理→刷水、 揭纸→拨缝→灌缝 →养护。2. 操作工艺: (1)清理基层、 弹线: 将基层清理洁净, 将水平标高线弹在墙上。(2)防水层施工: 具体施工工艺见防水工程。(3)刷水泥素浆: 在清理好的地面上均匀洒水, 然后用笤帚均匀洒刷水泥素浆( 水灰比为 0.5) 。刷的面积不得过大, 须与下道工序铺砂浆找...
