下载后可任意编辑炼 钢 2# 转 炉 烟 罩 更 换 施 工 方 案1 、 编 制 依 据1) 德 胜 公 司 炼 钢 厂 要 求 ; 2) 80t 转 炉 技 术 、 图 纸 资 料 ; 3) 国 家 、 行 业 相 关 施 工 及 验 收 法 律 规 范 ; 4) 我 公 司 的 技 术 、 机 具 、 人 员 结 构 和 履约 能 力
2 、 工 程 概 况2
1 施 工 现 场 概 况炼 钢 厂 2# 转 炉 此 次 检 修 拟 更 换 活 动 烟 罩 、 I-Ⅳ 段 固 定 汽 化 冷 却 烟 罩 、 炉 壳 挡 渣 罩 、 水 冷炉 口
由 于 是 施 工 与 生 产 同 步 进 行 , 环 境 重 尘 , 有 害 气 体
工 程 工 期 紧 张 , 设 备 重 量 较 大 , 大型 吊 装 频 繁 , 现 场 结 构 封 闭 , 空 间 狭 窄 , 管 道纵 横 , 多 层 上 下 交 叉 作 业 , 结 构 件 拆 除 和 恢 复量 很 大 , 存 在 相 当 大 施 工 难 度 和 不 安 全 因 素 , 各 施 工 单 位 务 必 做 好 充 分 的 准 备 , 检 修 过 程 中精 心 组 织 , 合 理 安 排 , 确 保 优 质 、 高 效 、 按期 完 成 此 次 检 修 任 务

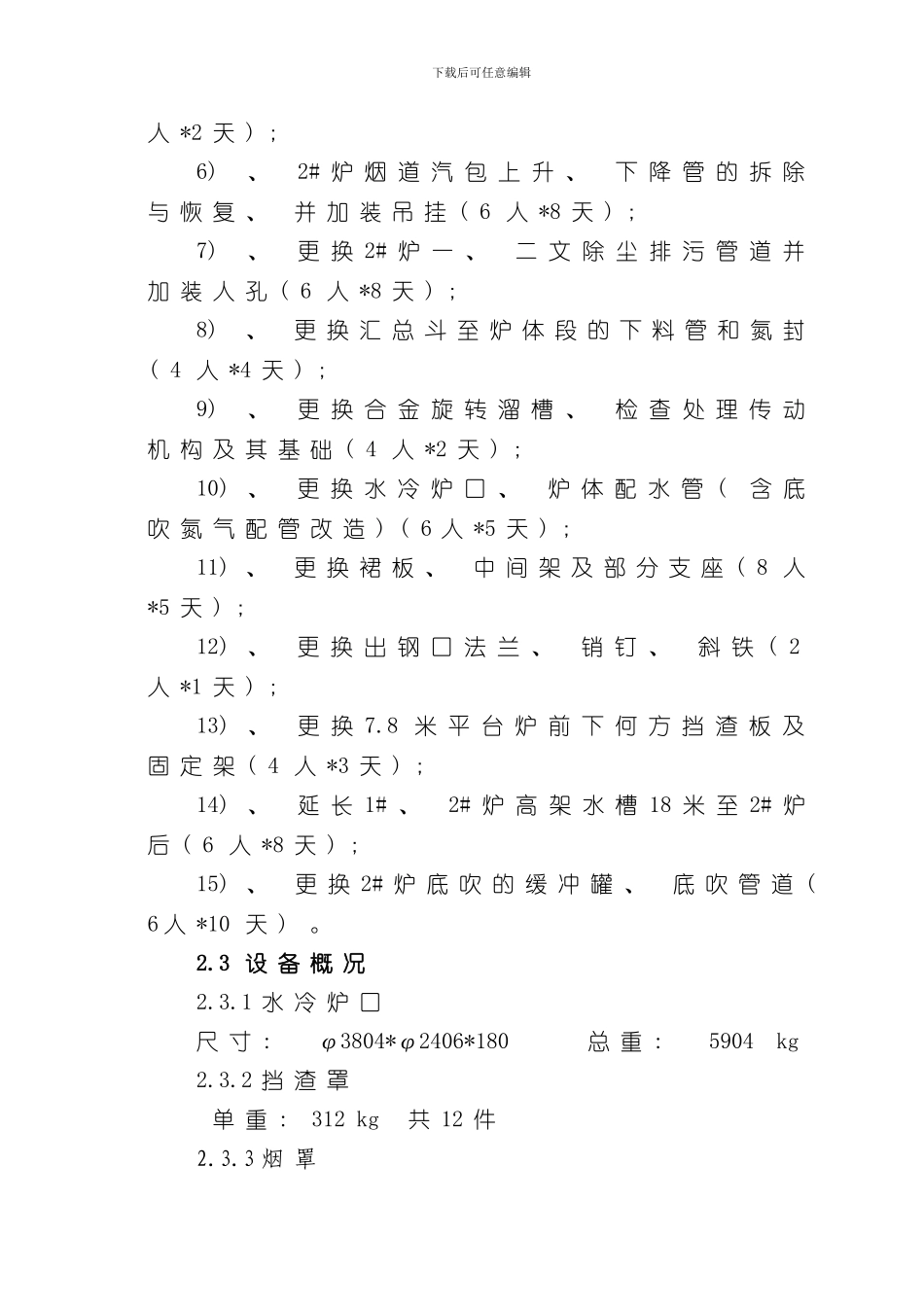

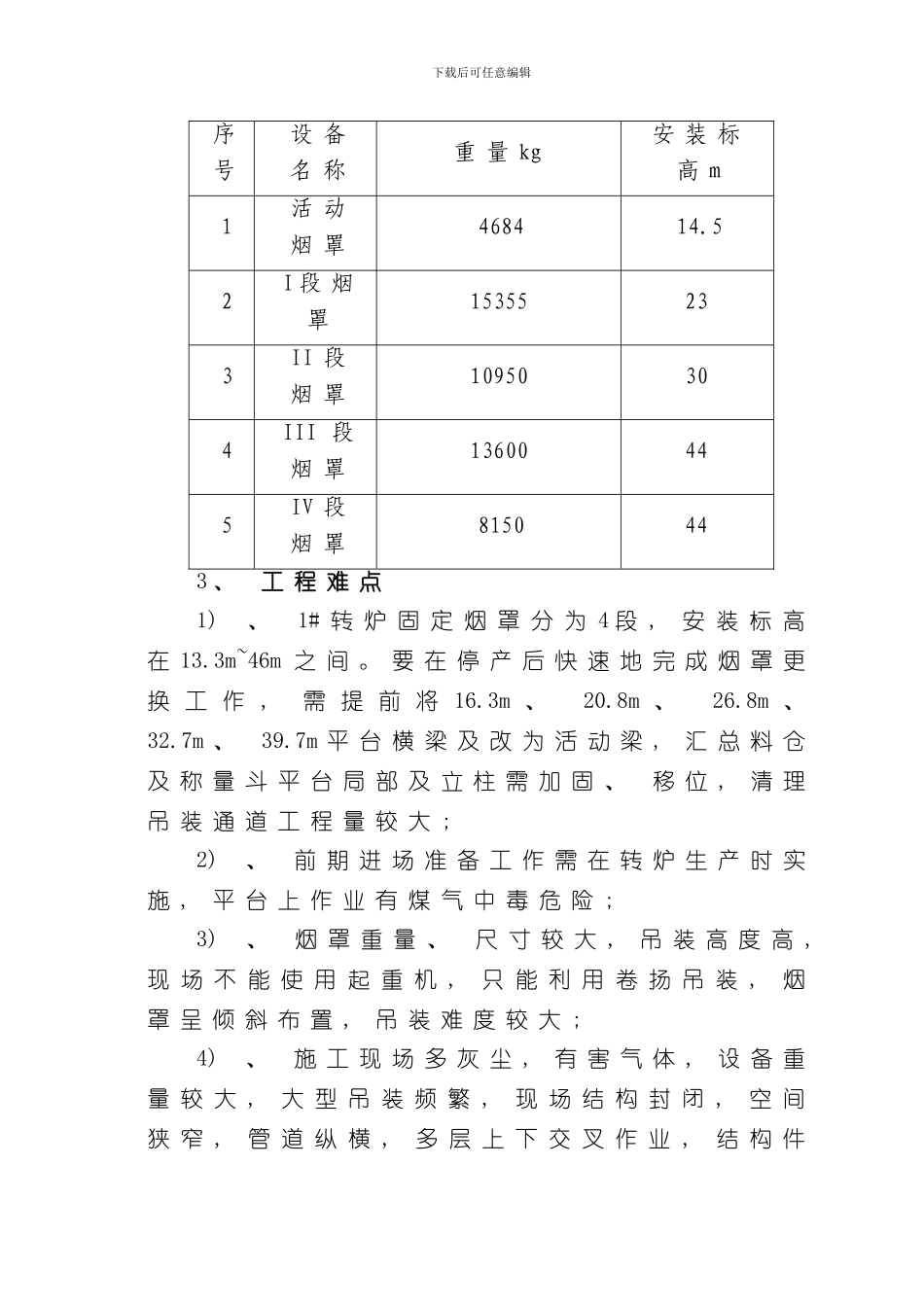

2 设 备 检 修 主 要 内 容 : 1) 、 活 动 烟 罩 的 拆 除 与 恢 复 ; 2) 、 更 换 I~Ⅳ 段 固 定 汽 化 冷 却 烟 罩 ( 36 人*15 天 、 其 中 起 重 工 8 人 ) ; 3) 、 1# 刮 渣 器 的 拆 除 与 恢 复 ( 4 人 *3 天 ) ; 4) 、 更 换 2# 炉 汽 化 冷 却 烟 道 路 口 段 及 斜 直段 排 污 阀 ( 2 人 *3 天 ) ; 5) 、 2# 炉 活 动 烟 罩
